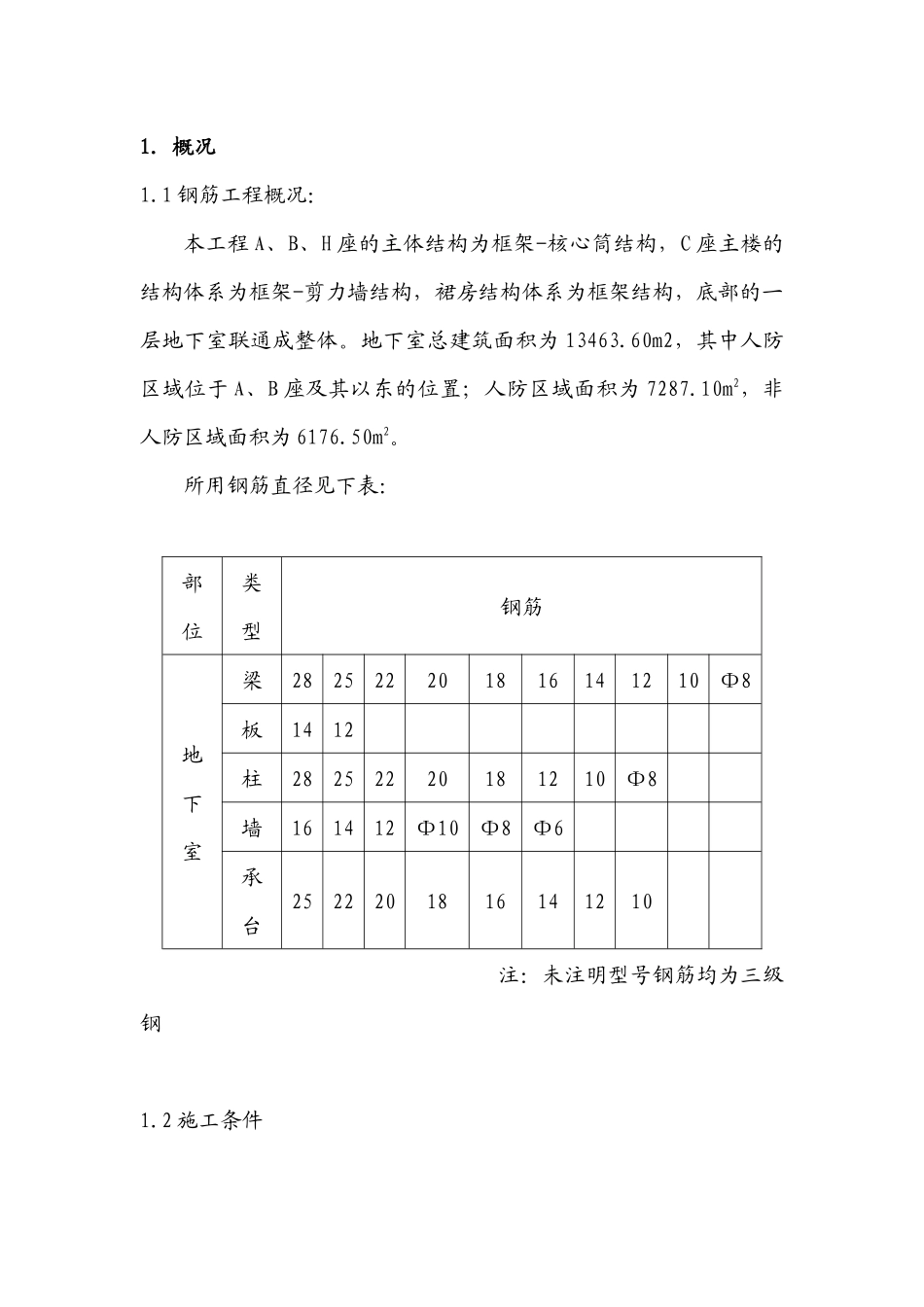

1 钢筋工程概况:本工程 A、B、H 座的主体结构为框架-核心筒结构,C 座主楼的结构体系为框架-剪力墙结构,裙房结构体系为框架结构,底部的一层地下室联通成整体
地下室总建筑面积为 13463
60m2,其中人防区域位于 A、B 座及其以东的位置;人防区域面积为 7287
10m2,非人防区域面积为 6176
所用钢筋直径见下表:部位类型钢筋地下室梁282522201816141210Φ8板1412柱28252220181210Φ8墙161412Φ10Φ8Φ6承台2522201816141210 注:未注明型号钢筋均为三级钢1
2 施工条件加工场地布置在现场中间,见总平面布置图
施工总体安排2
1 施工准备2
1 测量准备根据平面控制网,在防水保护层上放出轴线和基础梁、墙、柱位置线;底版上层钢筋绑扎完成后工地测量人员必须组织测放墙、柱插筋位置线(每跨至少两点用红油漆标注)
顶板混凝土浇铸完成,支设竖向模板前,在板上放出该层平面控制轴线
待竖向钢筋绑扎完成,在每层竖向钢筋上部标出标高控制点
2 机具准备设备名称设备型号台数电焊机BX-3302电渣压力焊机JSD-6004闪光对焊机UN1-1002钢筋切断机GJ-40A2钢筋弯曲机WG-40A-12钢筋调直机TZ-8-1322
2 施工手续现场所有钢筋工必须具备上岗证,焊工必须具备合格证(在有效期内)
未经培训的人员严禁操作设备
3 审图施工前认真查阅图纸(包括与建筑图对应的情况)、方案、相关安全质量规范,做到图纸上的问题提前与设计联系解决,配筋及施工中重点突出
4 管理人员及劳务人员培训项目技术部按规定对项目相关部门进行方案措施交底(包括书面和口头)
主要施工方法3
1 原材采购与供应钢筋选用国
