十 、 施 工 方 案1
施 工 流 向 和 施 工 顺 序工 程 开 工 后 , 我 部 准 备 从 D 区 南 端 为 施 工 起 点 , 自 南向 北 进 行 施 工 , 之 后 对 E 区 自 北 向 南 、 F 区 自 南 向 北 进 行施 工 , 各 分 项 工 程 按 分 段 依 次 流 水 施 工 , 主 要 施 工 顺 序见 施 工 总 流 程 图

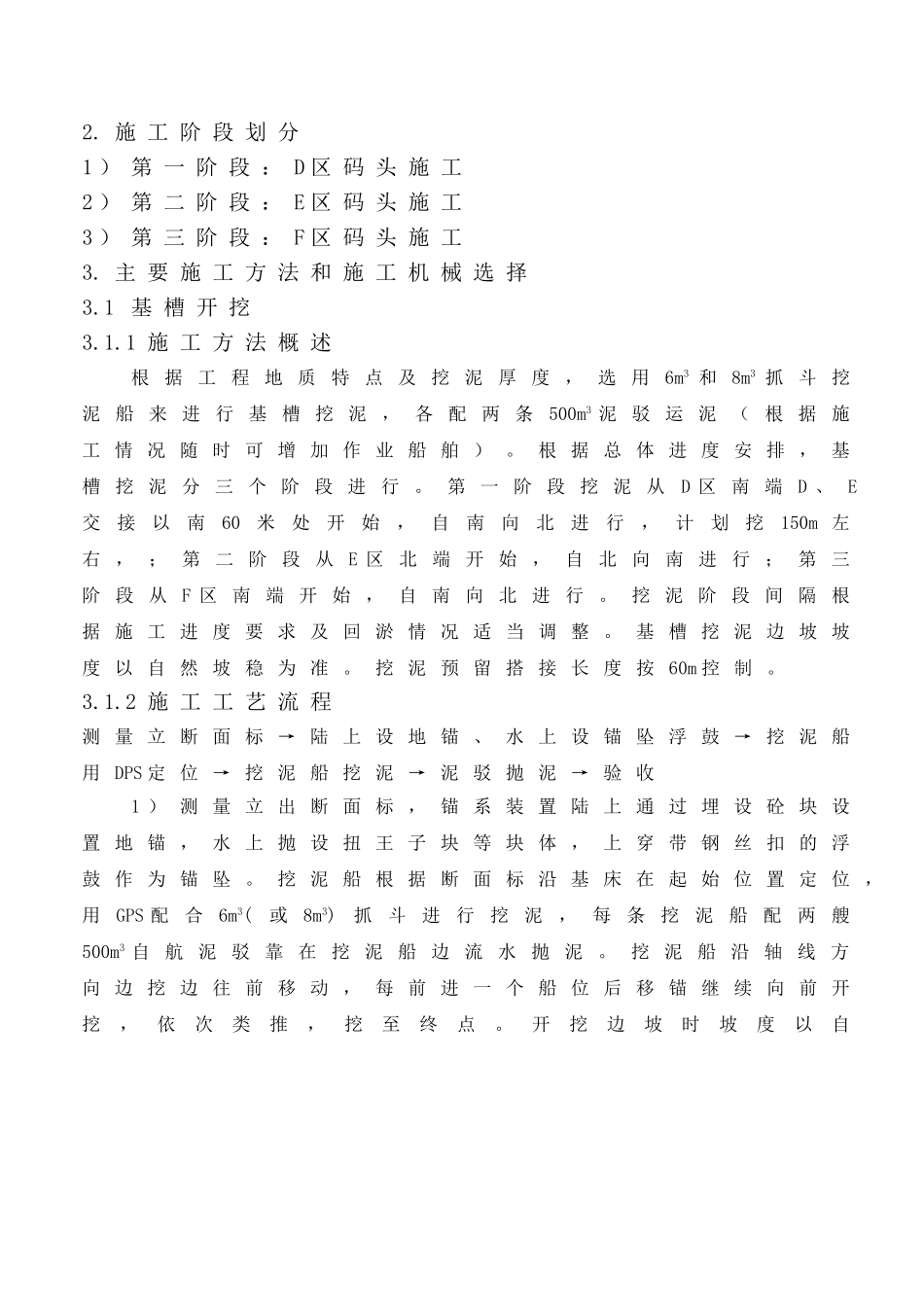

施 工 阶 段 划 分1 ) 第 一 阶 段 : D 区 码 头 施 工2 ) 第 二 阶 段 : E 区 码 头 施 工3 ) 第 三 阶 段 : F 区 码 头 施 工3
主 要 施 工 方 法 和 施 工 机 械 选 择3
1 基 槽 开 挖3
1 施 工 方 法 概 述根 据 工 程 地 质 特 点 及 挖 泥 厚 度 , 选 用6m3 和 8m3 抓 斗 挖泥 船 来 进 行 基 槽 挖 泥 , 各 配 两 条500m3 泥 驳 运 泥 ( 根 据 施工 情 况 随 时 可 增 加 作 业 船 舶 )
根 据 总 体 进 度 安 排 , 基槽 挖 泥 分 三 个 阶 段 进 行
第 一 阶 段 挖 泥 从D 区 南 端 D 、 E交接以南60米处开始,自南向北进行,计划挖150m 左右 , ; 第 二 阶 段 从 E 区 北 端 开 始 , 自 北 向 南 进 行 ; 第 三阶 段 从 F 区 南 端 开 始 , 自 南 向 北 进 行
挖 泥 阶 段 间 隔 根据 施 工 进 度 要 求 及 回 淤 情 况 适 当 调 整
基 槽 挖 泥 边 坡 坡度 以 自 然 坡 稳 为 准
挖 泥 预 留 搭 接 长 度 按 60m 控 制
2 施 工 工 艺 流 程测 量 立 断 面 标 → 陆 上 设 地 锚 、 水 上 设 锚 坠 浮 鼓 → 挖 泥 船用
