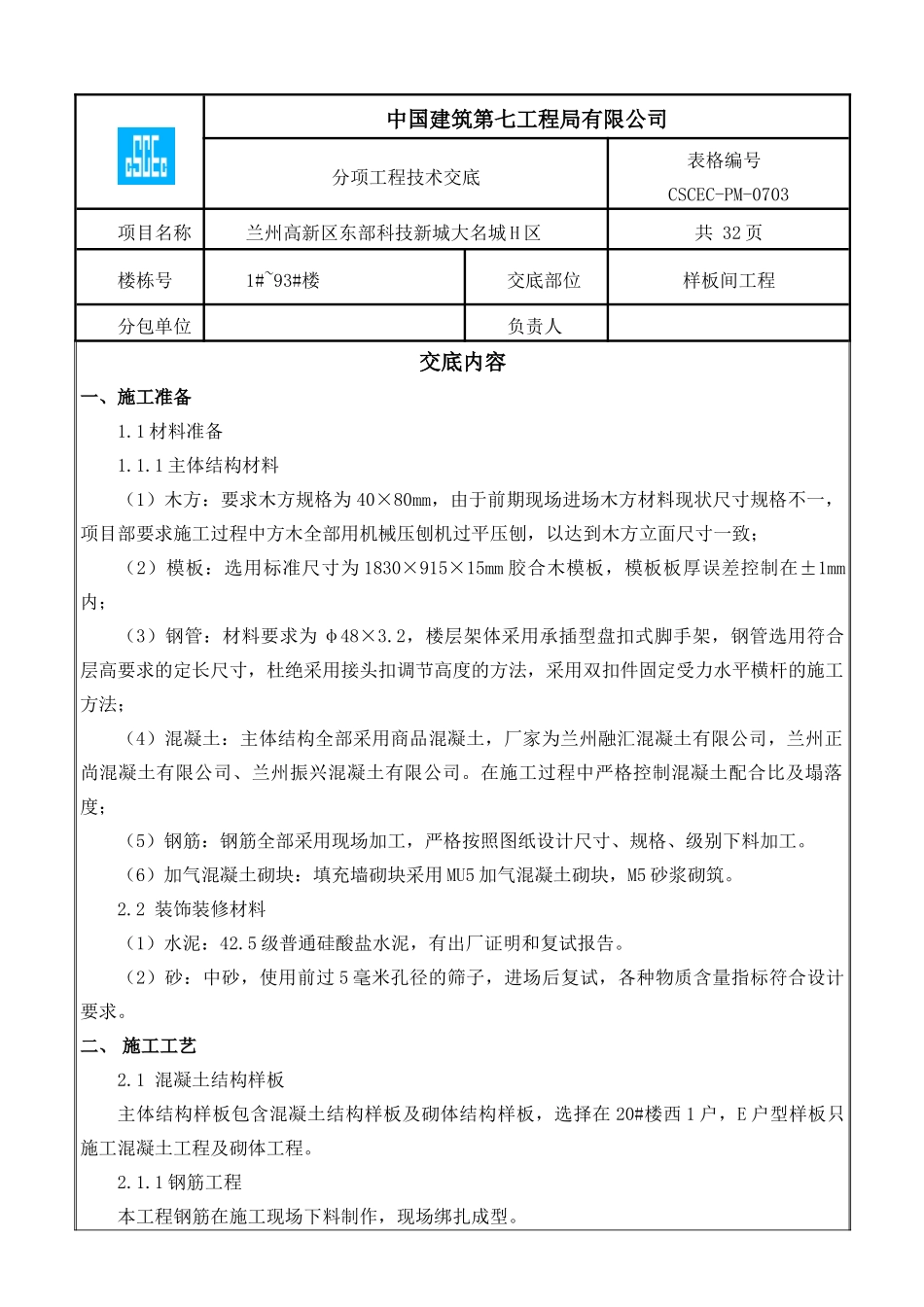

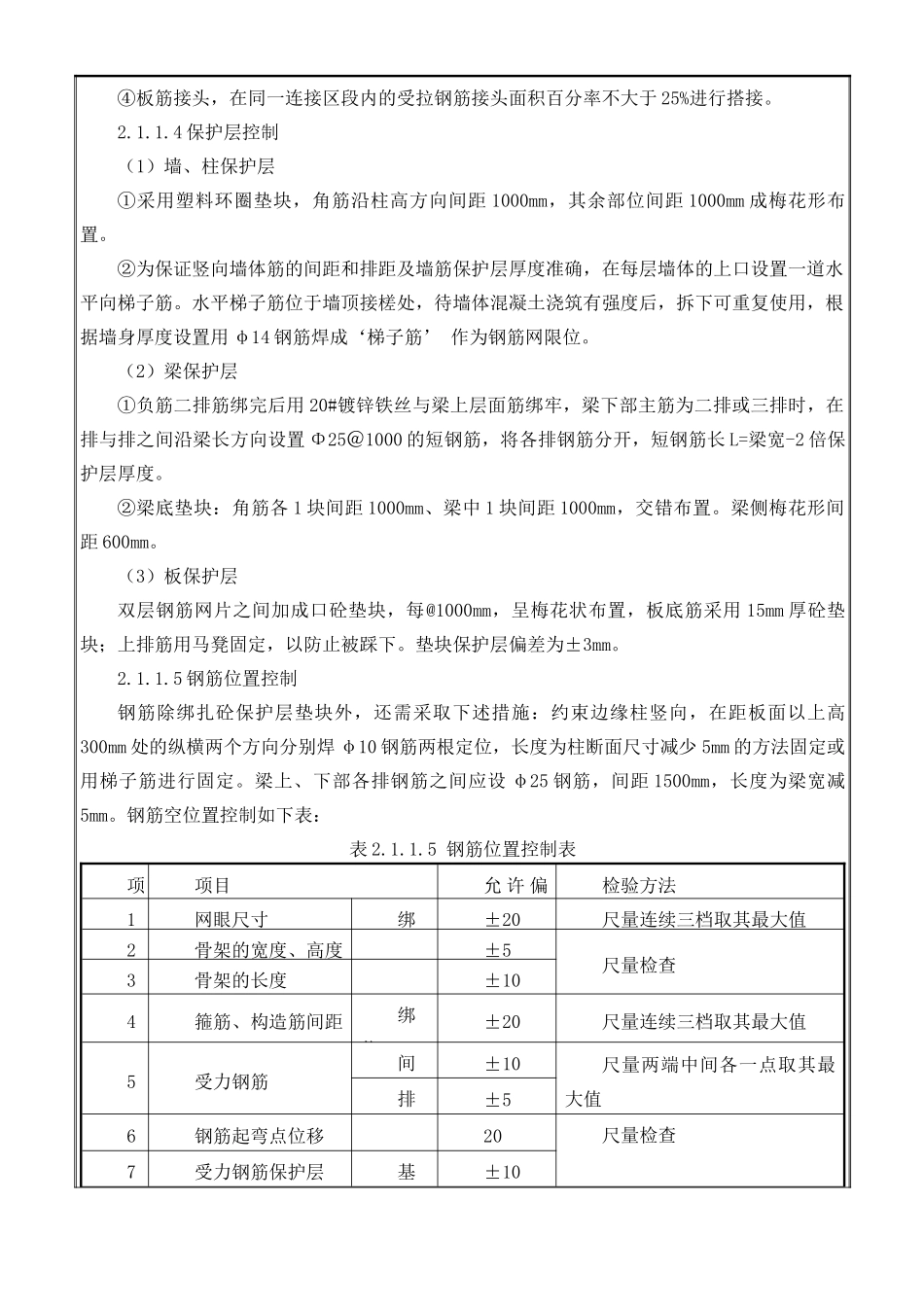

中国建筑第七工程局有限公司分项工程技术交底 表格编号 CSCEC-PM-0703项目名称兰州高新区东部科技新城大名城 H 区共 32 页楼栋号1#~93#楼交底部位样板间工程分包单位负责人交底内容一、施工准备1.1 材料准备1.1.1 主体结构材料(1)木方:要求木方规格为 40×80mm,由于前期现场进场木方材料现状尺寸规格不一,项目部要求施工过程中方木全部用机械压刨机过平压刨,以达到木方立面尺寸一致;(2)模板:选用标准尺寸为 1830×915×15mm 胶合木模板,模板板厚误差控制在±1mm内;(3)钢管:材料要求为 φ48×3.2,楼层架体采用承插型盘扣式脚手架,钢管选用符合层高要求的定长尺寸,杜绝采用接头扣调节高度的方法,采用双扣件固定受力水平横杆的施工方法;(4)混凝土:主体结构全部采用商品混凝土,厂家为兰州融汇混凝土有限公司,兰州正尚混凝土有限公司、兰州振兴混凝土有限公司。在施工过程中严格控制混凝土配合比及塌落度;(5)钢筋:钢筋全部采用现场加工,严格按照图纸设计尺寸、规格、级别下料加工。(6)加气混凝土砌块:填充墙砌块采用 MU5 加气混凝土砌块,M5 砂浆砌筑。2.2 装饰装修材料(1)水泥:42.5 级普通硅酸盐水泥,有出厂证明和复试报告。(2)砂:中砂,使用前过 5 毫米孔径的筛子,进场后复试,各种物质含量指标符合设计要求。二、 施工工艺2.1 混凝土结构样板主体结构样板包含混凝土结构样板及砌体结构样板,选择在 20#楼西 1 户,E 户型样板只施工混凝土工程及砌体工程。2.1.1 钢筋工程本工程钢筋在施工现场下料制作,现场绑扎成型。2.1.1.1 钢筋连接(1)受力钢筋的接头宜设置在受力较小处① 梁上部通长筋可在跨中 1/3 跨度范围内搭接,梁下部钢筋连接位置宜位于支座 1/3 范围内,且在同一连接区段内钢筋接头面积百分率不宜大于 50%;接头应相互错开;② 板上皮钢筋不得在支座 1/3 范围内搭接,其锚入梁内长度不得小于 La,下皮钢筋不得在跨中 1/3 范围内搭接,应延伸至梁中心线,且锚固长度不小于 5d;当钢筋长度不足时,板上层受力通长钢筋应在 1/2 跨度范围内连接,板下部受力筋在支座 1/4 范围连接。(2)剪力墙水平钢筋应沿高度每隔一根交错搭接,相邻连接区段长度不小于 500mm,搭接长度不小于 1.2Lae;剪力墙竖向分布钢筋搭接接头相邻钢筋交错搭接,搭接长度不小于1.2Lae,相邻连接区段长度不小于 500mm;竖向钢筋采用焊接时,相邻钢筋交错焊接,楼板顶面起第一个...
