×××××××××35KV 输电线路施工组织措施及施工方案×××××××工程有限公司2006 年九月十三日审批:××× 审核:××× 编制:×××第一章:工程概况及特点1
1、工程概况:本工程送电线路为新建单回路 35KV 线路, ××××××变电站 35KV 送电线路工程由×××××止
导线选用 LGJ-70/10 型,全长 24
80 公里左右
本线路工程选用单杆、三联杆,杆基共 57 座
2、工程线路走向:×××位于××××流域上部,距乡镇所在地 40 公里,与××××伐木场交界

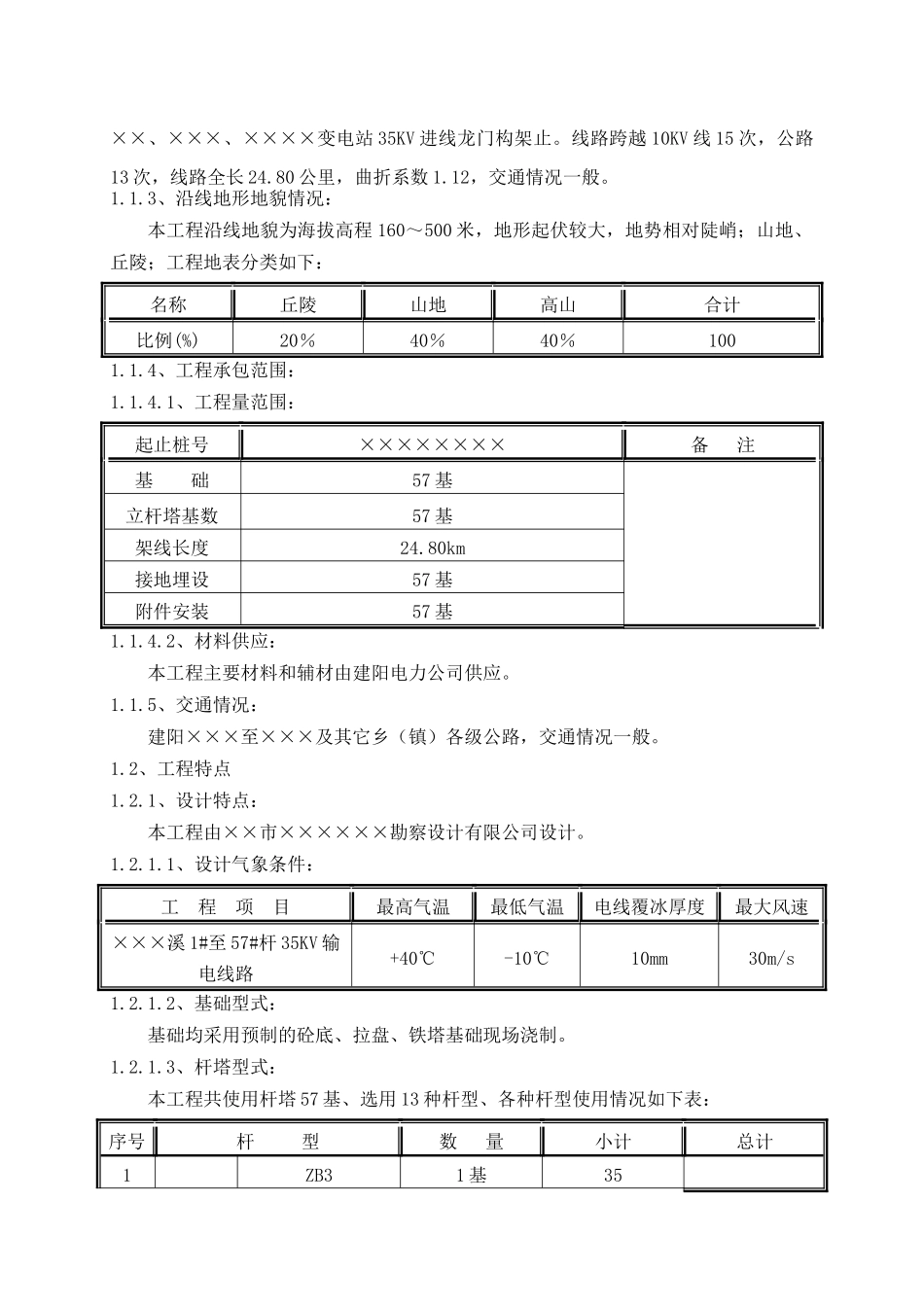

××××—×××35KV 线路,起始于××电站升压站龙门构架,途经道班、×××、××、×××、××××变电站 35KV 进线龙门构架止
线路跨越 10KV 线 15 次,公路13 次,线路全长 24
80 公里,曲折系数 1
12,交通情况一般
3、沿线地形地貌情况:本工程沿线地貌为海拔高程 160~500 米,地形起伏较大,地势相对陡峭;山地、丘陵;工程地表分类如下:名称丘陵山地高山合计比例(%)20%40%40%1001
4、工程承包范围:1
1、工程量范围:起止桩号××××××××备 注基 础57 基立杆塔基数57 基架线长度24
80km接地埋设57 基附件安装57 基1
2、材料供应: 本工程主要材料和辅材由建阳电力公司供应
5、交通情况:建阳×××至×××及其它乡(镇)各级公路,交通情况一般
2、工程特点1
1、设计特点:本工程由××市××××××勘察设计有限公司设计
1、设计气象条件:工 程 项 目最高气温最低气温电线覆冰厚度最大风速×××溪 1#至 57#杆 35KV 输电线路+40℃-10℃10mm30m/s1
2、基础型式:基础均采用预制的砼底、拉盘、铁塔基础现场浇制
