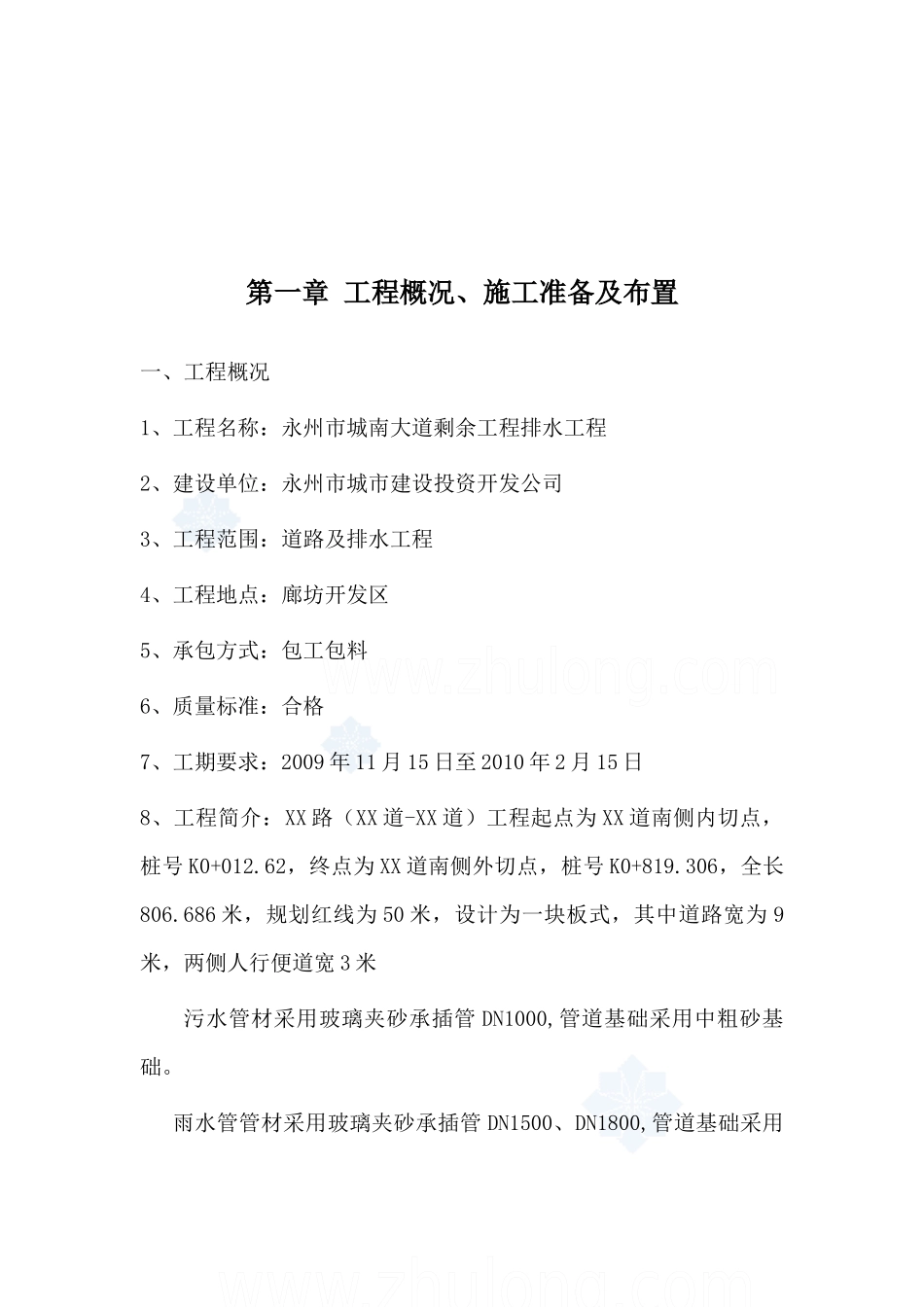

施工组织设计方案工程名称:编制单位:编制时间:第一章 工程概况、施工准备及布置一、工程概况1、工程名称:永州市城南大道剩余工程排水工程2、建设单位:永州市城市建设投资开发公司3、工程范围:道路及排水工程4、工程地点:廊坊开发区5、承包方式:包工包料6、质量标准:合格7、工期要求:2009 年 11 月 15 日至 2010 年 2 月 15 日8、工程简介:XX 路(XX 道-XX 道)工程起点为 XX 道南侧内切点,桩号 K0+012
62,终点为 XX 道南侧外切点,桩号 K0+819
306,全长806
686 米,规划红线为 50 米,设计为一块板式,其中道路宽为 9米,两侧人行便道宽 3 米污水管材采用玻璃夹砂承插管 DN1000,管道基础采用中粗砂基础
雨水管管材采用玻璃夹砂承插管 DN1500、DN1800,管道基础采用中粗砂基础

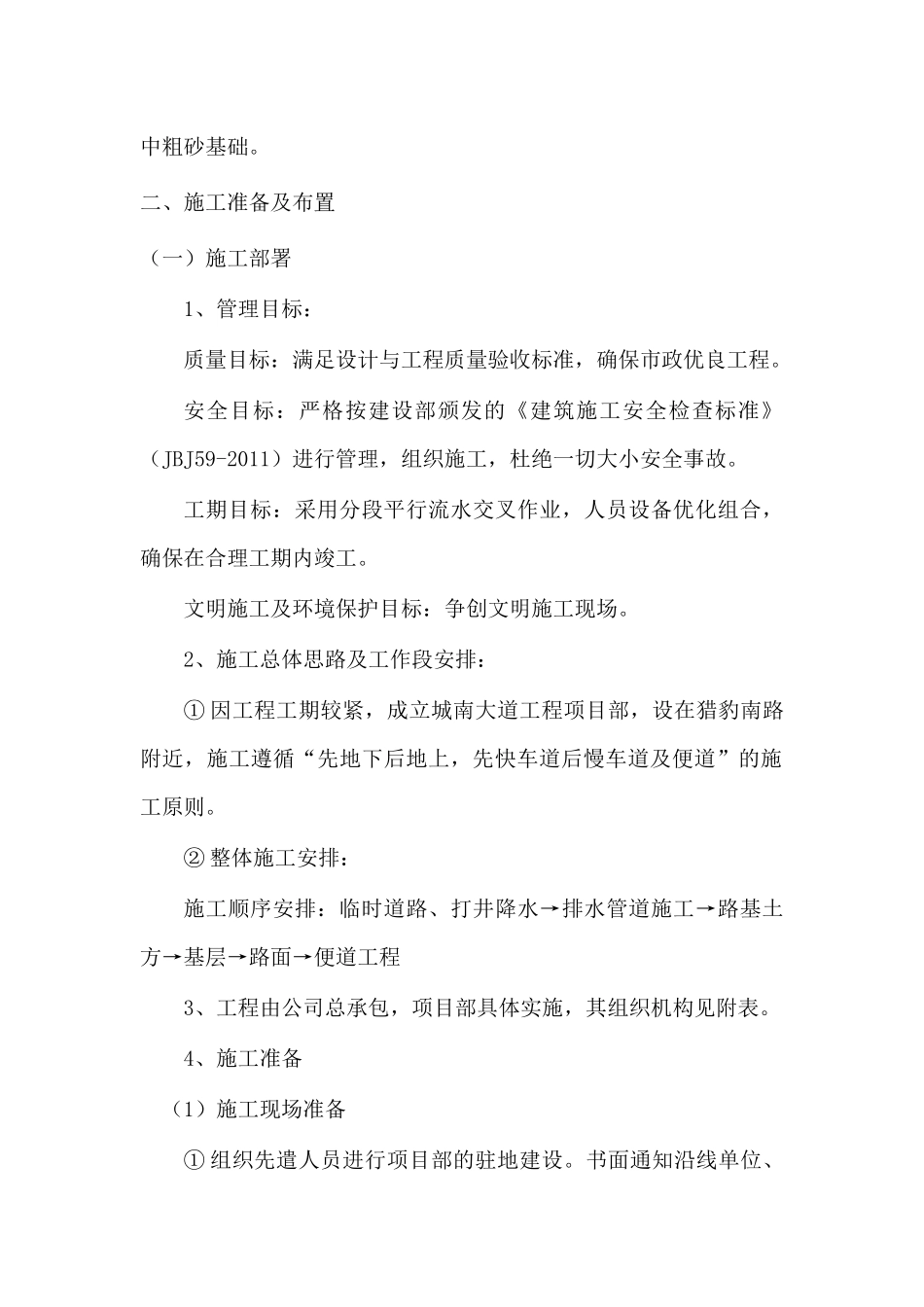

二、施工准备及布置(一)施工部署1、管理目标:质量目标:满足设计与工程质量验收标准,确保市政优良工程
安全目标:严格按建设部颁发的《建筑施工安全检查标准》(JBJ59-2011)进行管理,组织施工,杜绝一切大小安全事故
工期目标:采用分段平行流水交叉作业,人员设备优化组合,确保在合理工期内竣工
文明施工及环境保护目标:争创文明施工现场
2、施工总体思路及工作段安排:① 因工程工期较紧,成立城南大道工程项目部,设在猎豹南路附近,施工遵循“先地下后地上,先快车道后慢车道及便道”的施工原则
② 整体施工安排:施工顺序安排:临时道路、打井降水→排水管道施工→路基土方→基层→路面→便道工程3、工程由公司总承包,项目部具体实施,其组织机构见附表
4、施工准备(1)施工现场准备① 组织先遣人员进行项目部的驻地建设
书面通知沿线单位、居民,制作与施工有关的宣传设施和标语,做好文明施工准备
② 布置好临时工棚作为设备、材料堆放场地
③ 对照工程设计
