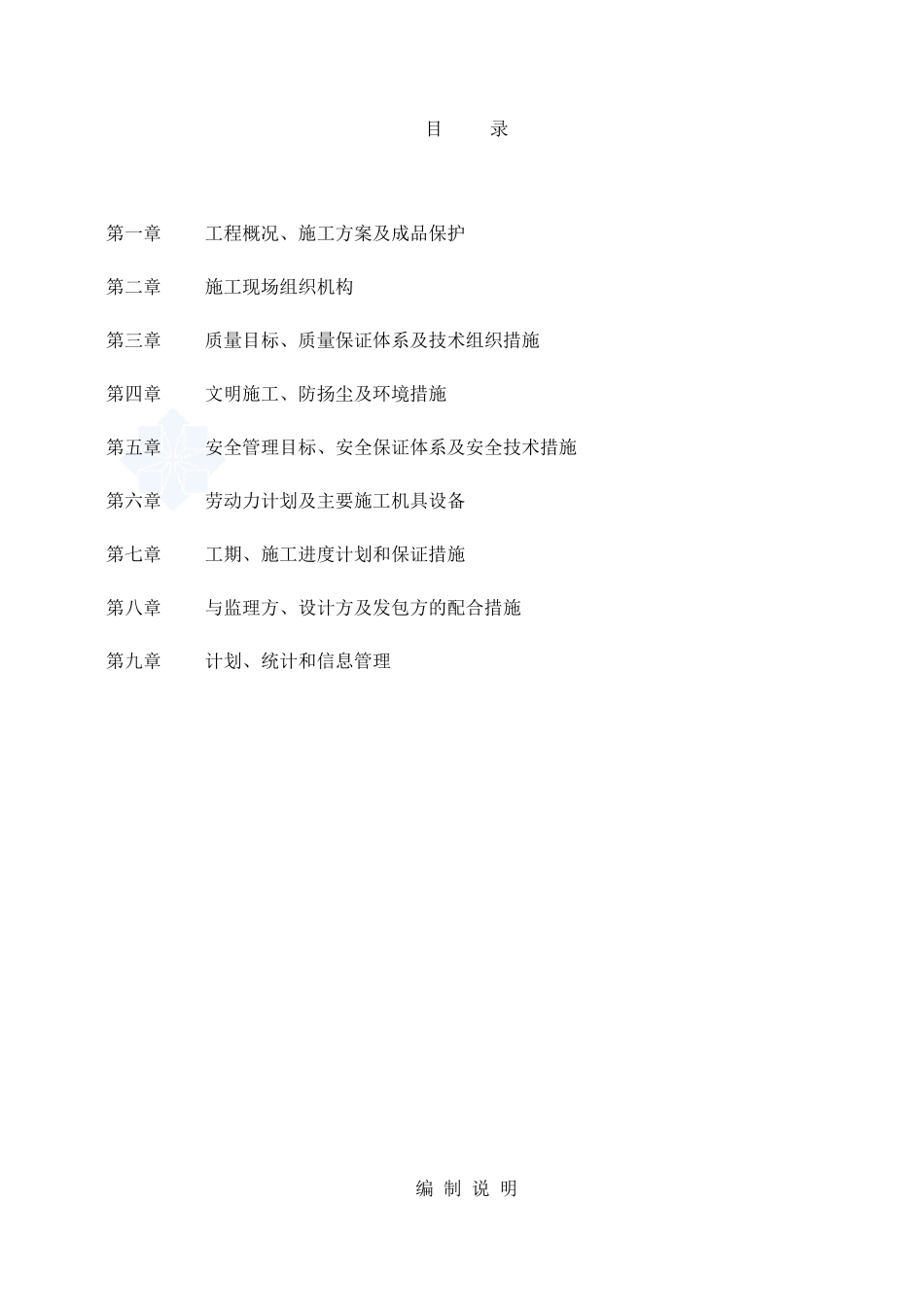

施工组织设计目 录第一章工程概况、施工方案及成品保护 第二章施工现场组织机构第三章质量目标、质量保证体系及技术组织措施 第四章文明施工、防扬尘及环境措施第五章安全管理目标、安全保证体系及安全技术措施 第六章劳动力计划及主要施工机具设备第七章工期、施工进度计划和保证措施第八章与监理方、设计方及发包方的配合措施第九章计划、统计和信息管理 编 制 说 明 我公司本着确保工程质量,满足国家施工验收规范,达到国家优良工程标准和国家电力公司“达标投产”的原则,在认真领会和熟悉《施工图纸》、现场概况的基础上,编制本工程施工组织设计

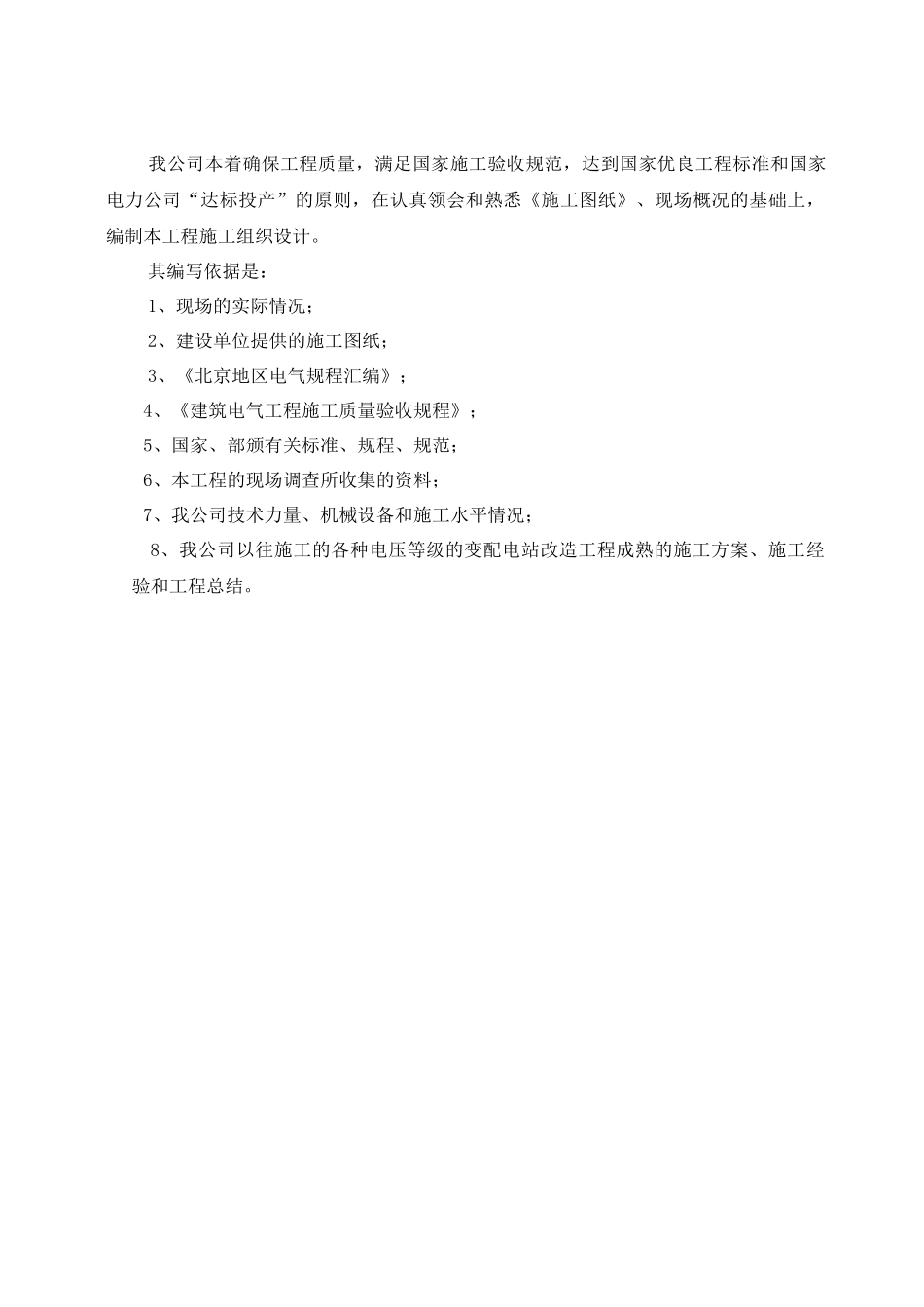

其编写依据是: 1、现场的实际情况; 2、建设单位提供的施工图纸; 3、《北京地区电气规程汇编》;4、《建筑电气工程施工质量验收规程》; 5、国家、部颁有关标准、规程、规范;6、本工程的现场调查所收集的资料;7、我公司技术力量、机械设备和施工水平情况;8、我公司以往施工的各种电压等级的变配电站改造工程成熟的施工方案、施工经验和工程总结
第一章:工程概况、施工方案及成品保护一、工程概况1、 工程内容主要工程量包括:1
电缆部分新敷设 ZR-YJY22-8
7/15kV-3*240mm2电缆 1800 米,制作 3*240mm2室内电缆终端头 2 套,3*240mm2 电缆中间头 3 套
新敷设 ZR-YJLY22-8
7/15kV-3*240mm2电缆 500 米,制作 3*240mm2室内电缆终端头 4 套
新敷设 ZR-YJY22-8
7/15kV-3*300mm2电缆 3242 米,制作 3*300mm2室内电缆终端头 6 套,3*240mm2电缆中间头 6 套新建电缆 16*175 水泥排管约 1052 米,16*175 无缝热浸塑钢排管约135 米
新建电力井 31 座,直线井 28 座,转角井 3 座
新修过路 1800 顶管60 米,顶管井 5
