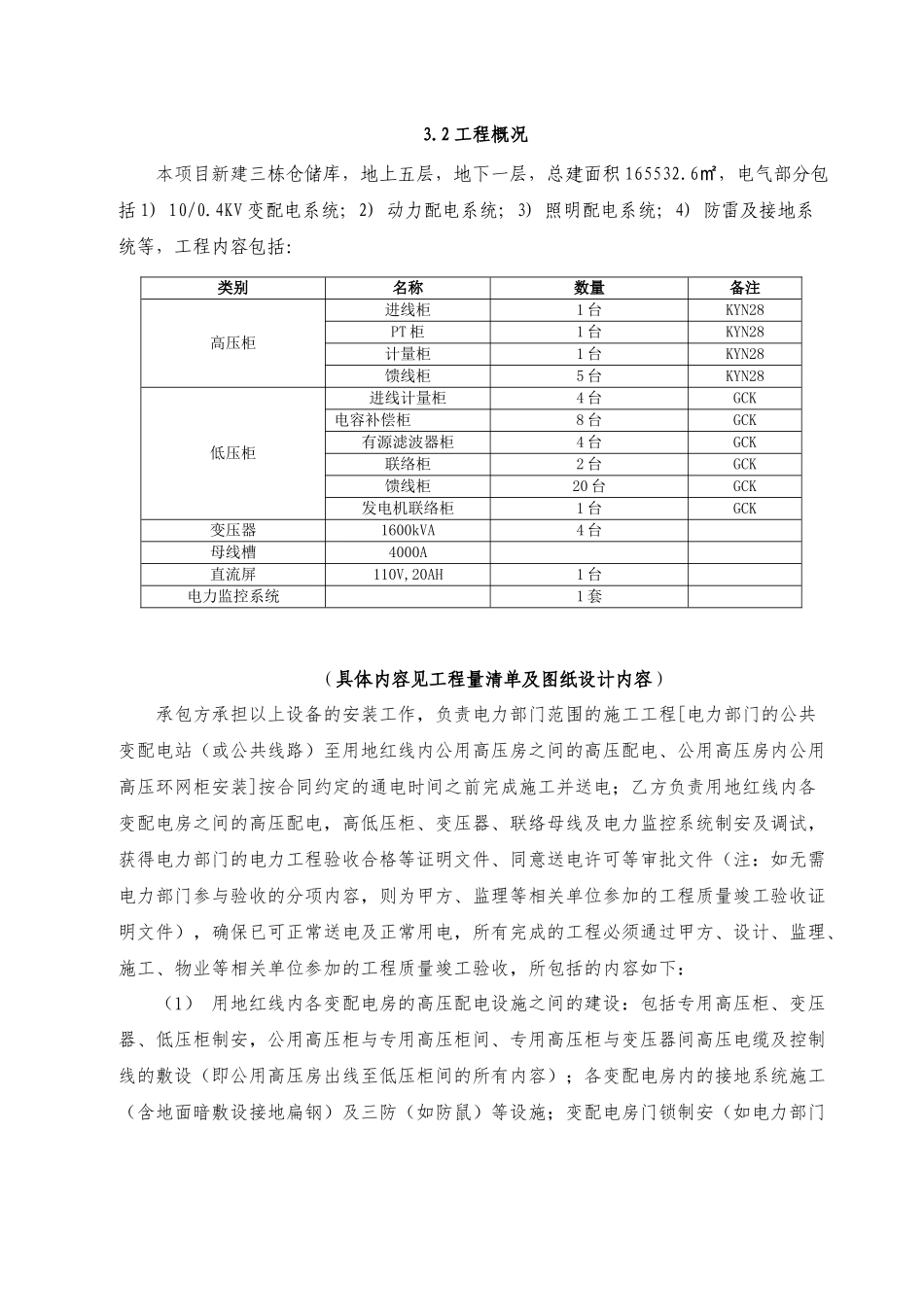

三、施工方案3.1 编制依据根据广东电网公司配电施工要求中对工程项目管理的相关要求,及施工设计图纸、本工程的审图意见等的相关要求,为保证工期、确保该工程能有序开展,保质、保安全完成本项目,我公司特拟定本施工方案,整个施工过程将严格按本施工方案进行,对施工中需要及时调整的施工内容,及时反应,适时机动调整方案,保证进度及质量要求。施工执行标准主要规范及标准: 《广东电网公司验收规范》 Q/GD001 1122.5--2015 《电气装置安装工程电气设备交接试验标准》 GB50150-2014 《广东电网公司电网工程施工作业指导书》 一次设备安装工程 BDDQ—01;  二次设备调试工程 BDECSY—01 交接试验 BDYCSY—01;  土建工程 BDTJ--01 《广东电网变电站精细化设计施工工艺标准》《电网建设安全质量通病及违反“强条”行为防治规定》依据北方工程设计研究院有限公司设计的百富新现代物流园电气施工图  《DS-01、DS-03、DS-04、DS-05、 DS-06、DS-07(G)、DS-08(G)、电改 2016-03~05、电改 2016-07 》盐田供电局的审图意见书。施工中严格执行上述规程、制度及文件图纸等相关要求确保施工质量安全。3.2 工程概况本项目新建三栋仓储库,地上五层,地下一层,总建面积 165532.6,电气部分包㎡括 1) 10/0.4KV 变配电系统;2) 动力配电系统;3) 照明配电系统;4) 防雷及接地系统等,工程内容包括:(具体内容见工程量清单及图纸设计内容)承包方承担以上设备的安装工作,负责电力部门范围的施工工程[电力部门的公共变配电站(或公共线路)至用地红线内公用高压房之间的高压配电、公用高压房内公用高压环网柜安装]按合同约定的通电时间之前完成施工并送电;乙方负责用地红线内各变配电房之间的高压配电,高低压柜、变压器、联络母线及电力监控系统制安及调试,获得电力部门的电力工程验收合格等证明文件、同意送电许可等审批文件(注:如无需电力部门参与验收的分项内容,则为甲方、监理等相关单位参加的工程质量竣工验收证明文件),确保已可正常送电及正常用电,所有完成的工程必须通过甲方、设计、监理、施工、物业等相关单位参加的工程质量竣工验收,所包括的内容如下:(1) 用地红线内各变配电房的高压配电设施之间的建设:包括专用高压柜、变压器、低压柜制安,公用高压柜与专用高压柜间、专用高压柜与变压器间高压电缆及控制线的敷设(即公用高压房出线至低压柜间的所有内容);各变配...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电力施工方案培训资料

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
