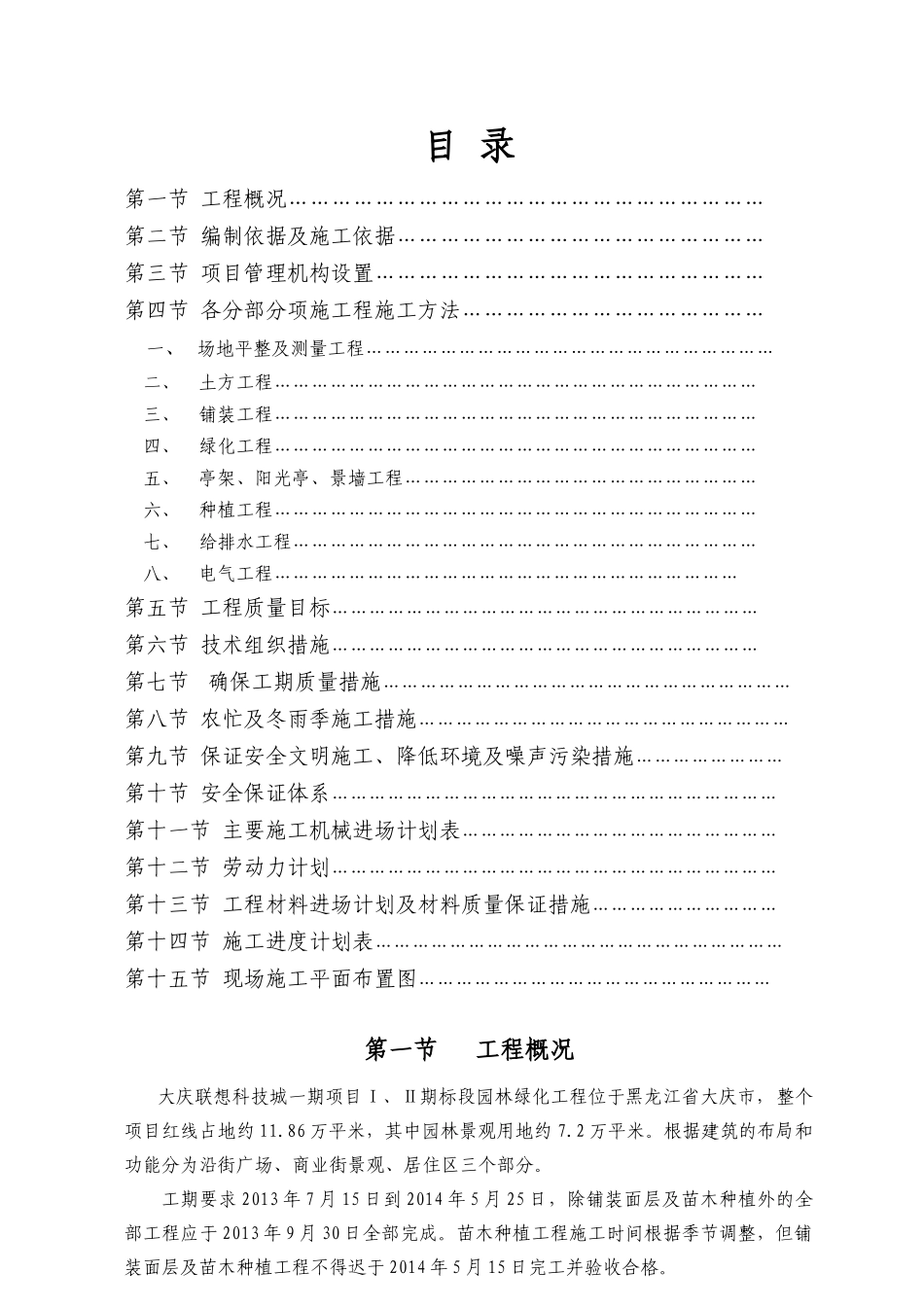

目 录第一节 工程概况…………………………………………………………第二节 编制依据及施工依据……………………………………………第三节 项目管理机构设置………………………………………………第四节 各分部分项施工程施工方法…………………………………… 一、 场地平整及测量工程………………………………………………………… 二、 土方工程…………………………………………………………………… 三、 铺装工程…………………………………………………………………… 四、 绿化工程…………………………………………………………………… 五、 亭架、阳光亭、景墙工程………………………………………………… 六、 种植工程…………………………………………………………………… 七、 给排水工程………………………………………………………………… 八、 电气工程…………………………………………………………………第五节 工程质量目标……………………………………………………………第六节 技术组织措施……………………………………………………………第七节 确保工期质量措施…………………………………………………………第八节 农忙及冬雨季施工措施……………………………………………………第九节 保证安全文明施工、降低环境及噪声污染措施……………………第十节 安全保证体系………………………………………………………………第十一节 主要施工机械进场计划表……………………………………………第十二节 劳动力计划………………………………………………………………第十三节 工程材料进场计划及材料质量保证措施…………………………第十四节 施工进度计划表…………………………………………………………第十五节 现场施工平面布置图………………………………………………… 第一节 工程概况 大庆联想科技城一期项目Ⅰ、Ⅱ期标段园林绿化工程位于黑龙江省大庆市,整个项目红线占地约 11.86 万平米,其中园林景观用地约 7.2 万平米。根据建筑的布局和功能分为沿街广场、商业街景观、居住区三个部分。工期要求 2013 年 7 月 15 日到 2014 年 5 月 25 日,除铺装面层及苗木种植外的全部工程应于 2013 年 9 月 30 日全部完成。苗木种植工程施工时间根据季节调整,但铺装面层及苗木种植工程不得迟于 2014 年 5 月 15 日完工并验收合格。第二节 分包工程的...
