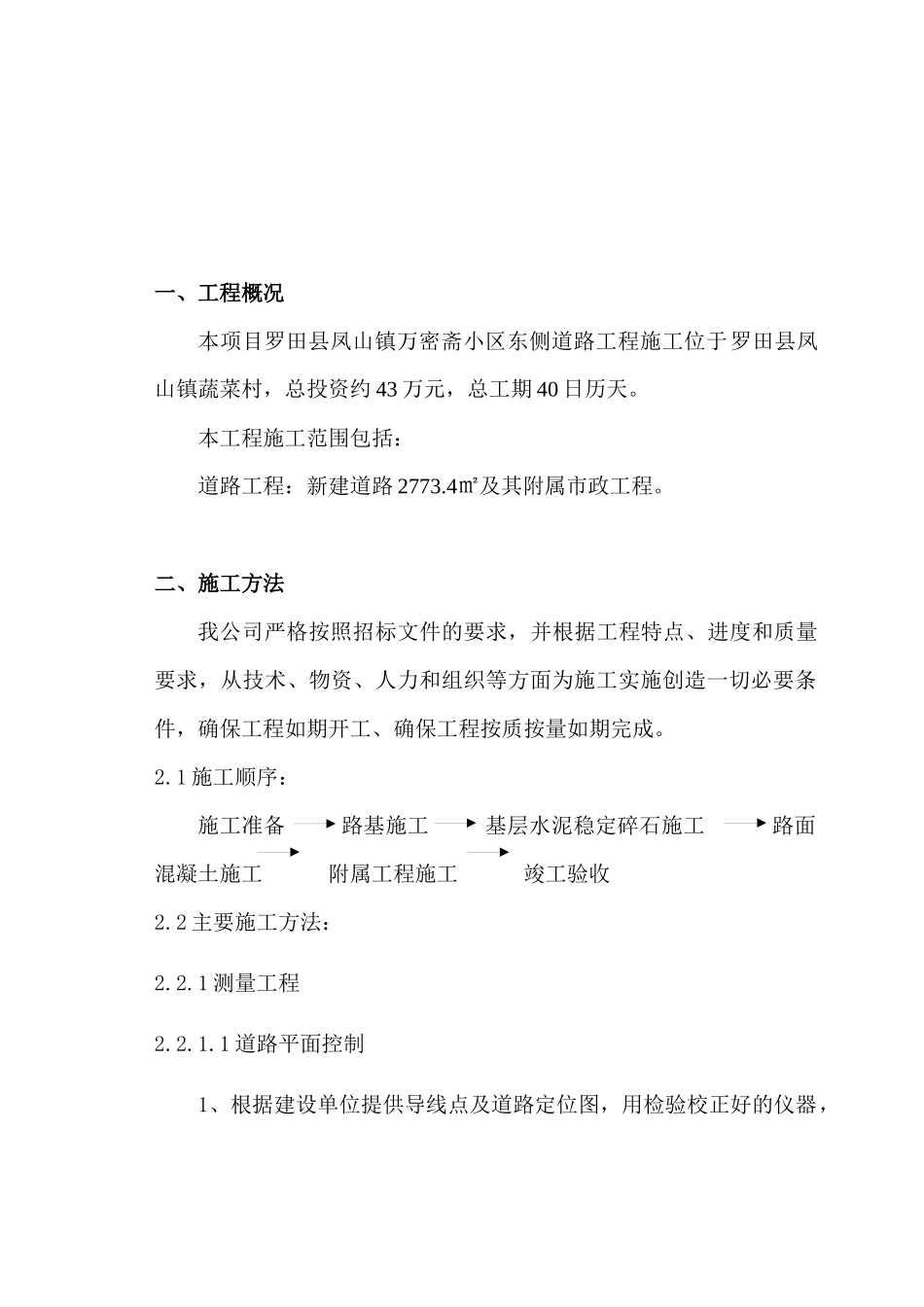

罗田县凤山镇万密斋小区东侧道路工程施工组织设计二〇一六年九月二十四日目 录一、 工程概况二、 施工方法三、 工程投入的主要物资和施工机械设备情况四、 主要施工机械计划五、 劳动力安排计划六、 确保工程质量的技术组织措施七、 确保安全施工的组织措施八、 确保工期的技术组织措施九、 确保文明施工的组织措施十、 施工总进度表、施工网络图和施工总平面布置图一、工程概况本项目罗田县凤山镇万密斋小区东侧道路工程施工位于罗田县凤山镇蔬菜村,总投资约 43 万元,总工期 40 日历天。本工程施工范围包括:道路工程:新建道路 2773.4㎡及其附属市政工程。二、施工方法我公司严格按照招标文件的要求,并根据工程特点、进度和质量要求,从技术、物资、人力和组织等方面为施工实施创造一切必要条件,确保工程如期开工、确保工程按质按量如期完成。2.1 施工顺序:施工准备 路基施工 基层水泥稳定碎石施工 路面混凝土施工 附属工程施工 竣工验收2.2 主要施工方法:2.2.1 测量工程2.2.1.1 道路平面控制1、根据建设单位提供导线点及道路定位图,用检验校正好的仪器,对所有坐标点及主要道路控制点进行全面复测,确认无误后报请监理及业主认可,然后在施工范围内布设一定有代表性的控制点,连接各点组成测区骨干网,成为控制网,用高精度全站仪测定各点的相互位置再以控制网为基础,测定道路各部点位,如:曲线起讫点、转点、曲线交点、曲中点、道路内的构筑物等,新增设导线点及道路定位点必须与相邻施工段各导线点闭合。并埋设护桩。护桩必须埋设在施工场地以外,便于架设仪器的地方。2、新增导线点与相邻要通视良好,以便于角度及边长测量。导线点必须建在土质坚硬的地方和便于保存之处,以便安置仪器,使点位保持稳定,导线的边长,根据实际地形尽量不使其相差悬殊。导线点布设要满足施工需要,密度要均匀,便于控制整个测区。精确测量各导线点的边长及角度,并根据起始边的方向求出个新增导线点的坐标并进行严密平差,绘制图表报请监理工程师或业主批准后,投入使用。3、测量精度应满足规范要求,角度闭合差符合施工测量规范要求,坐标相对闭合差为±1/10000。2.2.1.2 道路高程控制1、按线路起点附近的国家水准点,用水准测量的方法,沿道路前进方向,增设水准基点,作为整个路线高路控制点,水平测量水准基点的布设密度,应根据实际地形布置,高差太大,应适当加密,以满足施工需要。并测定出高程。2、按《公路路线勘...
