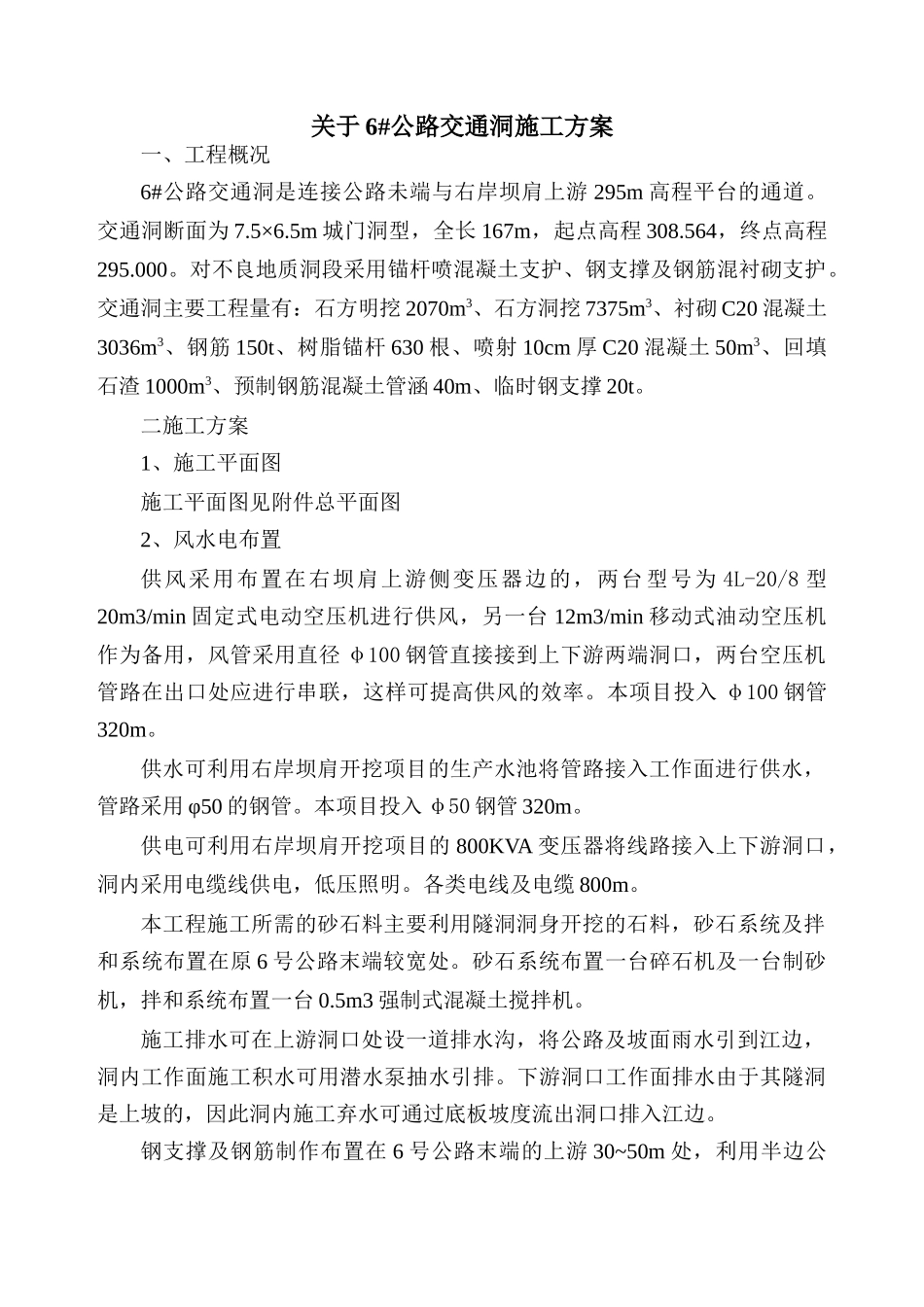

关于 6#公路交通洞施工方案一、工程概况6#公路交通洞是连接公路未端与右岸坝肩上游 295m 高程平台的通道
交通洞断面为 7
5m 城门洞型,全长 167m,起点高程 308
564,终点高程295
对不良地质洞段采用锚杆喷混凝土支护、钢支撑及钢筋混衬砌支护
交通洞主要工程量有:石方明挖 2070m3、石方洞挖 7375m3、衬砌 C20 混凝土3036m3、钢筋 150t、树脂锚杆 630 根、喷射 10cm 厚 C20 混凝土 50m3、回填石渣 1000m3、预制钢筋混凝土管涵 40m、临时钢支撑 20t
二施工方案1、施工平面图施工平面图见附件总平面图2、风水电布置供风采用布置在右坝肩上游侧变压器边的,两台 型号为 4L-20/8 型20m3/min 固定式电动空压机进行供风,另一台 12m3/min 移动式油动空压机作为备用,风管采用直径 φ100 钢管直接接到上下游两端洞口,两台空压机管路在出口处应进行串联,这样可提高供风的效率
本项目投入 φ100 钢管320m
供水可利用右岸坝肩开挖项目的生产水池将管路接入工作面进行供水,管路采用 φ50 的钢管
本项目投入 φ50 钢管 320m
供电可利用右岸坝肩开挖项目的 800KVA 变压器将线路接入上下游洞口,洞内采用电缆线供电,低压照明
各类电线及电缆 800m
本工程施工所需的砂石料主要利用隧洞洞身开挖的石料,砂石系统及拌和系统布置在原 6 号公路末端较宽处
砂石系统布置一台碎石机及一台制砂机,拌和系统布置一台 0
5m3 强制式混凝土搅拌机
施工排水可在上游洞口处设一道排水沟,将公路及坡面雨水引到江边,洞内工作面施工积水可用潜水泵抽水引排
下游洞口工作面排水由于其隧洞是上坡的,因此洞内施工弃水可通过底板坡度流出洞口排入江边
钢支撑及钢筋制作布置在 6 号公路末端的上游 30~50m 处,利用
