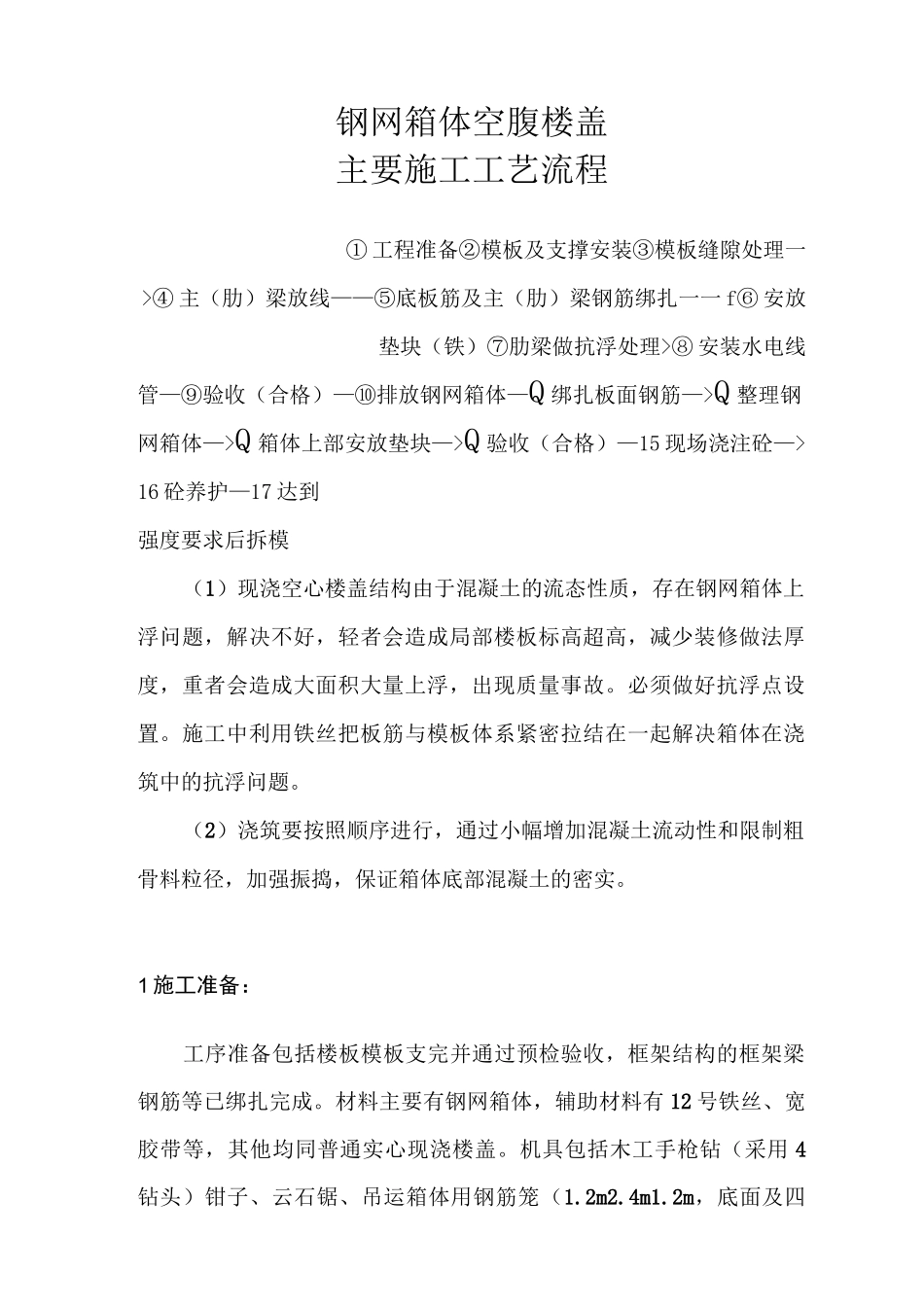

钢网箱体空腹楼盖施工工艺山东汇旺环保建材科技有限公司2016 年 10 月 1 日钢网箱体空腹楼盖主要施工工艺流程① 工程准备②模板及支撑安装③模板缝隙处理一>④ 主(肋)梁放线——⑤底板筋及主(肋)梁钢筋绑扎一一 f⑥ 安放垫块(铁)⑦肋梁做抗浮处理>⑧ 安装水电线管—⑨验收(合格)—⑩排放钢网箱体—Q 绑扎板面钢筋—>Q 整理钢网箱体—>Q 箱体上部安放垫块—>Q 验收(合格)—15 现场浇注砼—>16 砼养护—17 达到强度要求后拆模(1)现浇空心楼盖结构由于混凝土的流态性质,存在钢网箱体上浮问题,解决不好,轻者会造成局部楼板标高超高,减少装修做法厚度,重者会造成大面积大量上浮,出现质量事故
必须做好抗浮点设置
施工中利用铁丝把板筋与模板体系紧密拉结在一起解决箱体在浇筑中的抗浮问题
(2)浇筑要按照顺序进行,通过小幅增加混凝土流动性和限制粗骨料粒径,加强振捣,保证箱体底部混凝土的密实
1 施工准备:工序准备包括楼板模板支完并通过预检验收,框架结构的框架梁钢筋等已绑扎完成
材料主要有钢网箱体,辅助材料有 12 号铁丝、宽胶带等,其他均同普通实心现浇楼盖
机具包括木工手枪钻(采用 4钻头)钳子、云石锯、吊运箱体用钢筋笼(1
2m,底面及四边用多层板封闭)等,其他均同普通实心现浇楼盖

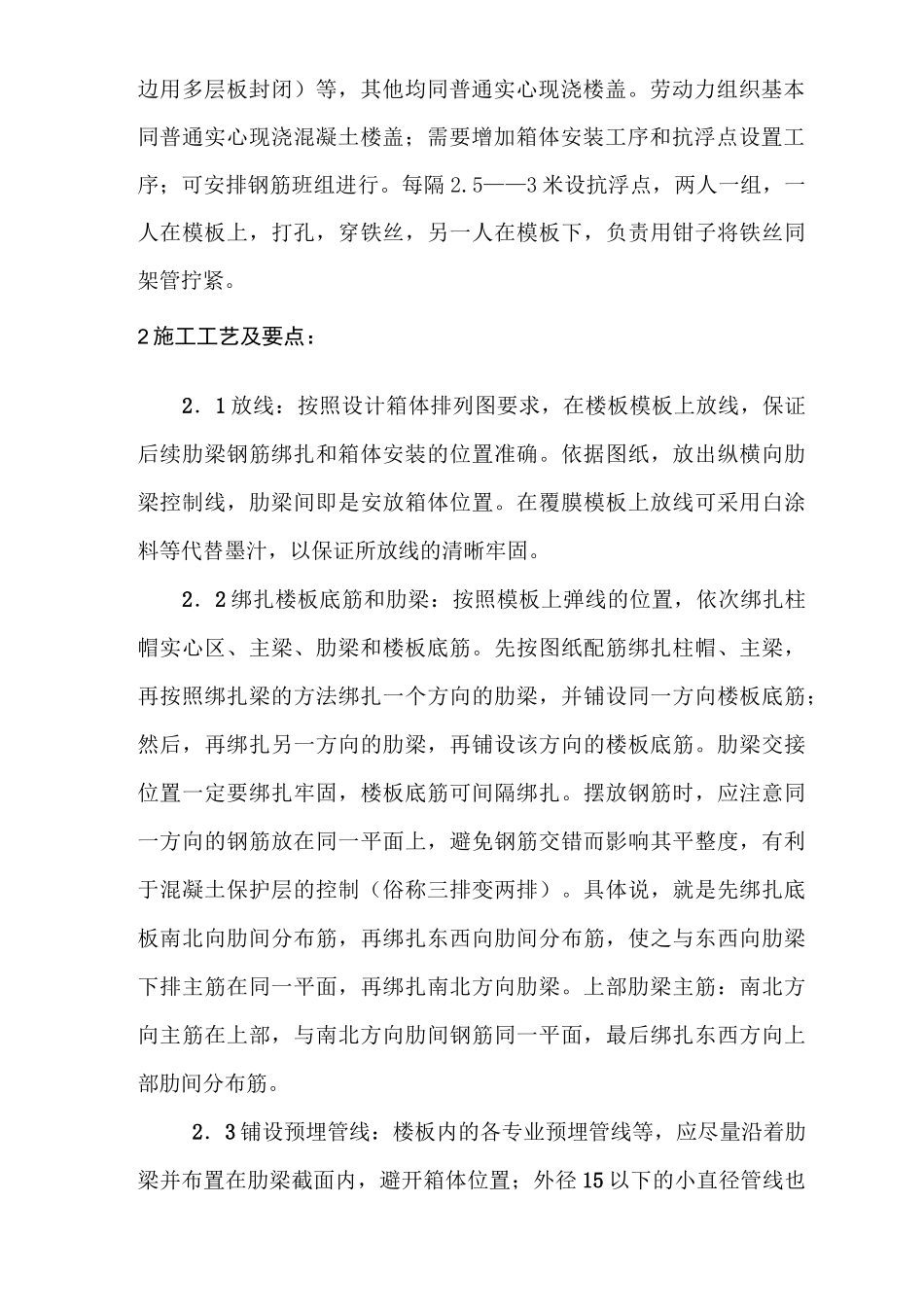

劳动力组织基本同普通实心现浇混凝土楼盖;需要增加箱体安装工序和抗浮点设置工序;可安排钢筋班组进行
5——3 米设抗浮点,两人一组,一人在模板上,打孔,穿铁丝,另一人在模板下,负责用钳子将铁丝同架管拧紧
2 施工工艺及要点:2.1 放线:按照设计箱体排列图要求,在楼板模板上放线,保证后续肋梁钢筋绑扎和箱体安装的位置准确
依据图纸,放出纵横向肋梁控制线,肋梁间即是安放箱体位置
在覆膜模板上放线可采用白涂料等代替墨汁,以保证所放线的清晰牢固
2.2 绑扎楼板底筋和肋梁:按照
