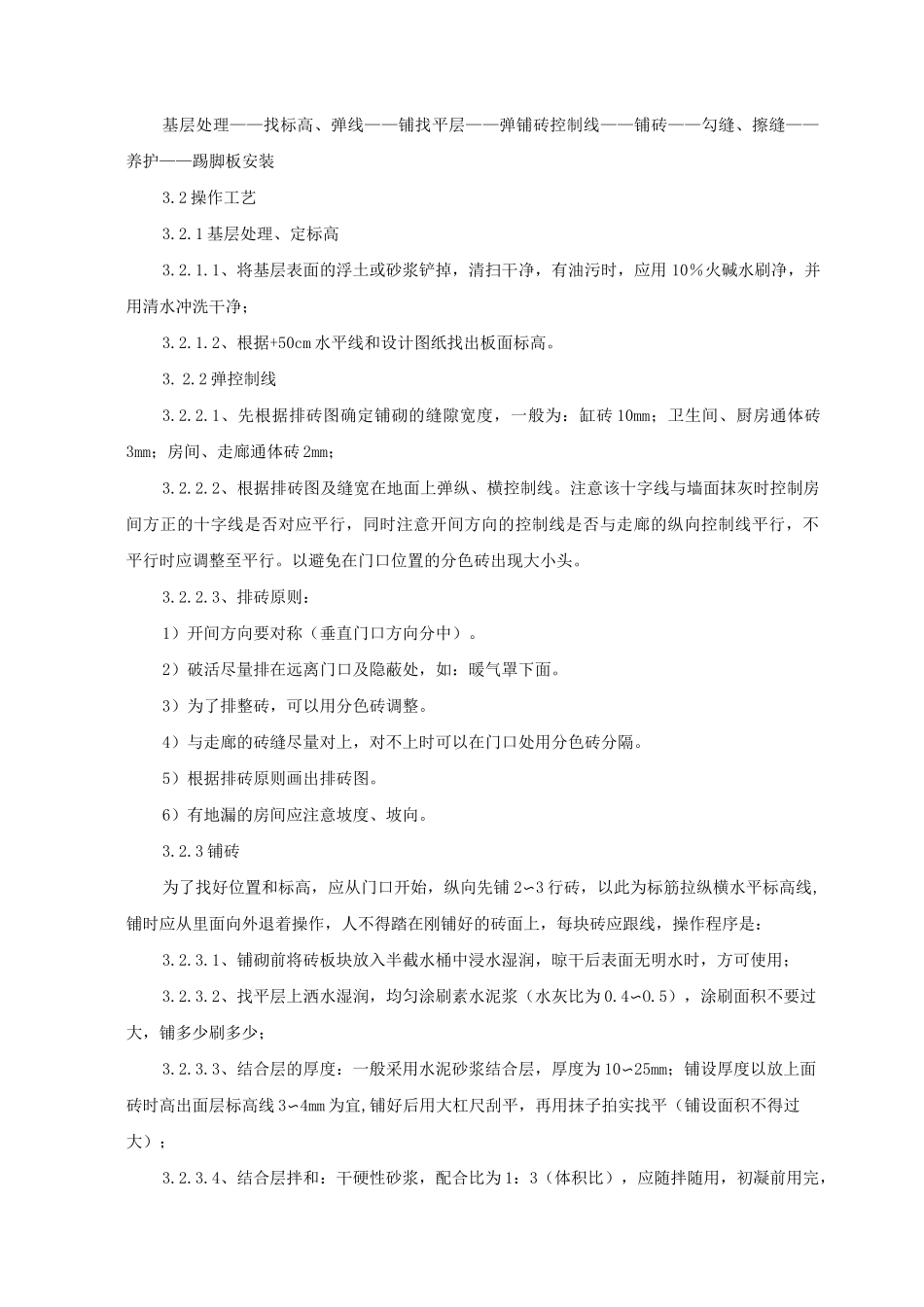

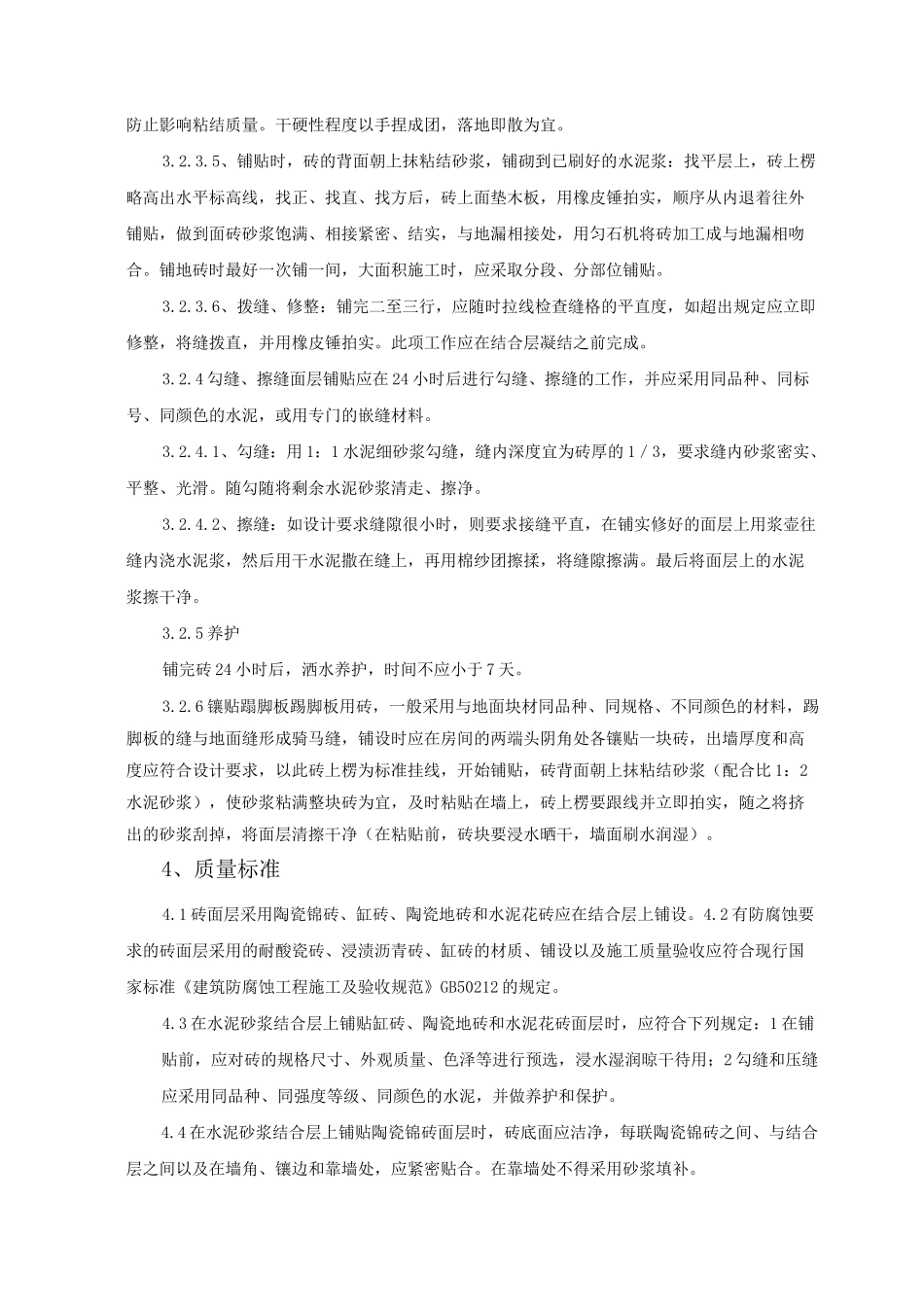

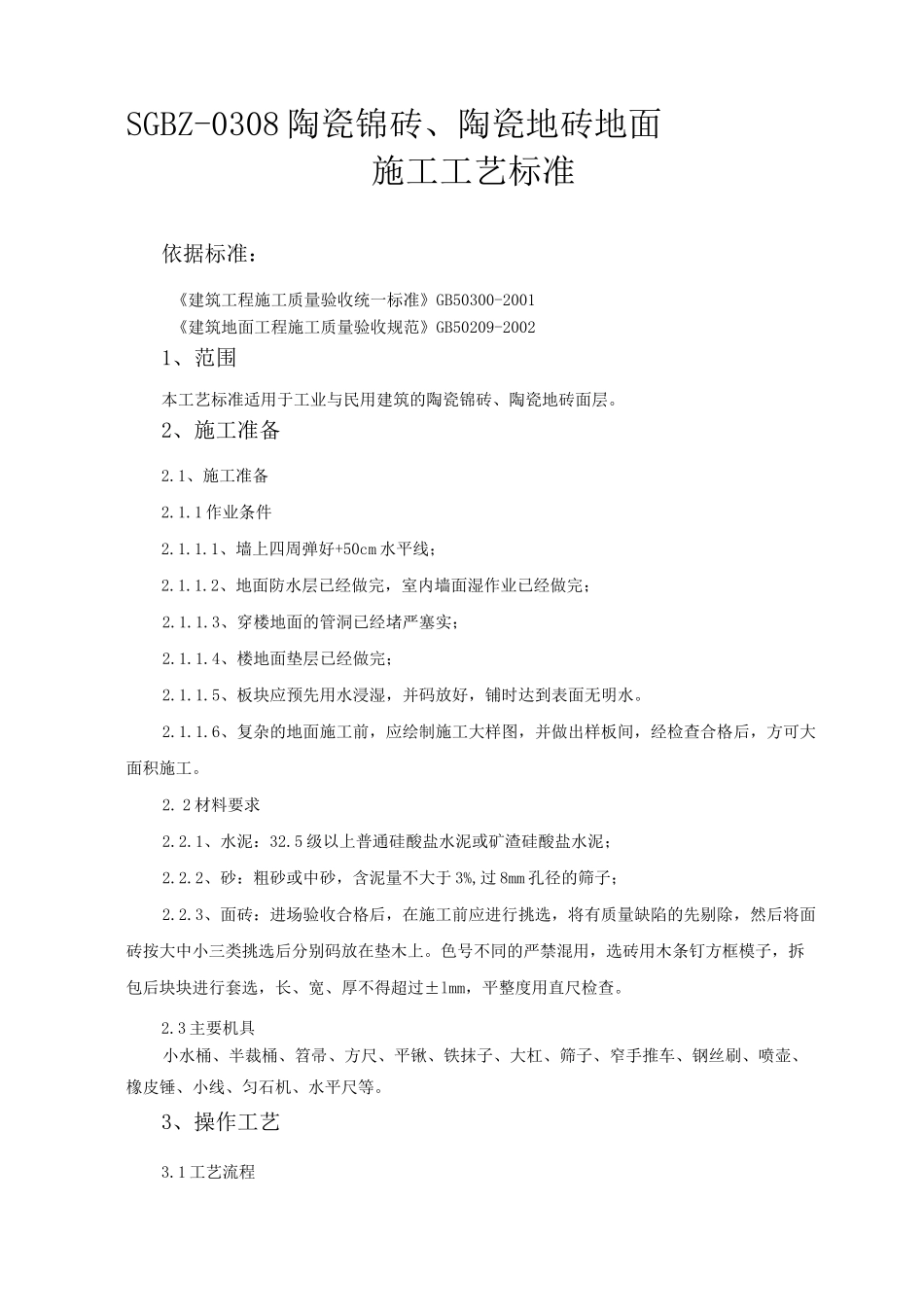

SGBZ-0308 陶瓷锦砖、陶瓷地砖地面施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地面工程施工质量验收规范》GB50209-20021、范围本工艺标准适用于工业与民用建筑的陶瓷锦砖、陶瓷地砖面层
2、施工准备2
1、施工准备2
1 作业条件2
1、墙上四周弹好+50cm 水平线;2
2、地面防水层已经做完,室内墙面湿作业已经做完;2
3、穿楼地面的管洞已经堵严塞实;2
4、楼地面垫层已经做完;2
5、板块应预先用水浸湿,并码放好,铺时达到表面无明水
6、复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工
2 材料要求2
1、水泥:32
5 级以上普通硅酸盐水泥或矿渣硅酸盐水泥;2
2、砂:粗砂或中砂,含泥量不大于 3%,过 8mm 孔径的筛子;2
3、面砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,然后将面砖按大中小三类挑选后分别码放在垫木上
色号不同的严禁混用,选砖用木条钉方框模子,拆包后块块进行套选,长、宽、厚不得超过±lmm,平整度用直尺检查
3 主要机具小水桶、半裁桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、匀石机、水平尺等
3、操作工艺3
1 工艺流程基层处理——找标高、弹线——铺找平层——弹铺砖控制线——铺砖——勾缝、擦缝——养护——踢脚板安装3
2 操作工艺3
1 基层处理、定标高3
1、将基层表面的浮土或砂浆铲掉,清扫干净,有油污时,应用 10%火碱水刷净,并用清水冲洗干净;3
2、根据+50cm 水平线和设计图纸找出板面标高
2 弹控制线3
1、先根据排砖图确定铺砌的缝隙宽度,一般为:缸砖 10mm;卫生间、厨房通体砖3
