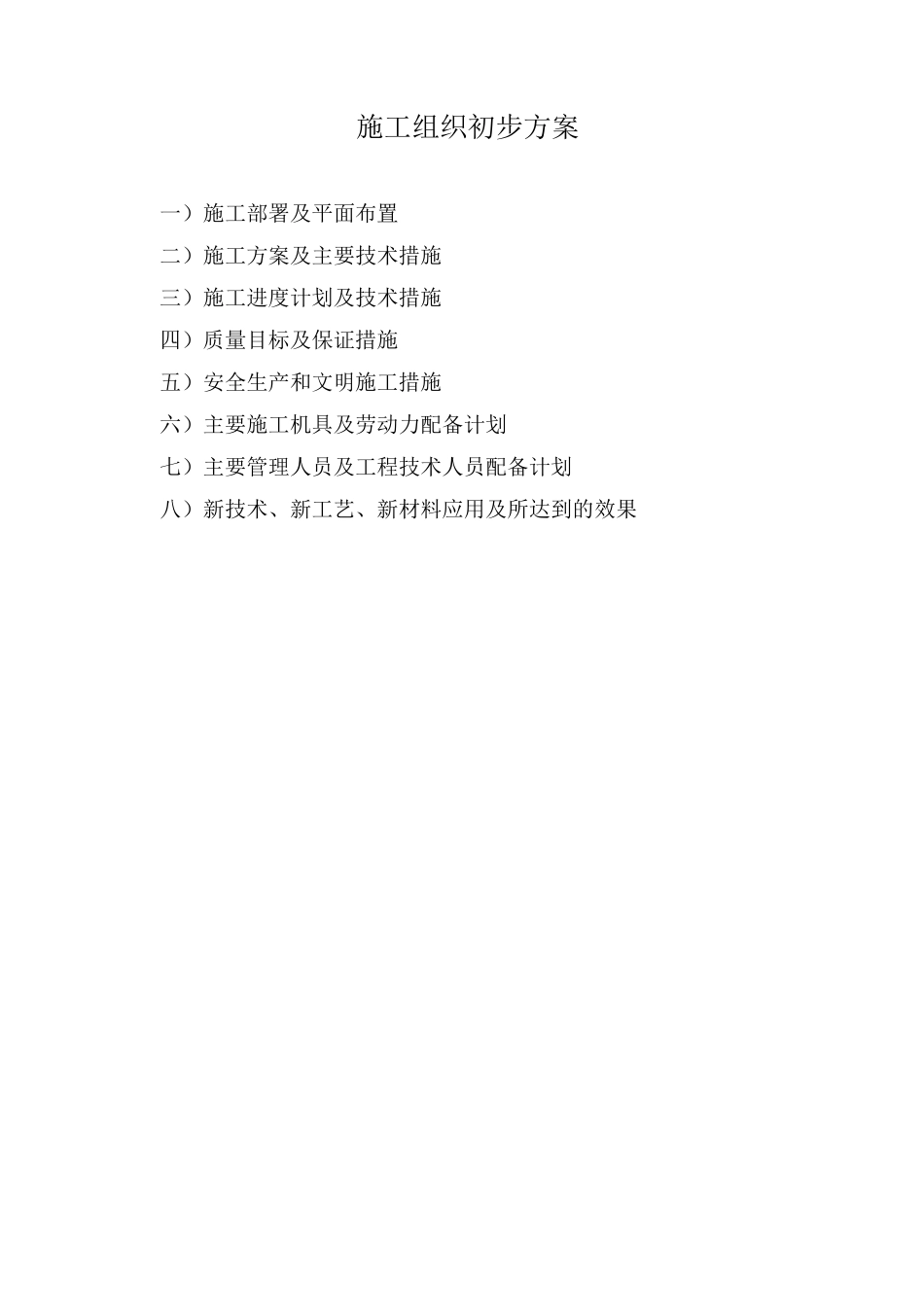

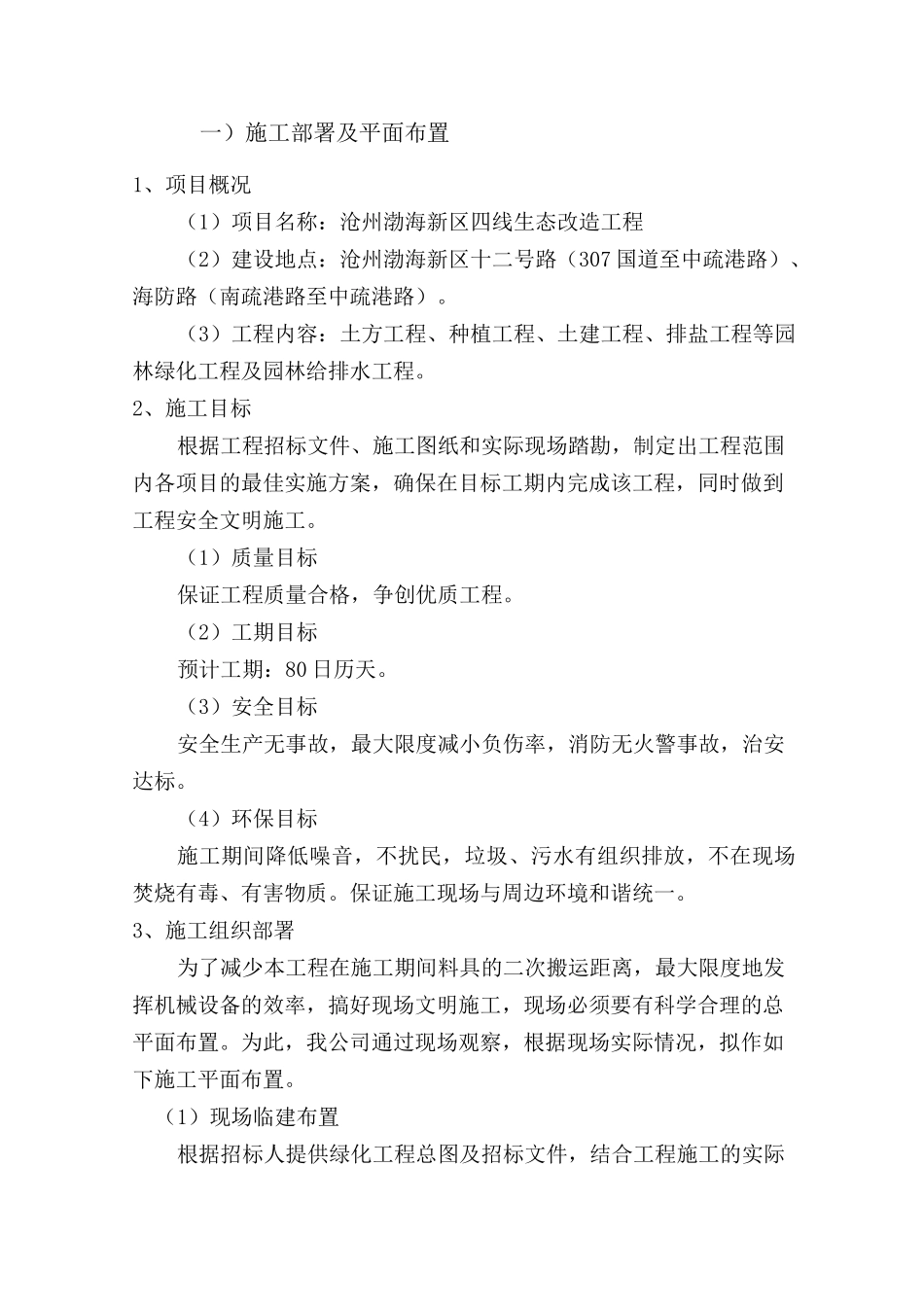

施工组织初步方案一)施工部署及平面布置二)施工方案及主要技术措施三)施工进度计划及技术措施四)质量目标及保证措施五)安全生产和文明施工措施六)主要施工机具及劳动力配备计划七)主要管理人员及工程技术人员配备计划八)新技术、新工艺、新材料应用及所达到的效果一)施工部署及平面布置1、项目概况(1)项目名称:沧州渤海新区四线生态改造工程(2)建设地点:沧州渤海新区十二号路(307 国道至中疏港路)、海防路(南疏港路至中疏港路)
(3)工程内容:土方工程、种植工程、土建工程、排盐工程等园林绿化工程及园林给排水工程
2、施工目标根据工程招标文件、施工图纸和实际现场踏勘,制定出工程范围内各项目的最佳实施方案,确保在目标工期内完成该工程,同时做到工程安全文明施工
(1)质量目标保证工程质量合格,争创优质工程
(2)工期目标预计工期:80 日历天
(3)安全目标安全生产无事故,最大限度减小负伤率,消防无火警事故,治安达标
(4)环保目标施工期间降低噪音,不扰民,垃圾、污水有组织排放,不在现场焚烧有毒、有害物质
保证施工现场与周边环境和谐统一
3、施工组织部署为了减少本工程在施工期间料具的二次搬运距离,最大限度地发挥机械设备的效率,搞好现场文明施工,现场必须要有科学合理的总平面布置
为此,我公司通过现场观察,根据现场实际情况,拟作如下施工平面布置

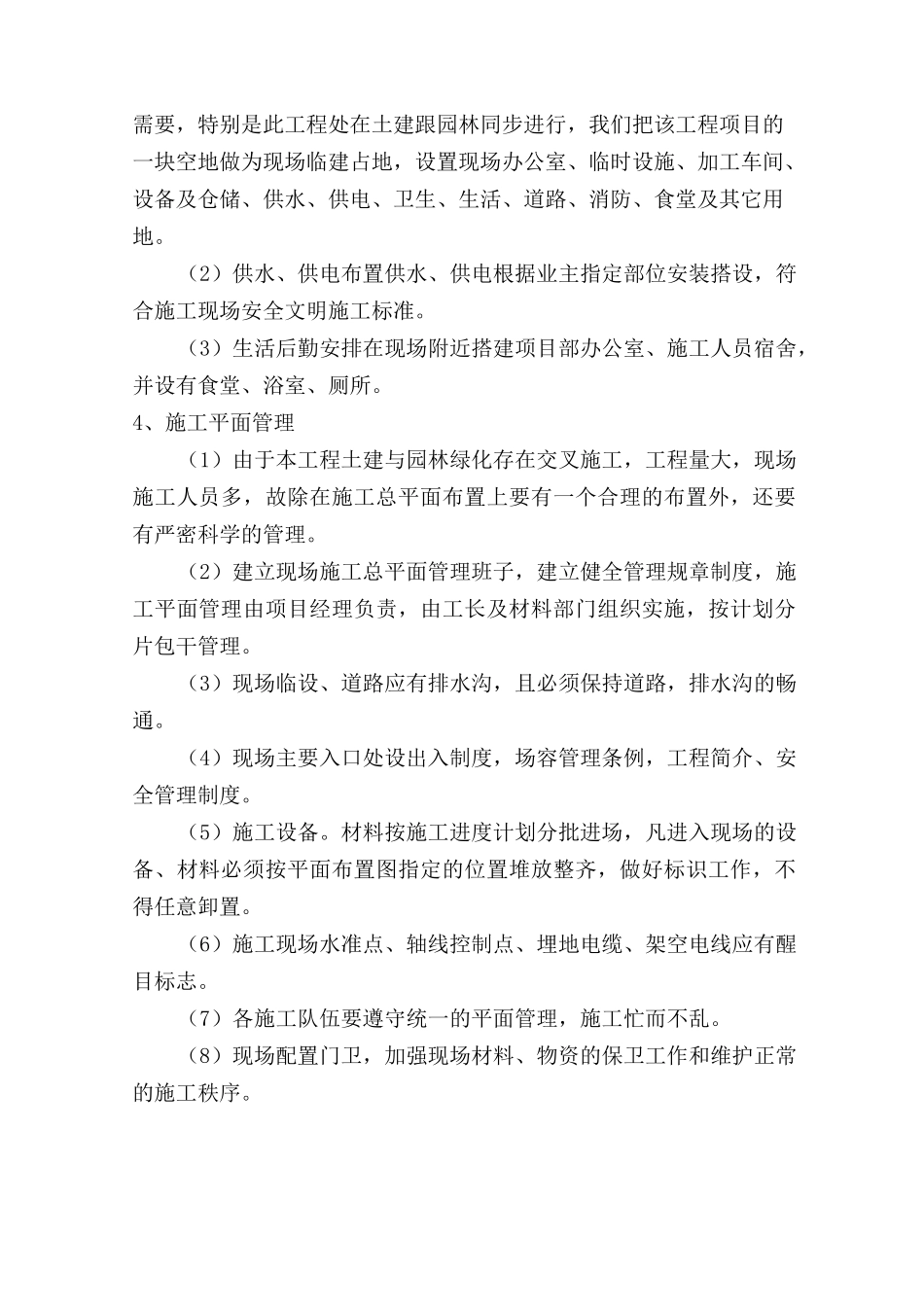

(1)现场临建布置根据招标人提供绿化工程总图及招标文件,结合工程施工的实际需要,特别是此工程处在土建跟园林同步进行,我们把该工程项目的一块空地做为现场临建占地,设置现场办公室、临时设施、加工车间、设备及仓储、供水、供电、卫生、生活、道路、消防、食堂及其它用地
(2)供水、供电布置供水、供电根据业主指定部位安装搭设,符合施工现场安全文明施工标准
(3)生活后勤安排在现场附近搭建项目部办公室、施工人员宿舍,并设有食堂、浴室、厕所
4、施工平面管理(1)由
