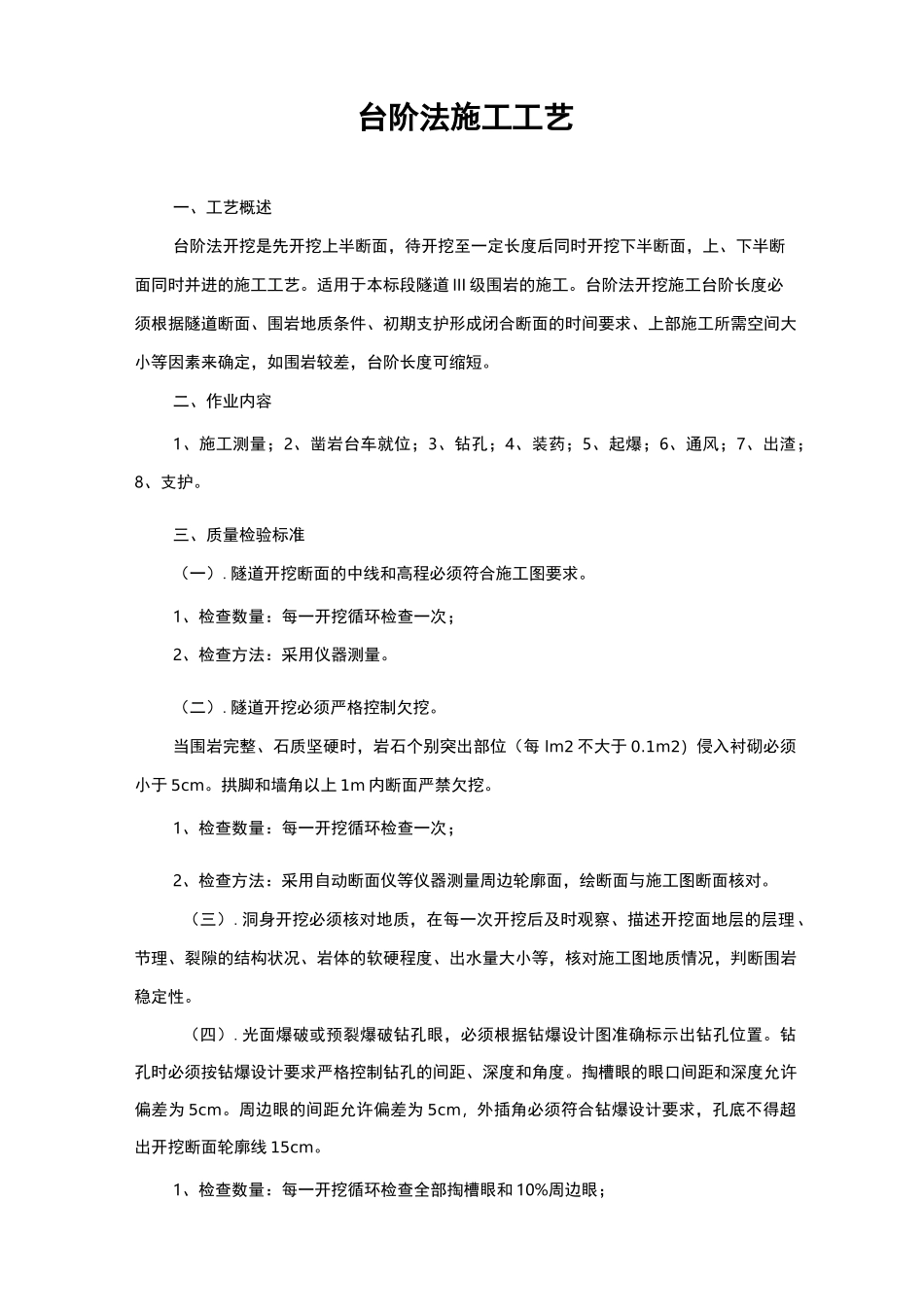

台阶法施工工艺一、工艺概述台阶法开挖是先开挖上半断面,待开挖至一定长度后同时开挖下半断面,上、下半断面同时并进的施工工艺
适用于本标段隧道 III 级围岩的施工
台阶法开挖施工台阶长度必须根据隧道断面、围岩地质条件、初期支护形成闭合断面的时间要求、上部施工所需空间大小等因素来确定,如围岩较差,台阶长度可缩短
二、作业内容1、施工测量;2、凿岩台车就位;3、钻孔;4、装药;5、起爆;6、通风;7、出渣;8、支护
三、质量检验标准(一)
隧道开挖断面的中线和高程必须符合施工图要求
1、检查数量:每一开挖循环检查一次;2、检查方法:采用仪器测量
隧道开挖必须严格控制欠挖
当围岩完整、石质坚硬时,岩石个别突出部位(每 lm2 不大于 0
1m2)侵入衬砌必须小于 5cm
拱脚和墙角以上 1m 内断面严禁欠挖
1、检查数量:每一开挖循环检查一次;2、检查方法:采用自动断面仪等仪器测量周边轮廓面,绘断面与施工图断面核对
洞身开挖必须核对地质,在每一次开挖后及时观察、描述开挖面地层的层理、节理、裂隙的结构状况、岩体的软硬程度、出水量大小等,核对施工图地质情况,判断围岩稳定性
光面爆破或预裂爆破钻孔眼,必须根据钻爆设计图准确标示出钻孔位置
钻孔时必须按钻爆设计要求严格控制钻孔的间距、深度和角度
掏槽眼的眼口间距和深度允许偏差为 5cm
周边眼的间距允许偏差为 5cm,外插角必须符合钻爆设计要求,孔底不得超出开挖断面轮廓线 15cm

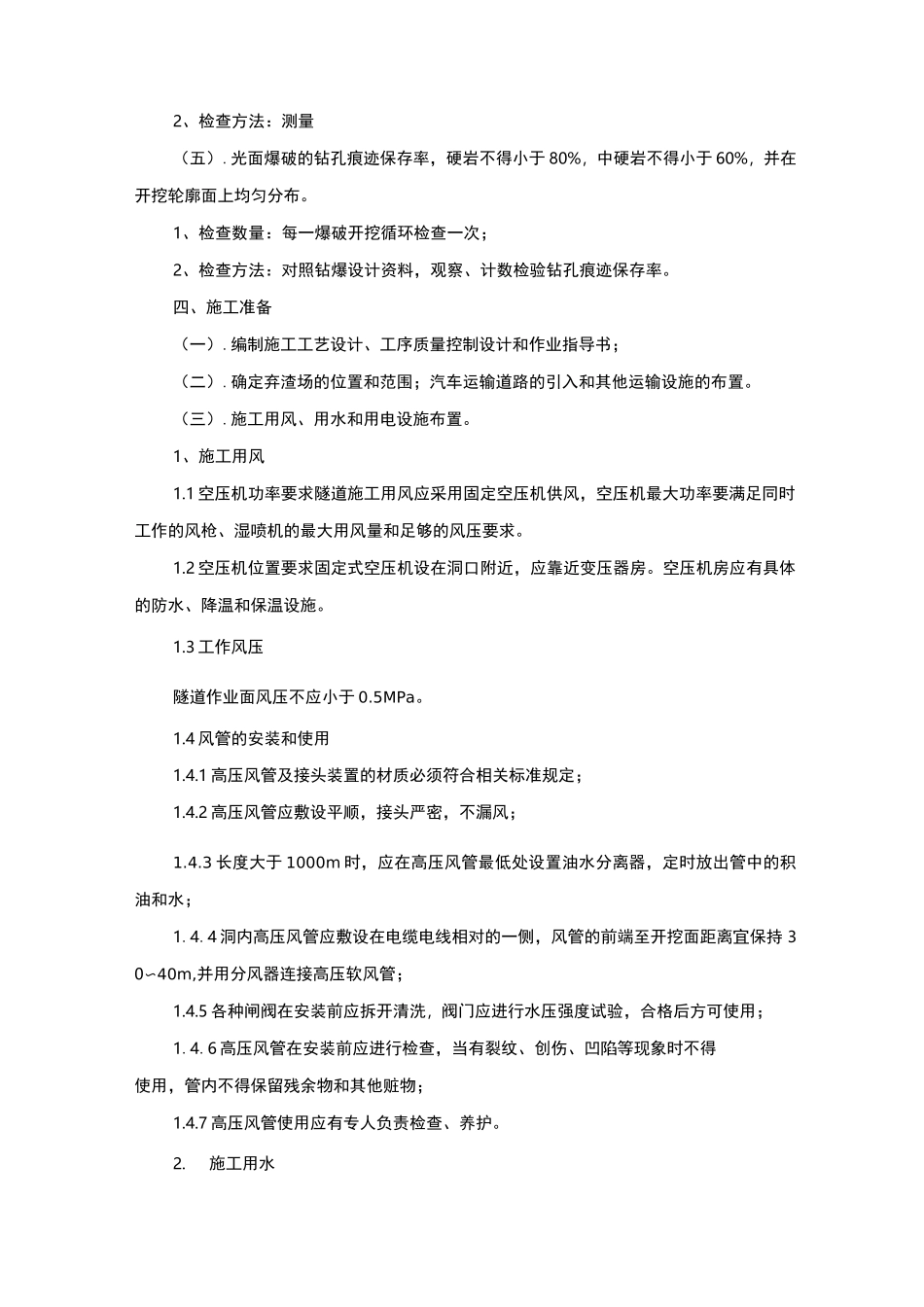

1、检查数量:每一开挖循环检查全部掏槽眼和 10%周边眼;2、检查方法:测量(五)
光面爆破的钻孔痕迹保存率,硬岩不得小于 80%,中硬岩不得小于 60%,并在开挖轮廓面上均匀分布
1、检查数量:每一爆破开挖循环检查一次;2、检查方法:对照钻爆设计资料,观察、计数检验钻孔痕迹保存率
四、施工准备(一)
编制施工工艺设计、工序质量控制设计和
