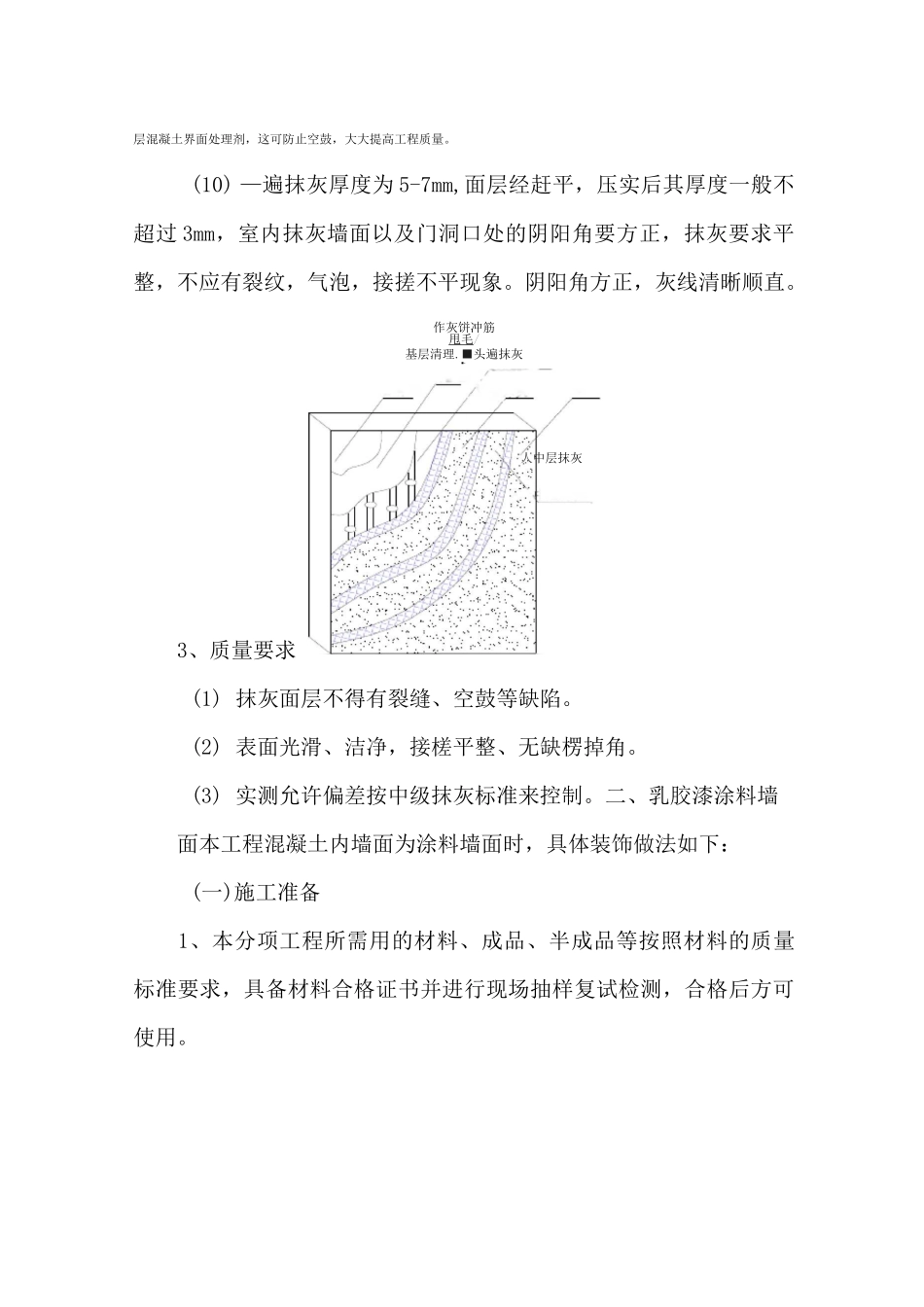

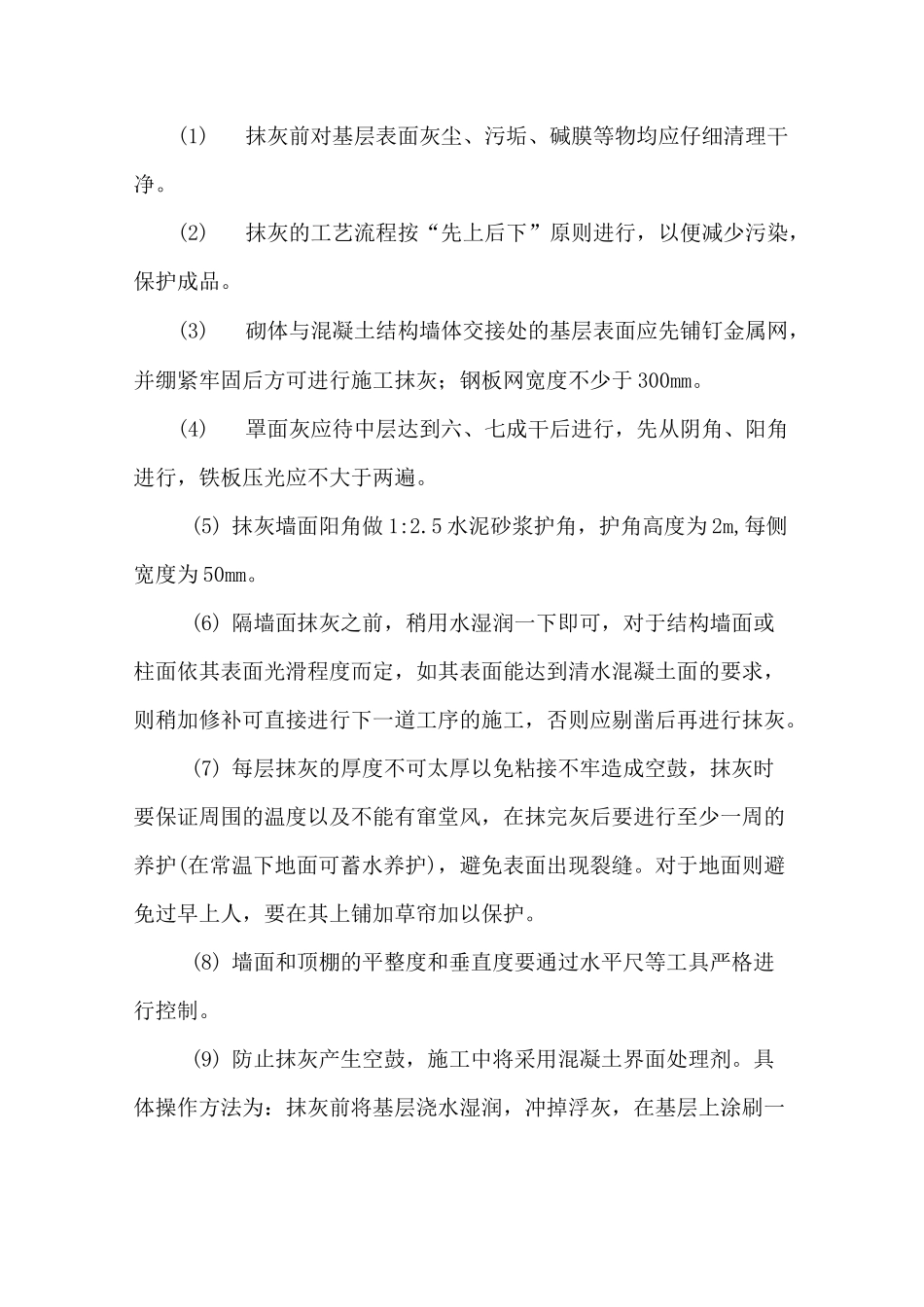

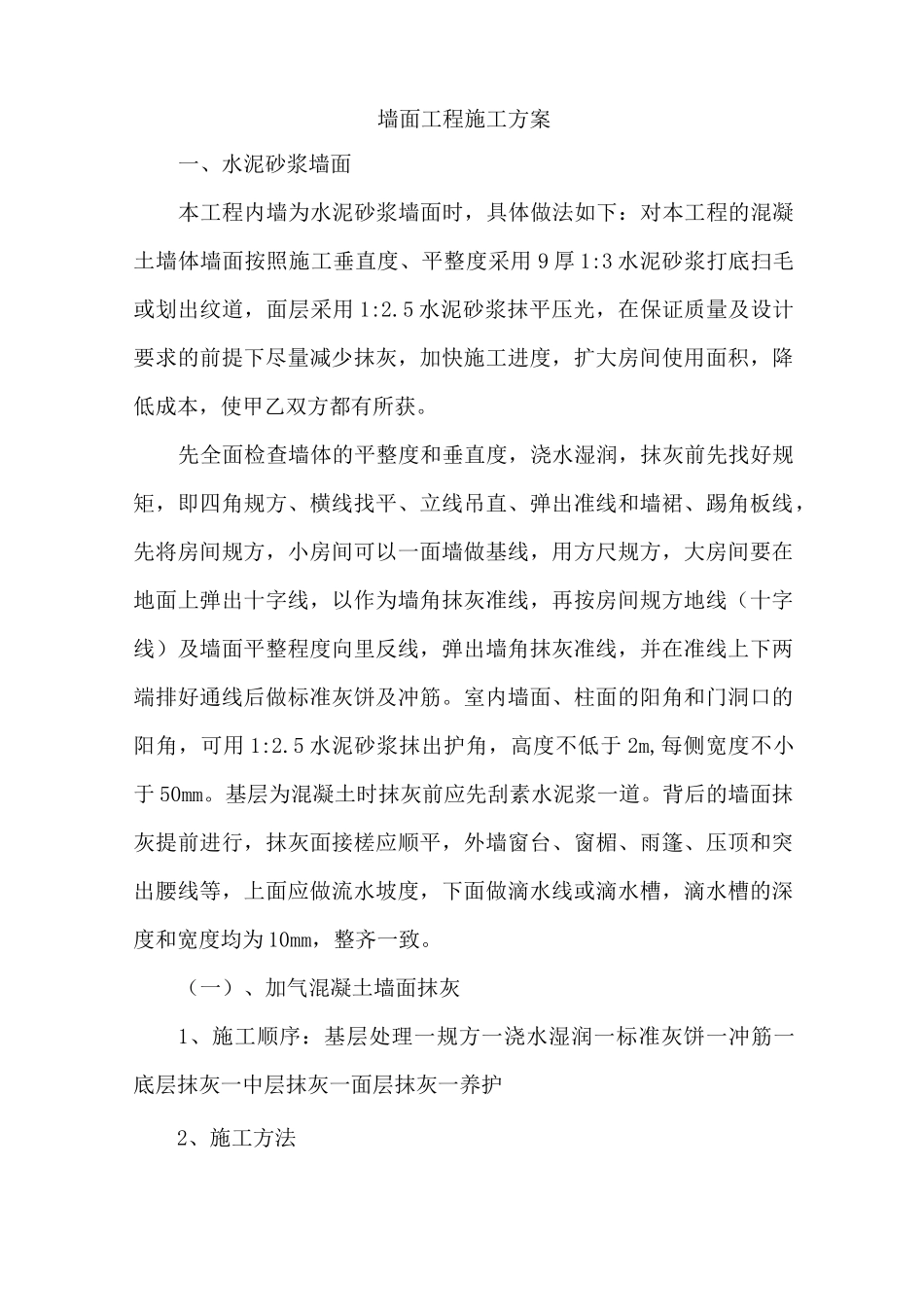

墙面工程施工方案一、水泥砂浆墙面本工程内墙为水泥砂浆墙面时,具体做法如下:对本工程的混凝土墙体墙面按照施工垂直度、平整度采用 9 厚 1:3 水泥砂浆打底扫毛或划出纹道,面层采用 1:2.5 水泥砂浆抹平压光,在保证质量及设计要求的前提下尽量减少抹灰,加快施工进度,扩大房间使用面积,降低成本,使甲乙双方都有所获。先全面检查墙体的平整度和垂直度,浇水湿润,抹灰前先找好规矩,即四角规方、横线找平、立线吊直、弹出准线和墙裙、踢角板线,先将房间规方,小房间可以一面墙做基线,用方尺规方,大房间要在地面上弹出十字线,以作为墙角抹灰准线,再按房间规方地线(十字线)及墙面平整程度向里反线,弹出墙角抹灰准线,并在准线上下两端排好通线后做标准灰饼及冲筋。室内墙面、柱面的阳角和门洞口的阳角,可用 1:2.5 水泥砂浆抹出护角,高度不低于 2m,每侧宽度不小于 50mm。基层为混凝土时抹灰前应先刮素水泥浆一道。背后的墙面抹灰提前进行,抹灰面接槎应顺平,外墙窗台、窗楣、雨篷、压顶和突出腰线等,上面应做流水坡度,下面做滴水线或滴水槽,滴水槽的深度和宽度均为 10mm,整齐一致。(一)、加气混凝土墙面抹灰1、施工顺序:基层处理一规方一浇水湿润一标准灰饼一冲筋一底层抹灰一中层抹灰一面层抹灰一养护2、施工方法(1)抹灰前对基层表面灰尘、污垢、碱膜等物均应仔细清理干净。(2)抹灰的工艺流程按“先上后下”原则进行,以便减少污染,保护成品。(3)砌体与混凝土结构墙体交接处的基层表面应先铺钉金属网,并绷紧牢固后方可进行施工抹灰;钢板网宽度不少于 300mm。(4)罩面灰应待中层达到六、七成干后进行,先从阴角、阳角进行,铁板压光应不大于两遍。(5) 抹灰墙面阳角做 1:2.5 水泥砂浆护角,护角高度为 2m,每侧宽度为 50mm。(6) 隔墙面抹灰之前,稍用水湿润一下即可,对于结构墙面或柱面依其表面光滑程度而定,如其表面能达到清水混凝土面的要求,则稍加修补可直接进行下一道工序的施工,否则应剔凿后再进行抹灰。(7) 每层抹灰的厚度不可太厚以免粘接不牢造成空鼓,抹灰时要保证周围的温度以及不能有窜堂风,在抹完灰后要进行至少一周的养护(在常温下地面可蓄水养护),避免表面出现裂缝。对于地面则避免过早上人,要在其上铺加草帘加以保护。(8) 墙面和顶棚的平整度和垂直度要通过水平尺等工具严格进行控制。(9) 防止抹灰产生空鼓,施工中将采用混凝土界面处理剂。具体操作方法为:抹灰前将基层浇水湿润,...
