1内蒙古化工职业学院主教楼鲁班奖创优方案消火栓、喷淋系统一、管道支架、吊架、防晃支架的安装管道立干管为每层设置支架 1 个,地下室主干管支架间距为5m
管道支架采用工厂化制作,制作质量必须符合规范要求,制作成形后应进行除锈和防腐处理
管道的支吊架的安装位置不应防碍喷头的喷水效果;管道支架、吊架与喷头之间距离为 350mm;与末端喷头之间的距离为 500mm•配水支管上每一管段、相邻两喷头之间的管段设置的支架均不宜少于 1 个;当喷头之间的距离小于 1・8m 时,可隔段设置吊架,但吊架的间距不宜大于 3・6m
在管道转弯处应增设支架
南北走向安装的管道横担凹面均朝北方向布置;东西走向安装的管道横担凹面均朝西方向布置;与结构楼板生根部位采用型钢时,型钢凹面与横单的方向一致
螺母位置应便于安装、检修,横担外吊杆的丝扣应出螺母 5mm
固定管道的横担,开孔位置边缘与横担两端边缘的净距离为10mm;管道支架在安装之前应刷灰色防锈漆两道,灰色面漆两道
支架严禁出现漏刷、流淌等现象
管道的中心线与梁、柱、楼板等的最小距离应符合表一规定
管道支架、吊架、防晃支架固定牢固;管道支架或吊架之间的距离不应大于下表

管道的中心线与粱、柱、楼板最小距离公称直径(mm)253240507080100125150200距离(mm)404050607080100125150200并配合其他专业进行间距的选择,实际间距根据现场进行考虑,但不允2许大于下表

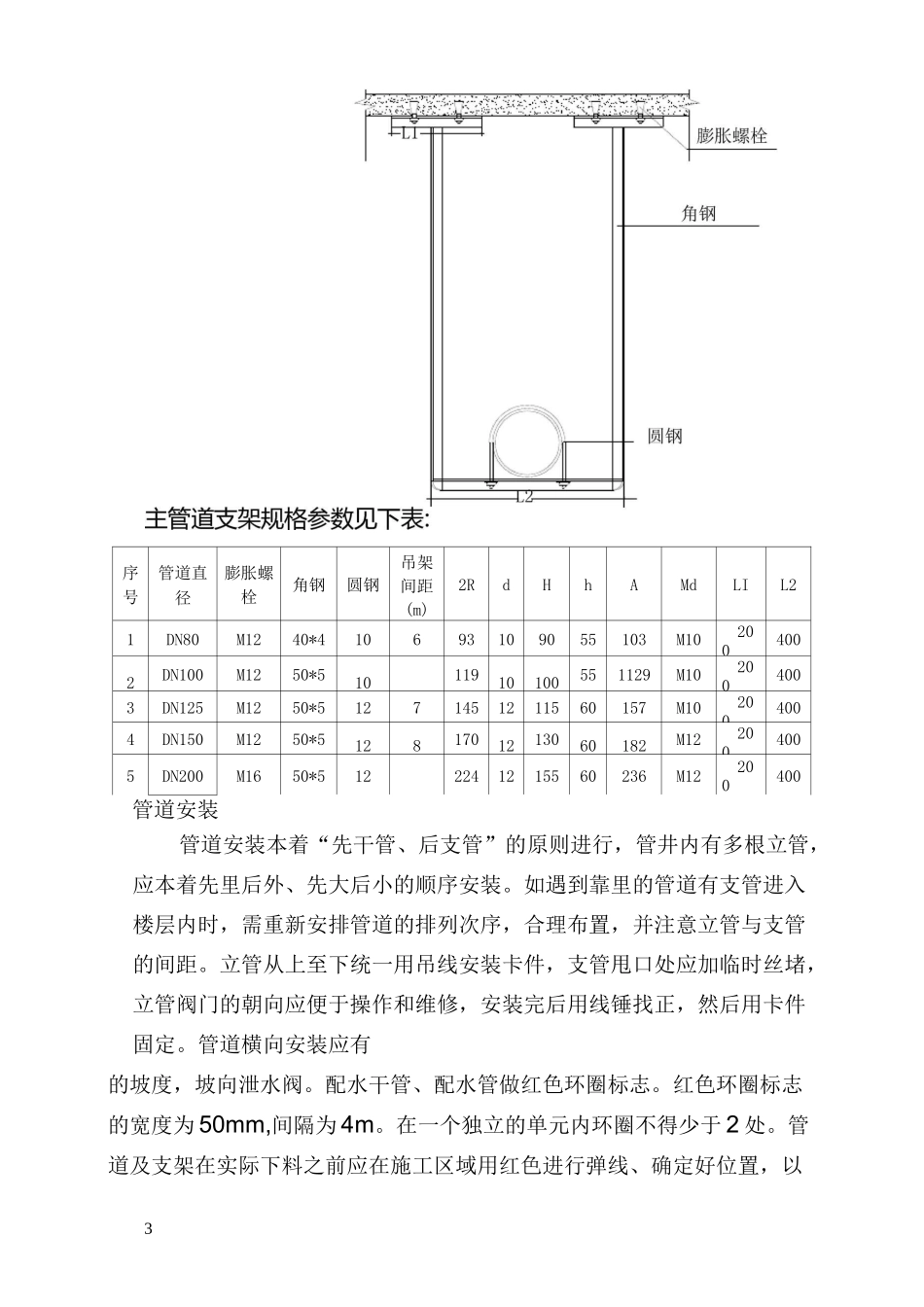

管道支架或吊架之间的距离公称直径(mm)253240507080100125150200250300距离(m)喷淋管道支架(后附图),支管支架与顶板固定采用① 8 膨胀螺栓,要求定位准确,成型后与螺母边缘外露丝扣长度为 3mm,且不大于1/2D
角钢采用 L30x3 等边角钢,要求横平竖直,水平部分长度为20CM,垂直部分长度随管道标高调整,水平部分与垂直
