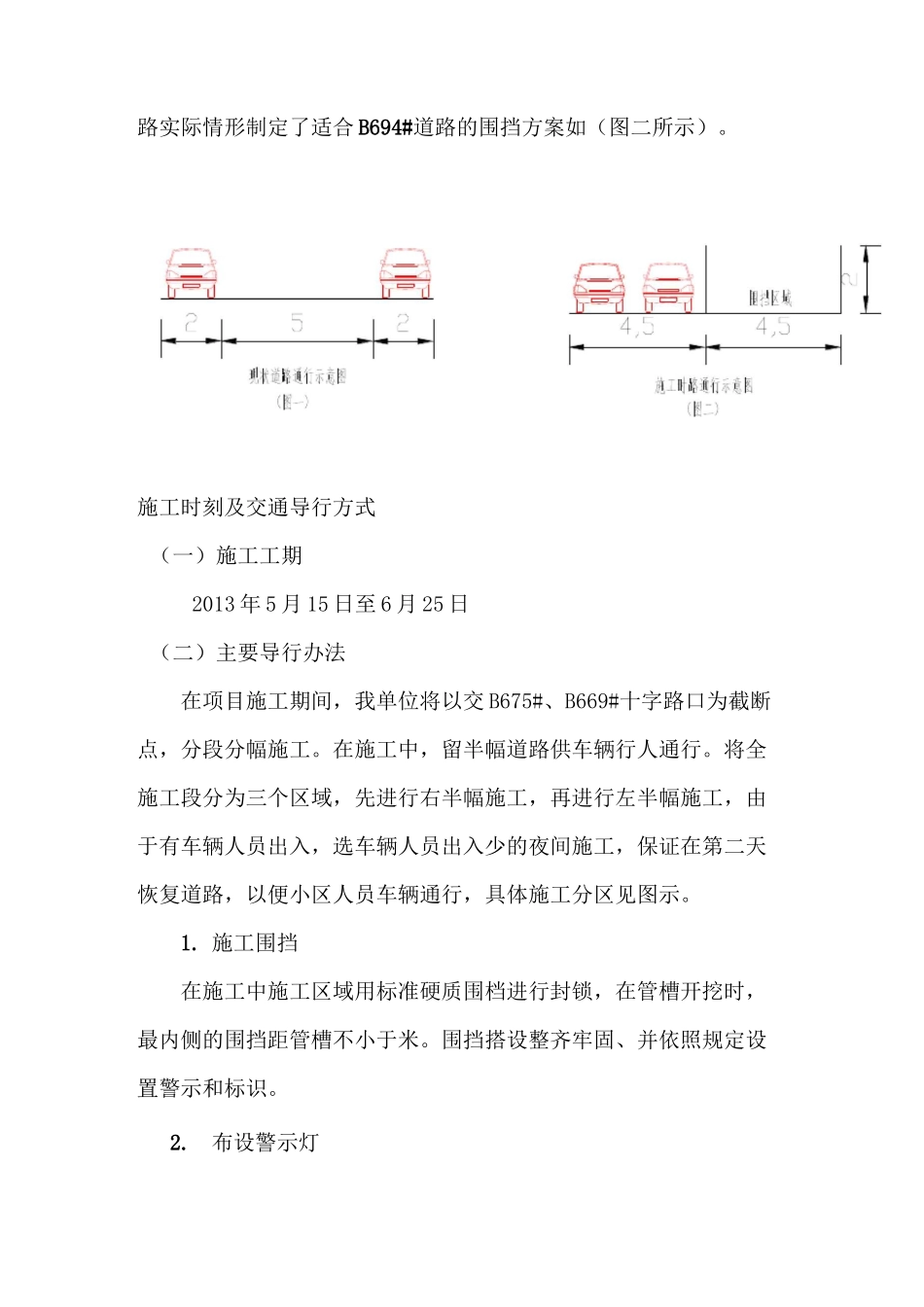

交通导行方案一、工程概况本工程共包括三个独立的单位工程,别离为:T636#道路工程、B694#道路工程和 T674#道路工程。B694#道路工程为新建道路,南起东岗东路,北与 S679#路顺接,计划品级为城市支路,道路全长,路幅宽 15m。本标段主要工程内容有:道路、雨水、污水、照明、交通等附属设施。二、施工地址及特点本工程施工地址位于东岗镇,南起东岗东路,北与 S679#路顺接,属于原有道路拓建工程。施工区域内道路狭小,人流量大、车流量大,有小区、敬老院、幼儿园、公交车站等,不适合全封锁施工,我部拟采用道路半幅封锁施工。我单位通过量天对 B694#道路进行的交通情形统计,大体掌握双休日和正常工作日本段道路的车流量情形,双休日车辆顶峰期在 9:00 到 10:00 时刻段内,顶峰期最高车流量为 106 辆/十分钟,正常工作日顶峰期大体在上下班时段,顶峰期车流量为 58 量/十分钟。通过现场观察,B694#虽然原路幅宽度为 9m,但现状道路双侧长期停放私家车辆,道路中间可供车辆通行的路幅宽度为 5m(如图一所示),在 5m 可供通行的路幅中,由于公交车的宽度为故无法实现双向通行,只能单侧通行,私家车能够双向通行。在车流量顶峰时段没有堵车现象发生,在确保不改变原有道路通行情形的前提下按照数据并结合道路实际情形制定了适合 B694#道路的围挡方案如(图二所示)。施工时刻及交通导行方式(一)施工工期2013 年 5 月 15 日至 6 月 25 日(二)主要导行办法在项目施工期间,我单位将以交 B675#、B669#十字路口为截断点,分段分幅施工。在施工中,留半幅道路供车辆行人通行。将全施工段分为三个区域,先进行右半幅施工,再进行左半幅施工,由于有车辆人员出入,选车辆人员出入少的夜间施工,保证在第二天恢复道路,以便小区人员车辆通行,具体施工分区见图示。1. 施工围挡在施工中施工区域用标准硬质围档进行封锁,在管槽开挖时,最内侧的围挡距管槽不小于米。围挡搭设整齐牢固、并依照规定设置警示和标识。2.布设警示灯1)围档上方每隔 6 米布设一盏低压警示红灯,用绝缘线缆及绝缘绑线,将标志灯固定在围挡支架布设的小方木上。2)在施工区域入口及路口拐弯处设置交通警示灯并保证足够的照明,以确保过往车辆及行人的通行安全。3.设置导行牌及警示标志1)在东西双侧的路口及施工区域入口处别离设置夺目的交通导行标志牌,及早对过往车辆进行警示和疏导。2)围档外侧及东西双侧 30 米外处别离用隔离桩警示隔离,...
