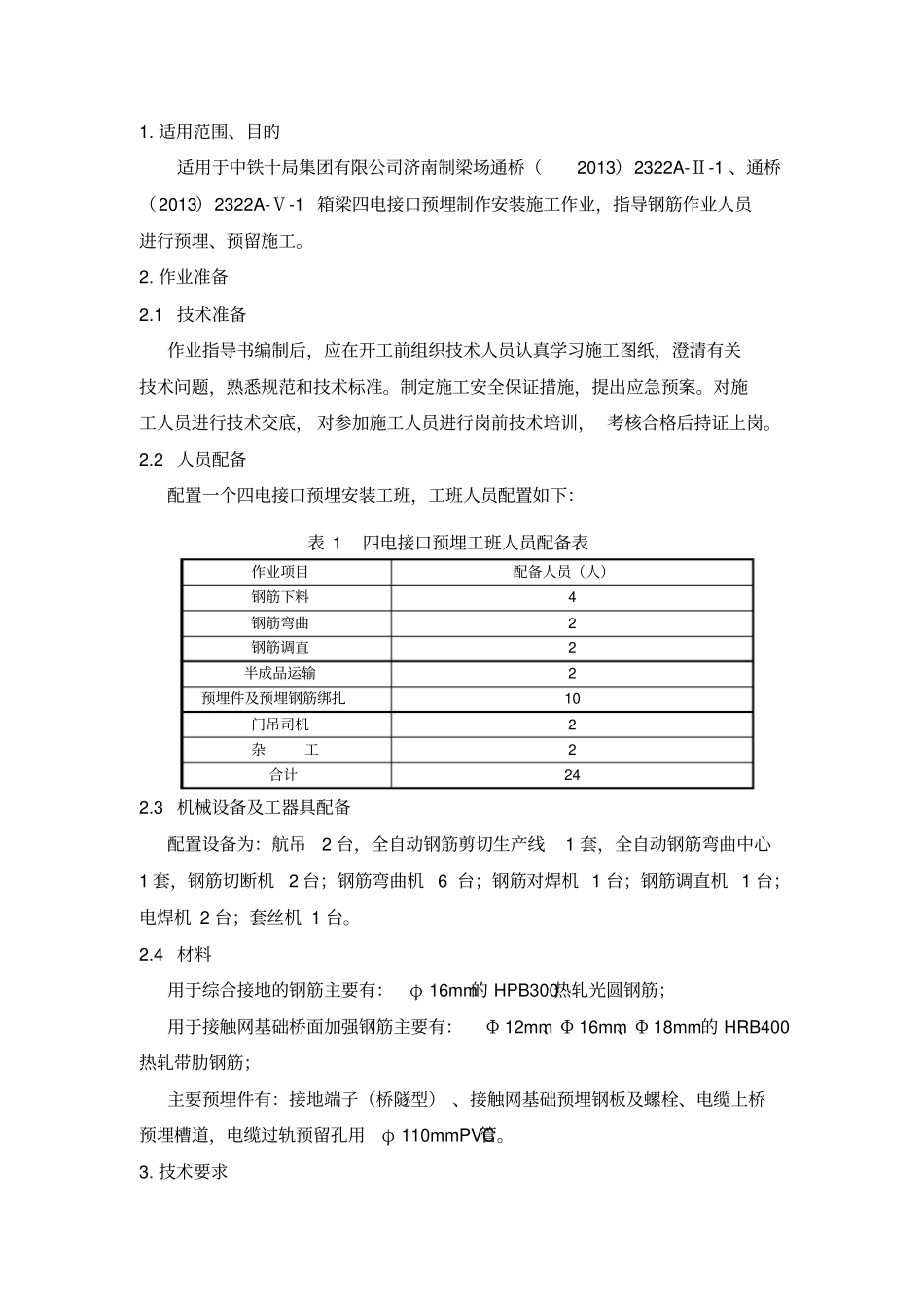

适用范围、目的适用于中铁十局集团有限公司济南制梁场通桥(2013)2322A-Ⅱ-1 、通桥(2013)2322A-Ⅴ-1 箱梁四电接口预埋制作安装施工作业,指导钢筋作业人员进行预埋、预留施工
1 技术准备作业指导书编制后,应在开工前组织技术人员认真学习施工图纸,澄清有关技术问题,熟悉规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底, 对参加施工人员进行岗前技术培训, 考核合格后持证上岗
2 人员配备配置一个四电接口预埋安装工班,工班人员配置如下:表 1 四电接口预埋工班人员配备表作业项目配备人员(人)钢筋下料4 钢筋弯曲2 钢筋调直2 半成品运输2 预埋件及预埋钢筋绑扎10 门吊司机2 杂工2 合计24 2
3 机械设备及工器具配备配置设备为:航吊2 台,全自动钢筋剪切生产线1 套,全自动钢筋弯曲中心1 套,钢筋切断机2 台;钢筋弯曲机 6 台;钢筋对焊机 1 台;钢筋调直机 1 台;电焊机 2 台;套丝机 1 台
4 材料用于综合接地的钢筋主要有:φ 16mm的 HPB300热轧光圆钢筋;用于接触网基础桥面加强钢筋主要有:Φ 12mm、Φ 16mm、Φ 18mm的 HRB400热轧带肋钢筋;主要预埋件有:接地端子(桥隧型) 、接触网基础预埋钢板及螺栓、电缆上桥预埋槽道,电缆过轨预留孔用φ 110mmPVC管

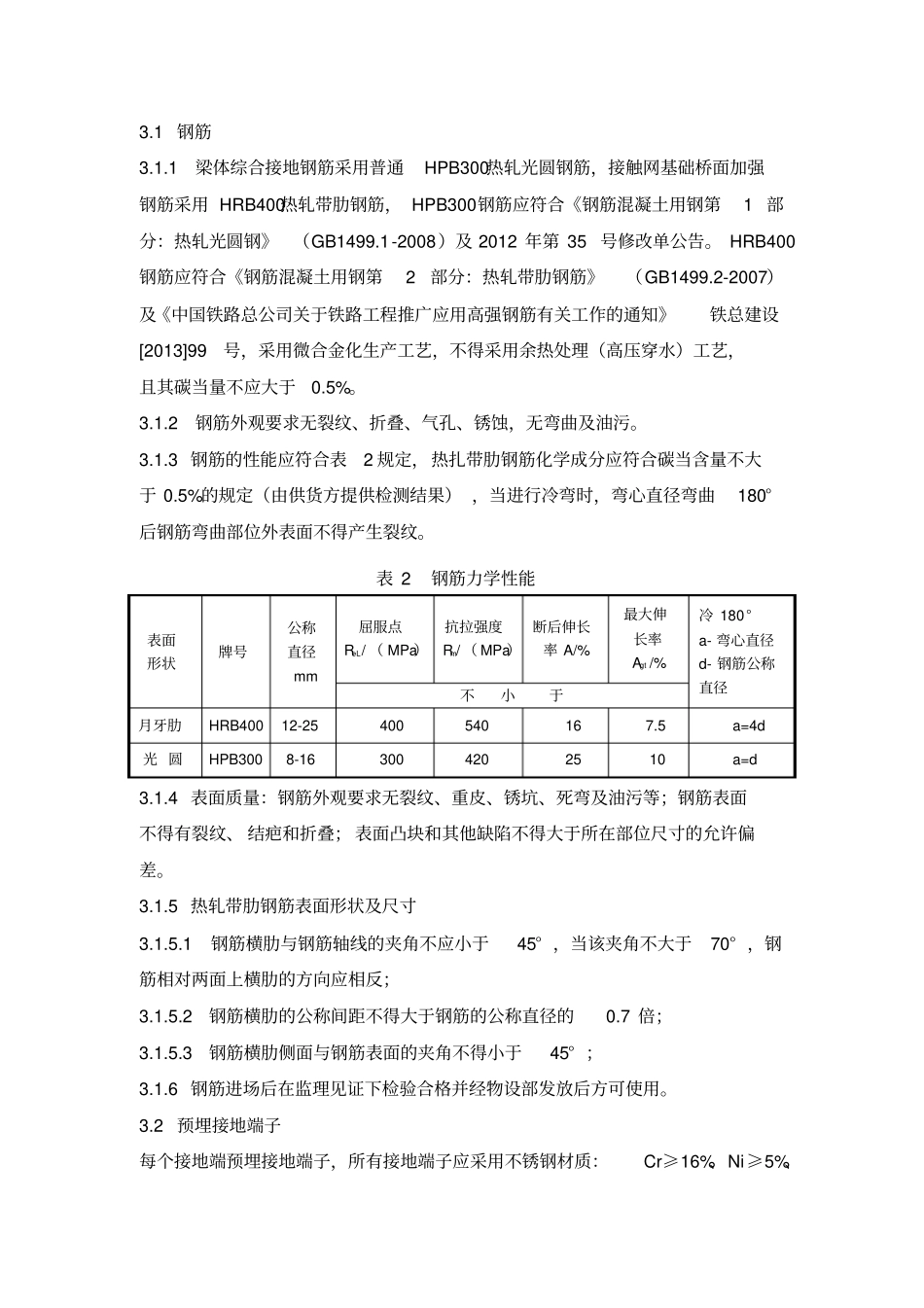

1 梁体综合接地钢筋采用普通HPB300热轧光圆钢筋,接触网基础桥面加强钢筋采用 HRB400热轧带肋钢筋, HPB300 钢筋应符合《钢筋混凝土用钢第 1 部分:热轧光圆钢》(GB1499
1 -2008)及 2012 年第 35 号修改单公告
HRB400 钢筋应符合《钢筋混凝土用钢第 2 部分:热轧带肋钢筋》(GB1499

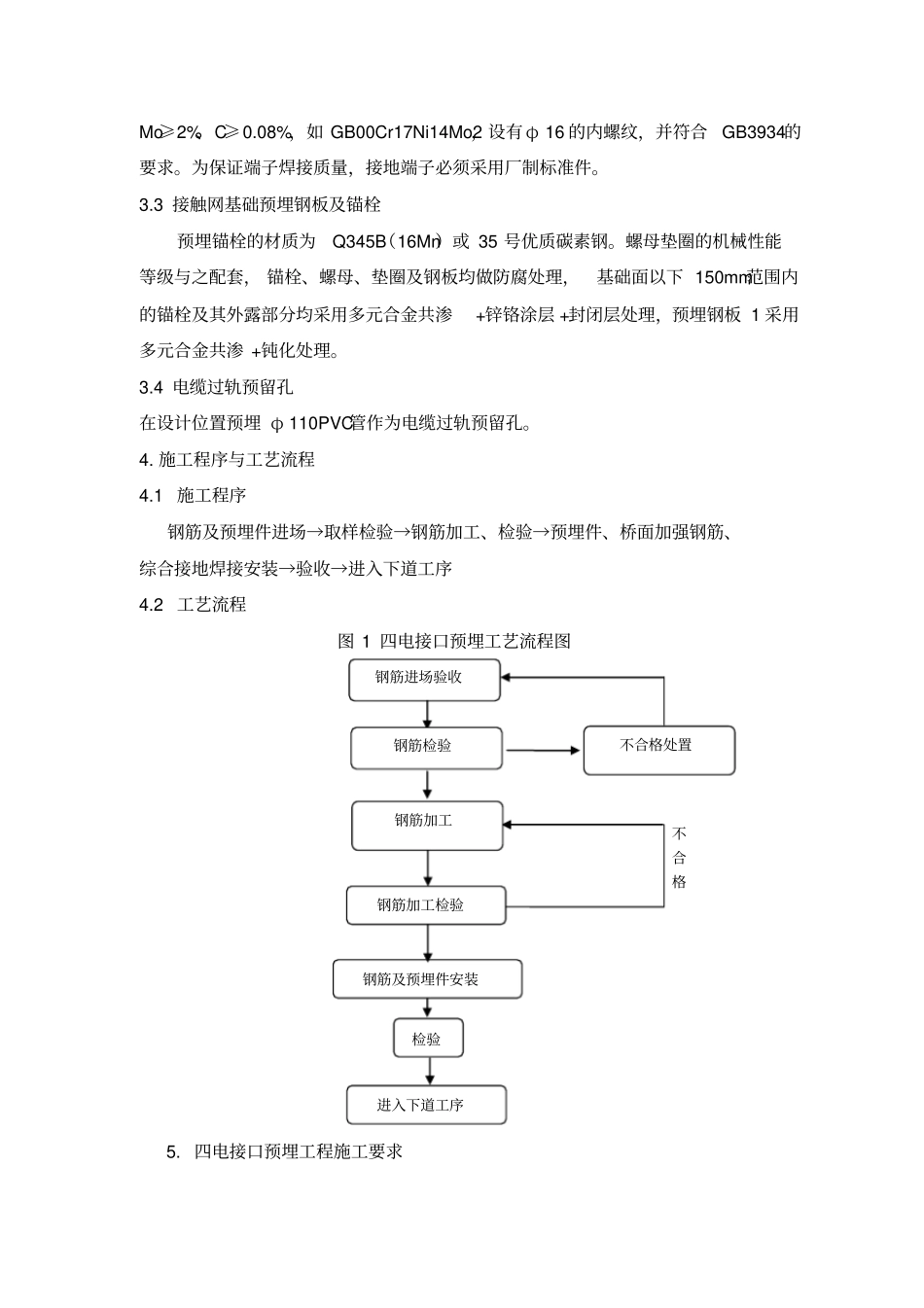

2-2007)及《中国铁路总公司关于铁路工程
