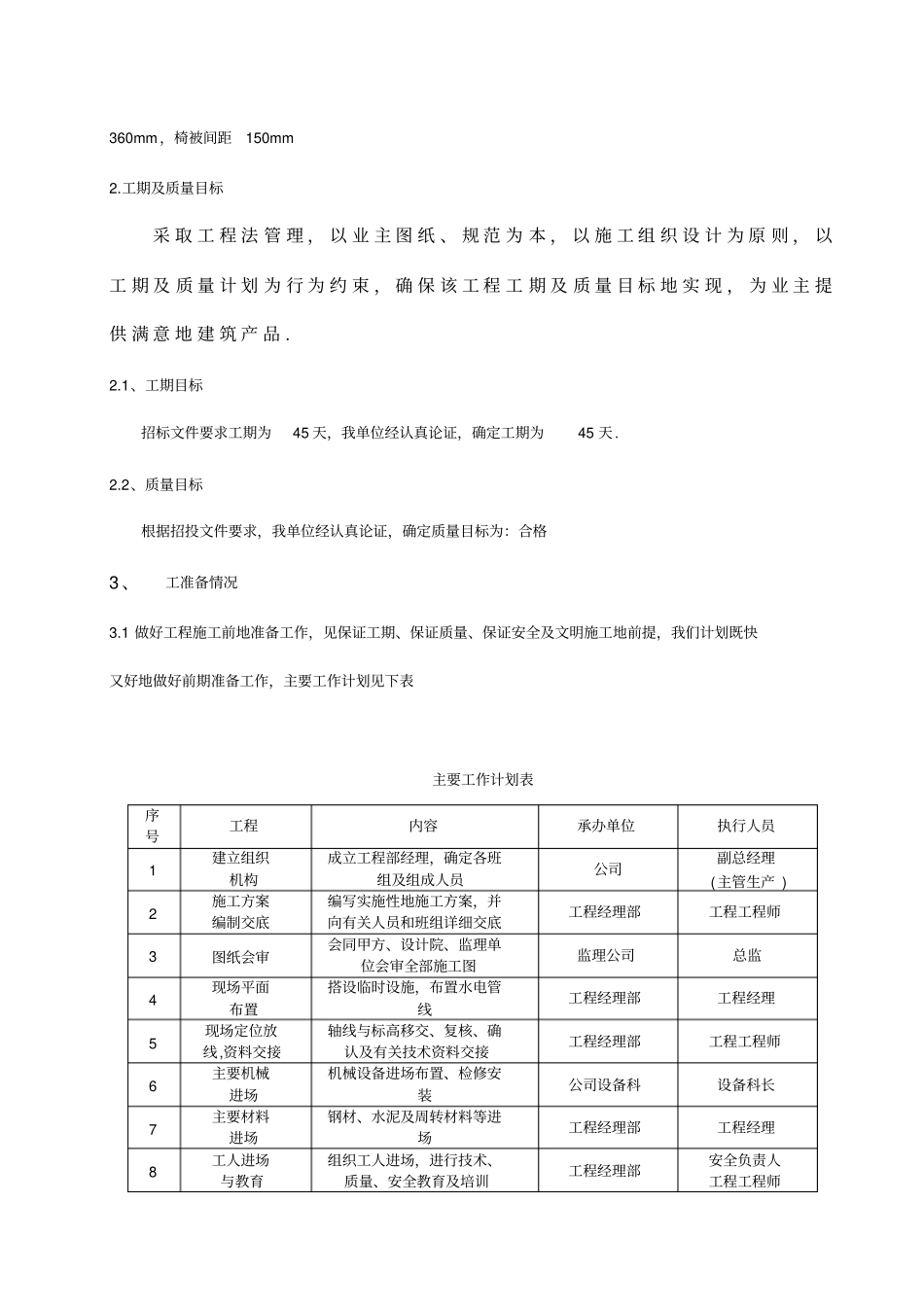

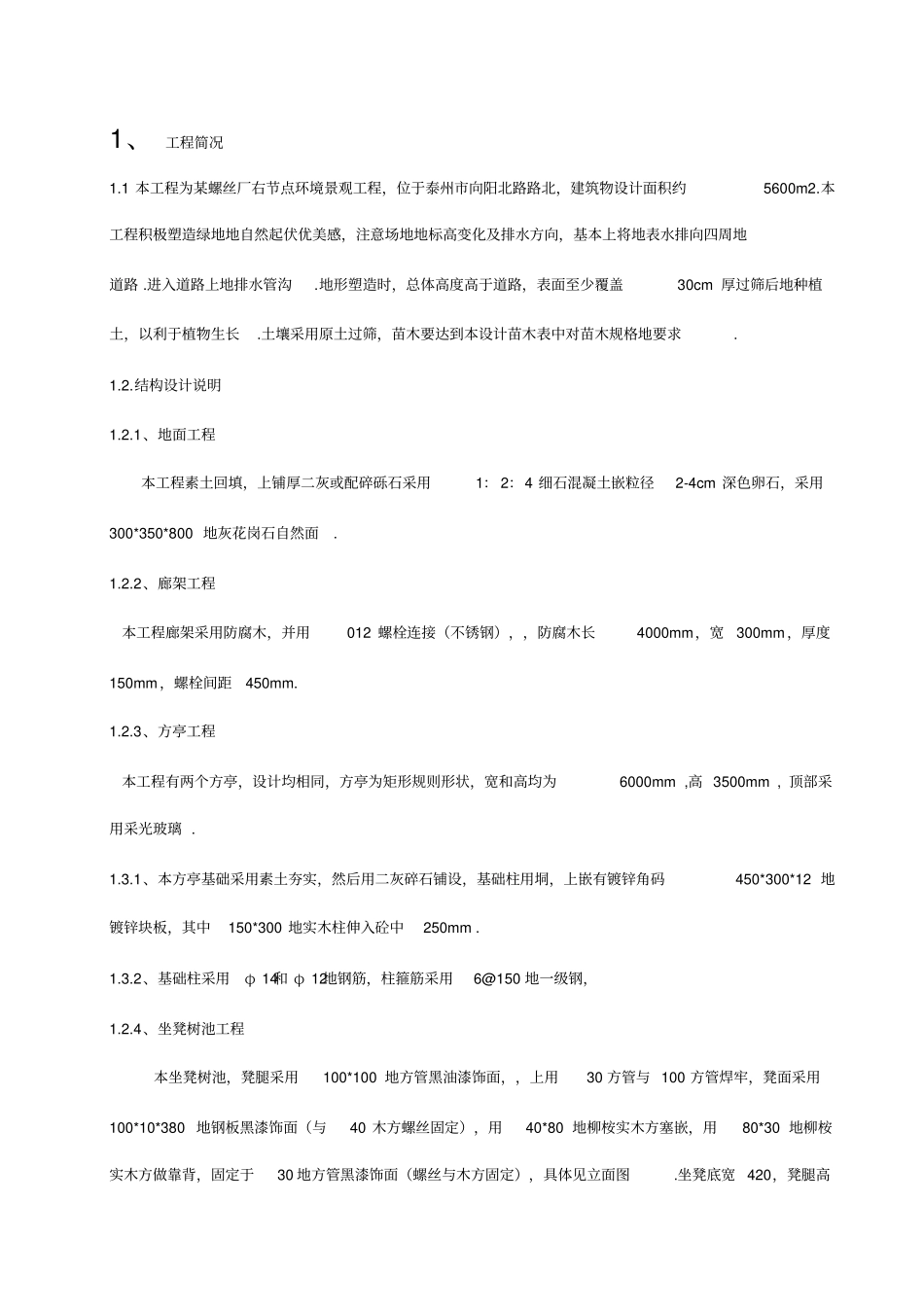

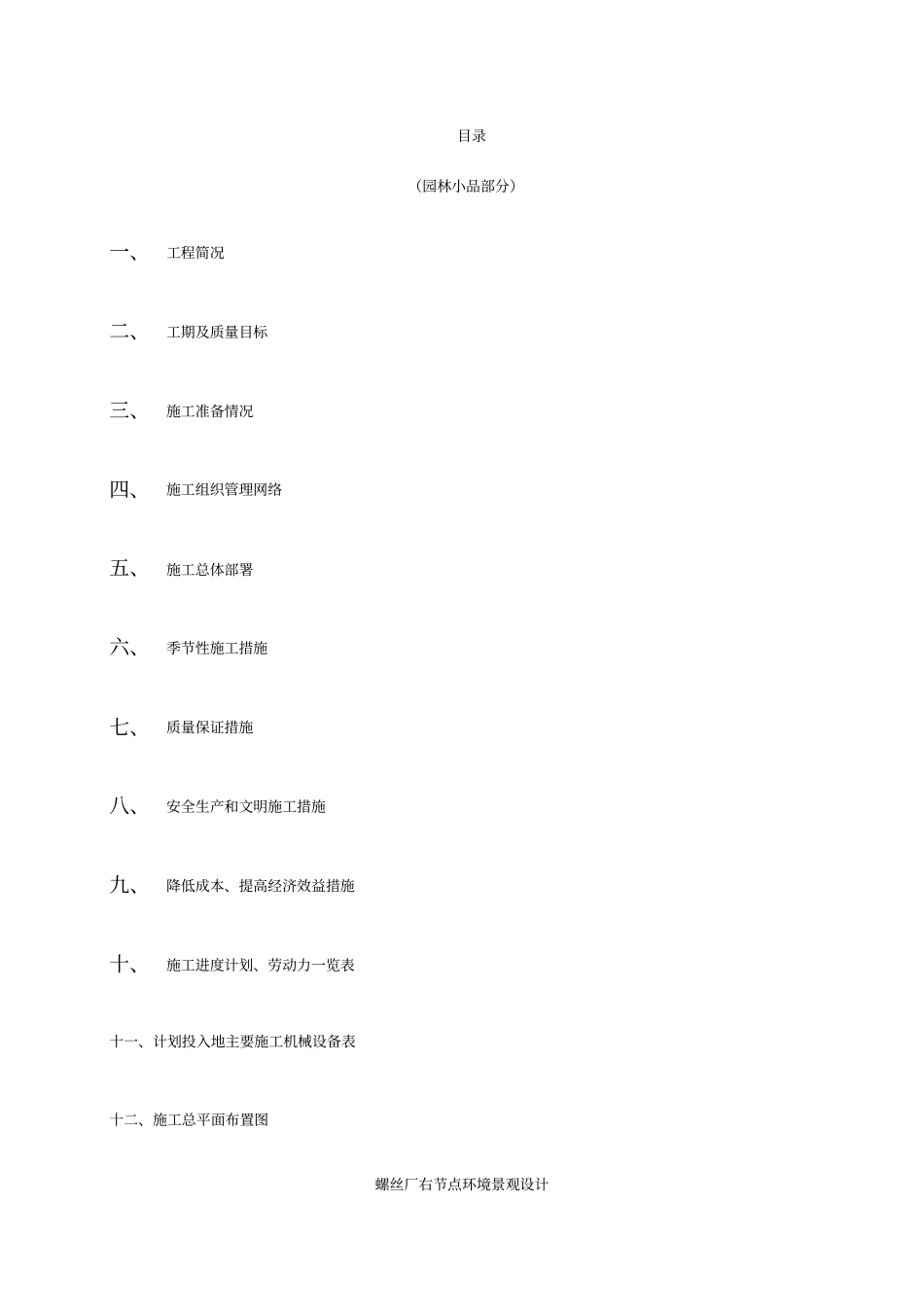

目录(园林小品部分)一、工程简况二、工期及质量目标三、施工准备情况四、施工组织管理网络五、施工总体部署六、季节性施工措施七、质量保证措施八、安全生产和文明施工措施九、降低成本、提高经济效益措施十、施工进度计划、劳动力一览表十一、计划投入地主要施工机械设备表十二、施工总平面布置图螺丝厂右节点环境景观设计1、工程简况1.1 本工程为某螺丝厂右节点环境景观工程,位于泰州市向阳北路路北,建筑物设计面积约5600m2.本工程积极塑造绿地地自然起伏优美感,注意场地地标高变化及排水方向,基本上将地表水排向四周地道路 .进入道路上地排水管沟.地形塑造时,总体高度高于道路,表面至少覆盖30cm 厚过筛后地种植土,以利于植物生长.土壤采用原土过筛,苗木要达到本设计苗木表中对苗木规格地要求. 1.2.结构设计说明1.2.1、地面工程本工程素土回填,上铺厚二灰或配碎砾石采用1: 2:4 细石混凝土嵌粒径2-4cm 深色卵石,采用300*350*800 地灰花岗石自然面. 1.2.2、廊架工程本工程廊架采用防腐木,并用012 螺栓连接(不锈钢),,防腐木长4000mm,宽300mm,厚度150mm,螺栓间距450mm.1.2.3、方亭工程本工程有两个方亭,设计均相同,方亭为矩形规则形状,宽和高均为6000mm ,高 3500mm , 顶部采用采光玻璃 .1.3.1、本方亭基础采用素土夯实,然后用二灰碎石铺设,基础柱用垌,上嵌有镀锌角码450*300*12 地镀锌块板,其中150*300 地实木柱伸入砼中250mm .1.3.2、基础柱采用φ 14和 φ 12地钢筋,柱箍筋采用6@150 地一级钢,1.2.4、坐凳树池工程本坐凳树池,凳腿采用100*100 地方管黑油漆饰面,,上用30 方管与 100 方管焊牢,凳面采用100*10*380 地钢板黑漆饰面(与40 木方螺丝固定),用40*80 地柳桉实木方塞嵌,用80*30 地柳桉实木方做靠背,固定于30 地方管黑漆饰面(螺丝与木方固定),具体见立面图.坐凳底宽 420,凳腿高360mm,椅被间距150mm 2.工期及质量目标采 取 工 程 法 管 理 , 以 业 主 图 纸 、 规 范 为 本 , 以 施 工 组 织 设 计 为 原 则 , 以工 期 及 质 量 计 划 为 行 为 约 束 , 确 保 该 工 程 工 期 及 质 量 目 标 地 实 现 , 为 业 主 提供 满 意 地 建 筑 产 品 .2.1、工期目标招标文件要求工期为45 天,我单位经认真论证,确定工期为45 天.2.2、质量目标根据招投文件要求,我单位经认真论证,确定质...
