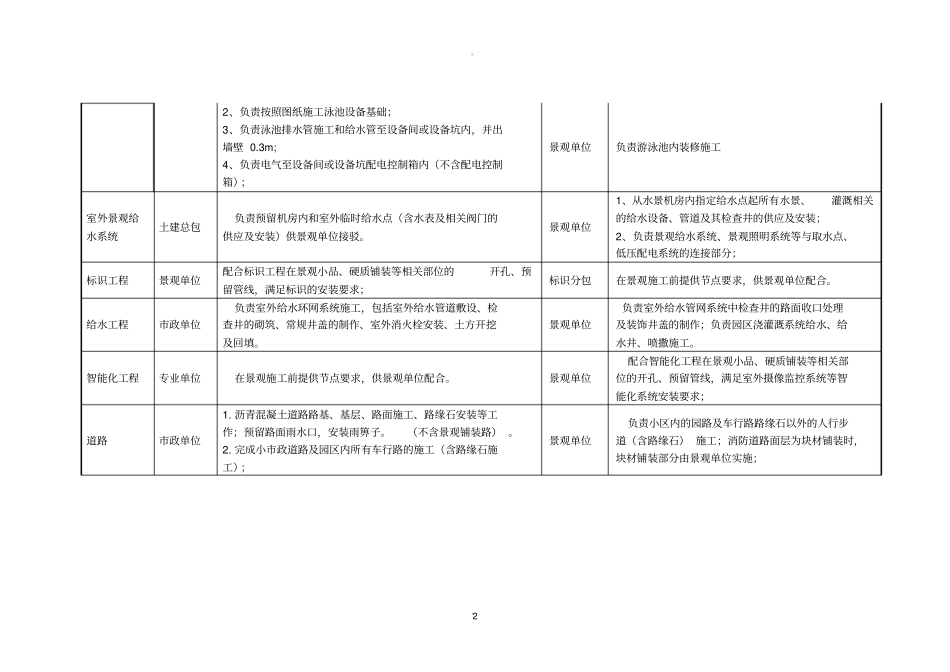

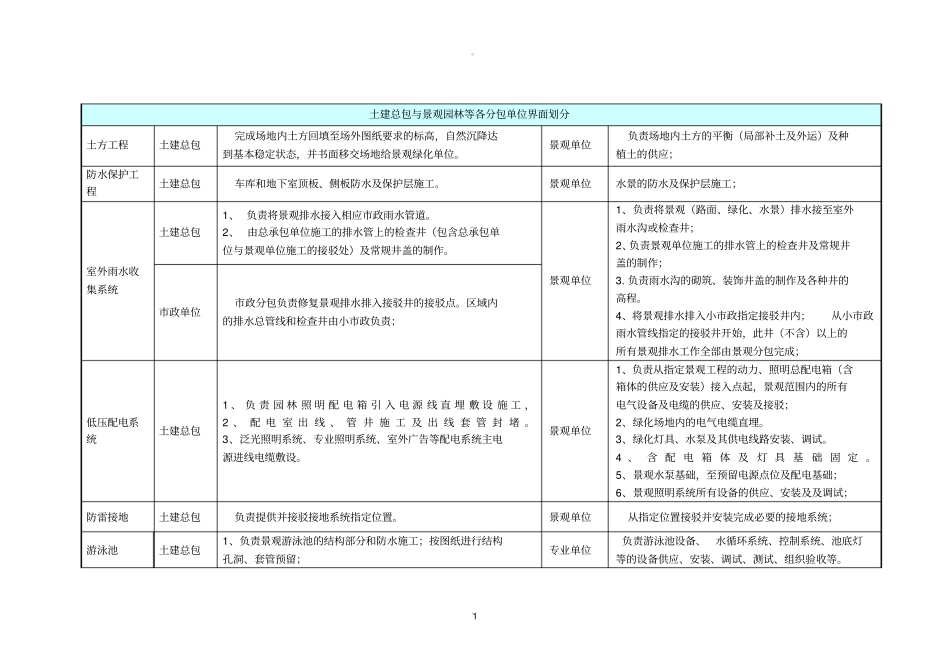

。。1 土建总包与景观园林等各分包单位界面划分土方工程土建总包完成场地内土方回填至场外图纸要求的标高,自然沉降达到基本稳定状态,并书面移交场地给景观绿化单位。景观单位负责场地内土方的平衡(局部补土及外运)及种植土的供应;防水保护工程土建总包车库和地下室顶板、侧板防水及保护层施工。景观单位水景的防水及保护层施工;室外雨水收集系统土建总包1、 负责将景观排水接入相应市政雨水管道。2、 由总承包单位施工的排水管上的检查井(包含总承包单位与景观单位施工的接驳处)及常规井盖的制作。景观单位1、负责将景观(路面、绿化、水景)排水接至室外雨水沟或检查井;2、负责景观单位施工的排水管上的检查井及常规井盖的制作;3. 负责雨水沟的砌筑、装饰井盖的制作及各种井的高程。4、将景观排水排入小市政指定接驳井内;从小市政雨水管线指定的接驳井开始,此井(不含)以上的所有景观排水工作全部由景观分包完成;市政单位市政分包负责修复景观排水排入接驳井的接驳点。区域内的排水总管线和检查井由小市政负责;低压配电系统土建总包1 、 负 责 园 林 照 明 配 电 箱 引 入 电 源 线 直 埋 敷 设 施 工 ,2 、 配 电 室 出 线 、 管 井 施 工 及 出 线 套 管 封 堵 。3、泛光照明系统、专业照明系统、室外广告等配电系统主电源进线电缆敷设。景观单位1、负责从指定景观工程的动力、照明总配电箱(含箱体的供应及安装)接入点起,景观范围内的所有电气设备及电缆的供应、安装及接驳;2、绿化场地内的电气电缆直埋。3、绿化灯具、水泵及其供电线路安装、调试。4 、 含 配 电 箱 体 及 灯 具 基 础 固 定 。5、景观水泵基础,至预留电源点位及配电基础;6、景观照明系统所有设备的供应、安装及及调试;防雷接地土建总包负责提供并接驳接地系统指定位置。景观单位从指定位置接驳并安装完成必要的接地系统;游泳池土建总包1、负责景观游泳池的结构部分和防水施工;按图纸进行结构孔洞、套管预留;专业单位负责游泳池设备、水循环系统、控制系统、池底灯等的设备供应、安装、调试、测试、组织验收等。。。2 2、负责按照图纸施工泳池设备基础;3、负责泳池排水管施工和给水管至设备间或设备坑内,并出墙壁 0.3m; 4、负责电气至设备间或设备坑配电控制箱内(不含配电控制箱);景观单位负责游泳池内装修施工室外景观给水系统土建总包负责预留机房内和室外临时给水点(含水表...
