我公司认真阅读了招标文件,踏勘了现场, 根据国家及行业制定的有关规范、标准以及我公司承担过的类似工程具有的施工经验和本公司的实力,全面响应招标文件有关对工程质量、安全、文明施工、环保等各项要求,编制了本标段工程的施工组织设计页脚内容 1施工组织设计1 施工程序安排与施工测量1
1施工部署一、施工区域、流水段的划分本工程面积较大, 为便于施工组织管理, 加快施工进度, 保证工程顺利进行, 需对本工程划分不同施工区域,分别组织施工
施工区域划分原则:以各自然村为一个工作区域
各施工区域均有较便利的出入道路
利用原有沟渠和道路作为分区界线
施工流水段的划分: 本工程工作内容较多, 根据设计图纸及招标文件的内容和工程地点的情况,三个自然村分为三条大流水线进行平行流水施工
根据各村的情况以及工程内容形式,进行小流水施工
确保各工序连接紧凑
二、施工顺序和施工安排总体施工方向:各施工区从与主进场道路靠近处开始, 按照从近至远的方向进行施工,主要目的是便于施工机械进行工作

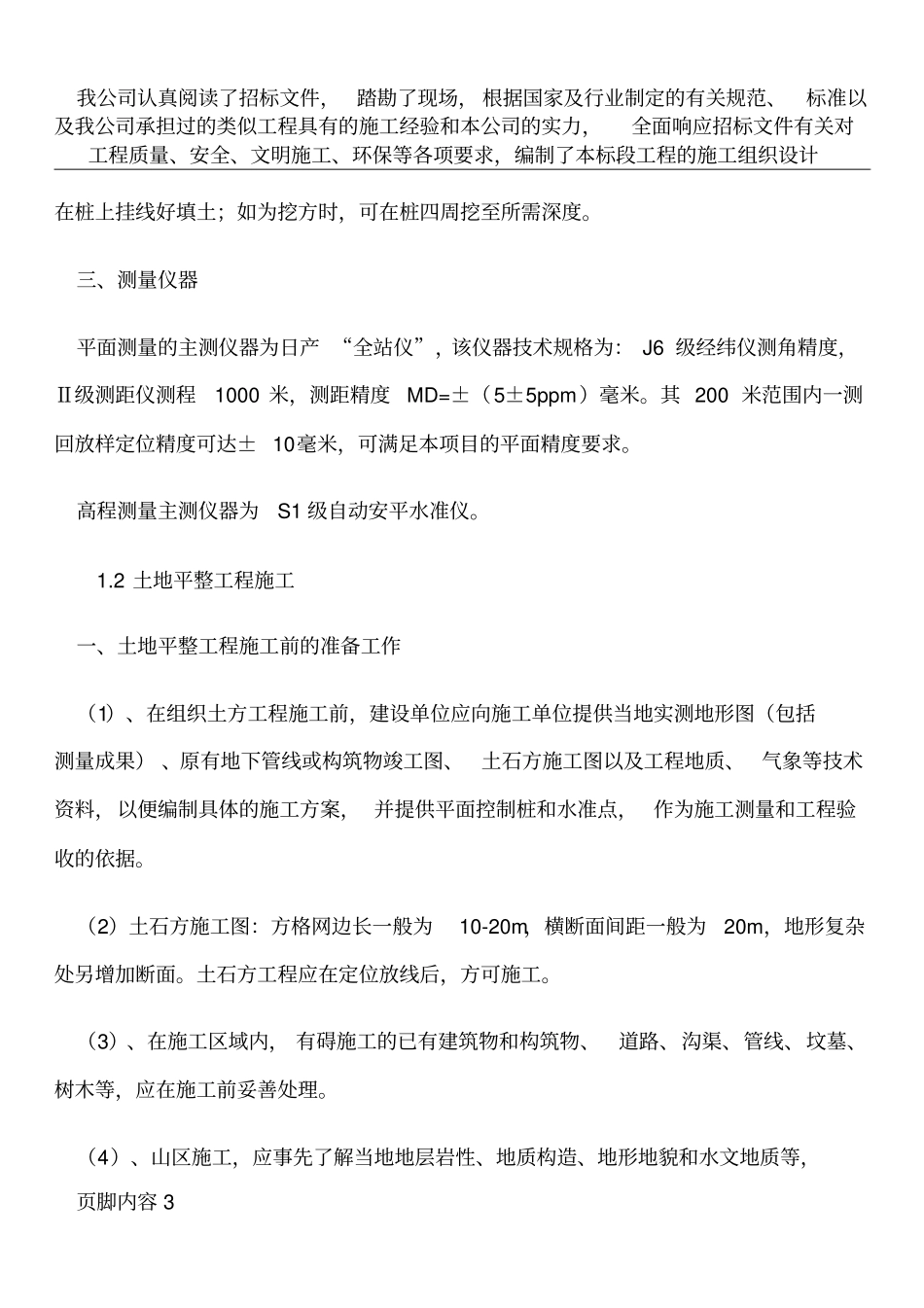

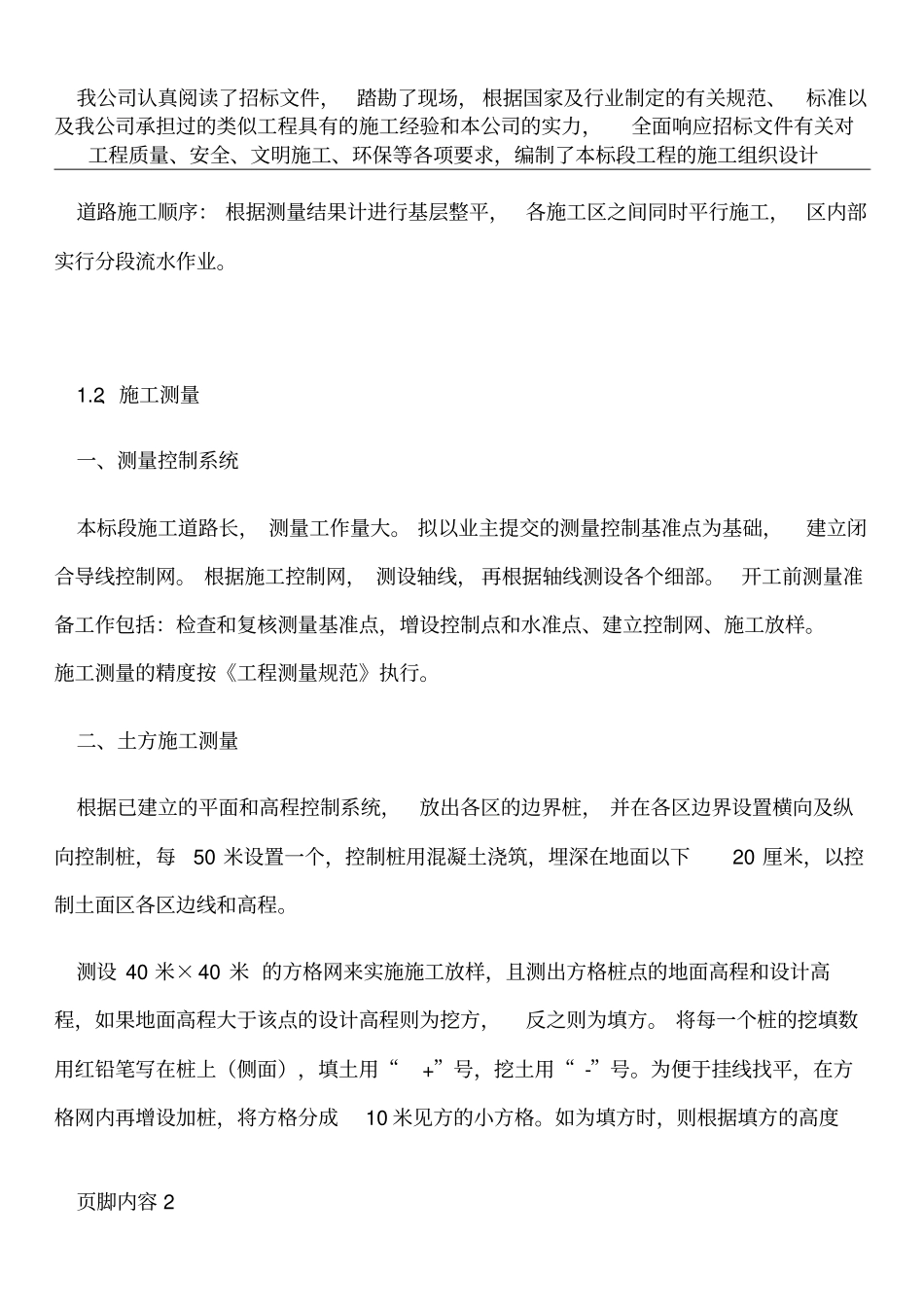

我公司认真阅读了招标文件,踏勘了现场, 根据国家及行业制定的有关规范、标准以及我公司承担过的类似工程具有的施工经验和本公司的实力,全面响应招标文件有关对工程质量、安全、文明施工、环保等各项要求,编制了本标段工程的施工组织设计页脚内容 2道路施工顺序: 根据测量结果计进行基层整平,各施工区之间同时平行施工,区内部实行分段流水作业
2、施工测量一、测量控制系统本标段施工道路长, 测量工作量大
拟以业主提交的测量控制基准点为基础,建立闭合导线控制网
根据施工控制网, 测设轴线, 再根据轴线测设各个细部
开工前测量准备工作包括:检查和复核测量基准点,增设控制点和水准点、建立控制网、施工放样
施工测量的精度按《工程测量规范》执行
二、土方施工测量根据已建立的平面和高程控制系统,放出各区的边界桩, 并在各区边界设置横向及纵
