HDPE 土工膜及土工布施工工艺一、土工膜施工工艺1
1 、土工膜铺设工艺流程土工膜铺设分项工程包括从材料裁剪,到试焊、调试焊接设备、锚固、检查验收等全过程

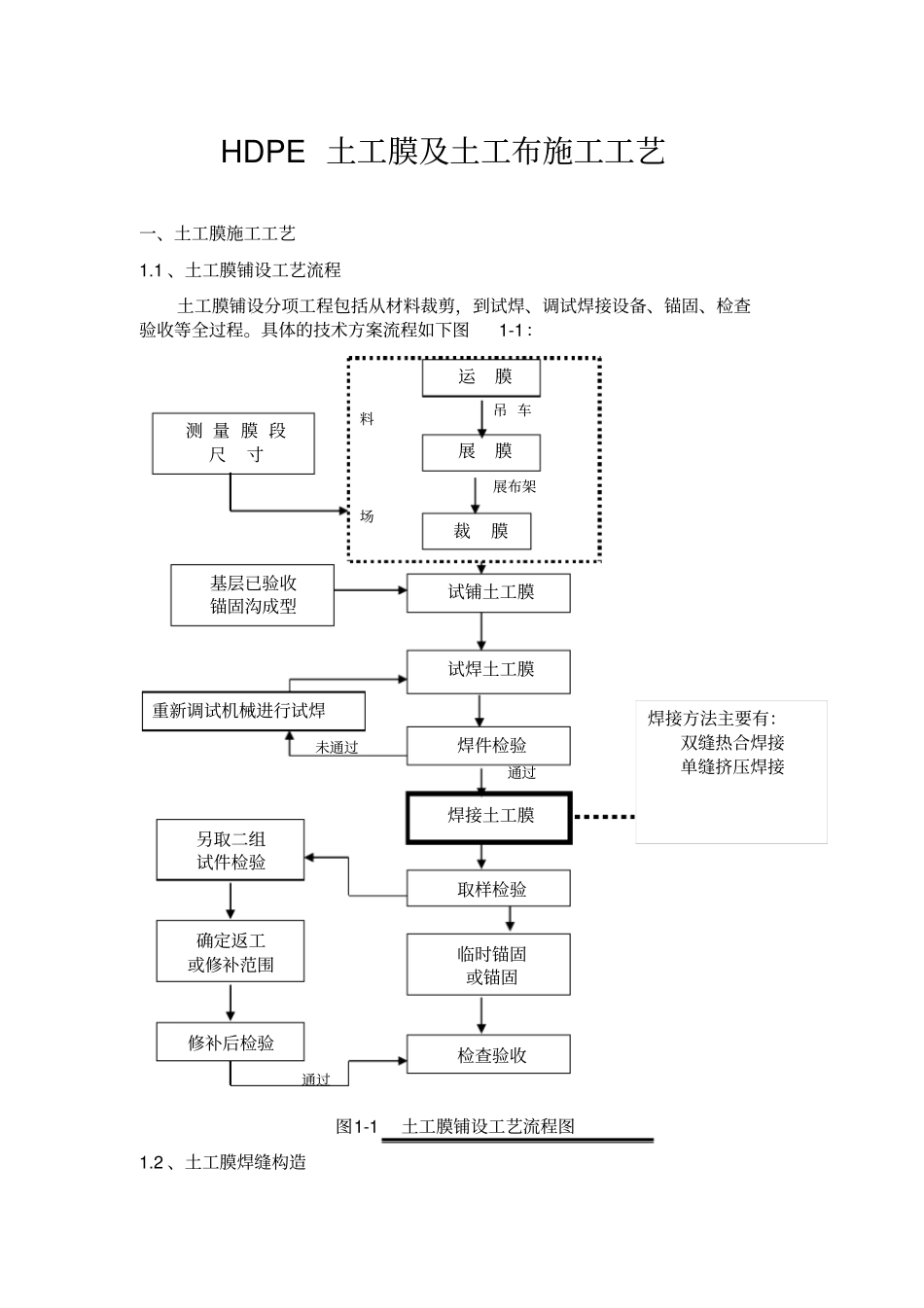

具体的技术方案流程如下图1-1:图1-1 土工膜铺设工艺流程图1
2 、土工膜焊缝构造料场通过通过测 量 膜 段尺寸基层已验收锚固沟成型焊件检验重新调试机械进行试焊焊接土工膜取样检验临时锚固或锚固检查验收修补后检验确定返工或修补范围另取二组试件检验未通过运膜展膜裁膜试铺土工膜试焊土工膜吊 车展布架焊接方法主要有:双缝热合焊接单缝挤压焊接土工膜的施工焊接主要有二种方法:双缝热合焊接和单缝挤压焊接, 其操作应符合相关规范要求

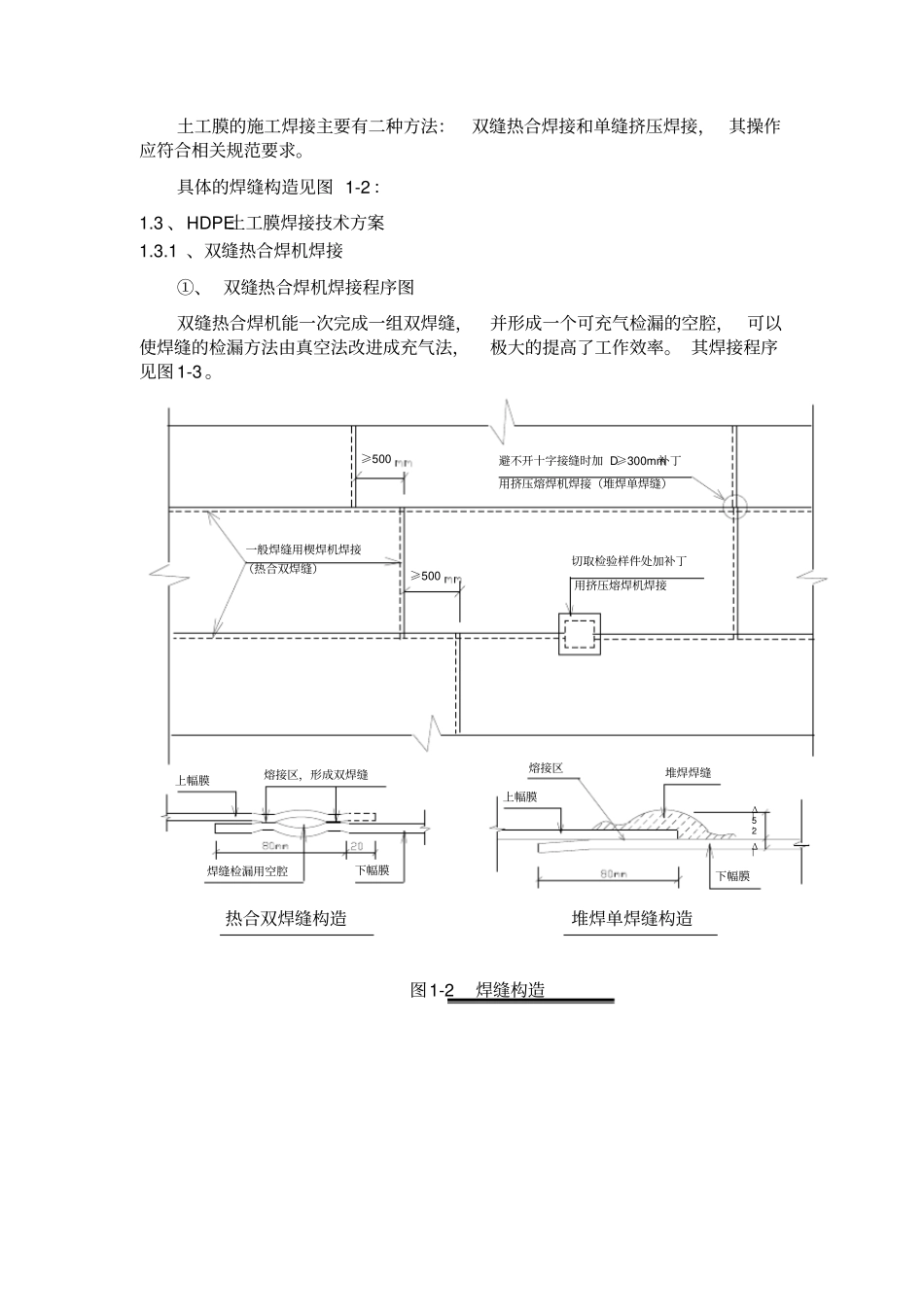

具体的焊缝构造见图 1-2 :1
3 、HDPE土工膜焊接技术方案1
1 、双缝热合焊机焊接①、 双缝热合焊机焊接程序图双缝热合焊机能一次完成一组双焊缝,并形成一个可充气检漏的空腔, 可以使焊缝的检漏方法由真空法改进成充气法,极大的提高了工作效率

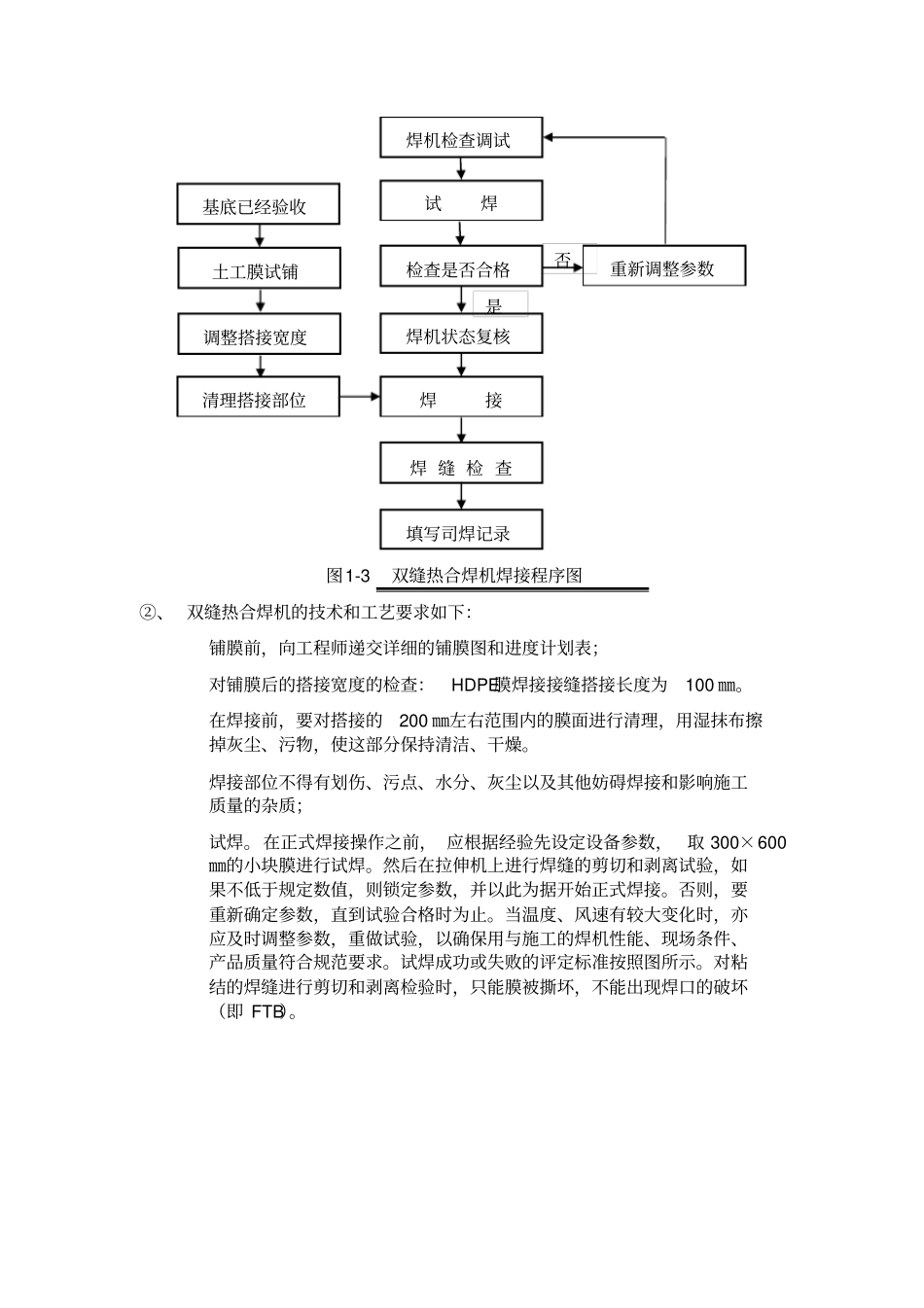

其焊接程序见图 1-3
≥500≥500避不开十字接缝时加 D≥300mm补丁用挤压熔焊机焊接(堆焊单焊缝)用挤压熔焊机焊接切取检验样件处加补丁一般焊缝用楔焊机焊接|Δ2
5|Δ熔接区堆焊焊缝熔接区,形成双焊缝上幅膜下幅膜焊缝检漏用空腔上幅膜下幅膜热合双焊缝构造堆焊单焊缝构造(热合双焊缝)图1-2 焊缝构造图1-3 双缝热合焊机焊接程序图②、 双缝热合焊机的技术和工艺要求如下:铺膜前,向工程师递交详细的铺膜图和进度计划表;对铺膜后的搭接宽度的检查:HDPE膜焊接接缝搭接长度为100 ㎜
在焊接前,要对搭接的200 ㎜左右范围内的膜面进行清理,用湿抹布擦掉灰尘、污物,使这部分保持清洁、干燥
焊接部位不得有划伤、污点、水分、灰尘以及其他妨碍焊接和影响施工质量的杂质;试焊
在正式焊接操作之前, 应根据经验先设定设备参数,取 300×600㎜的小块膜进行试焊
