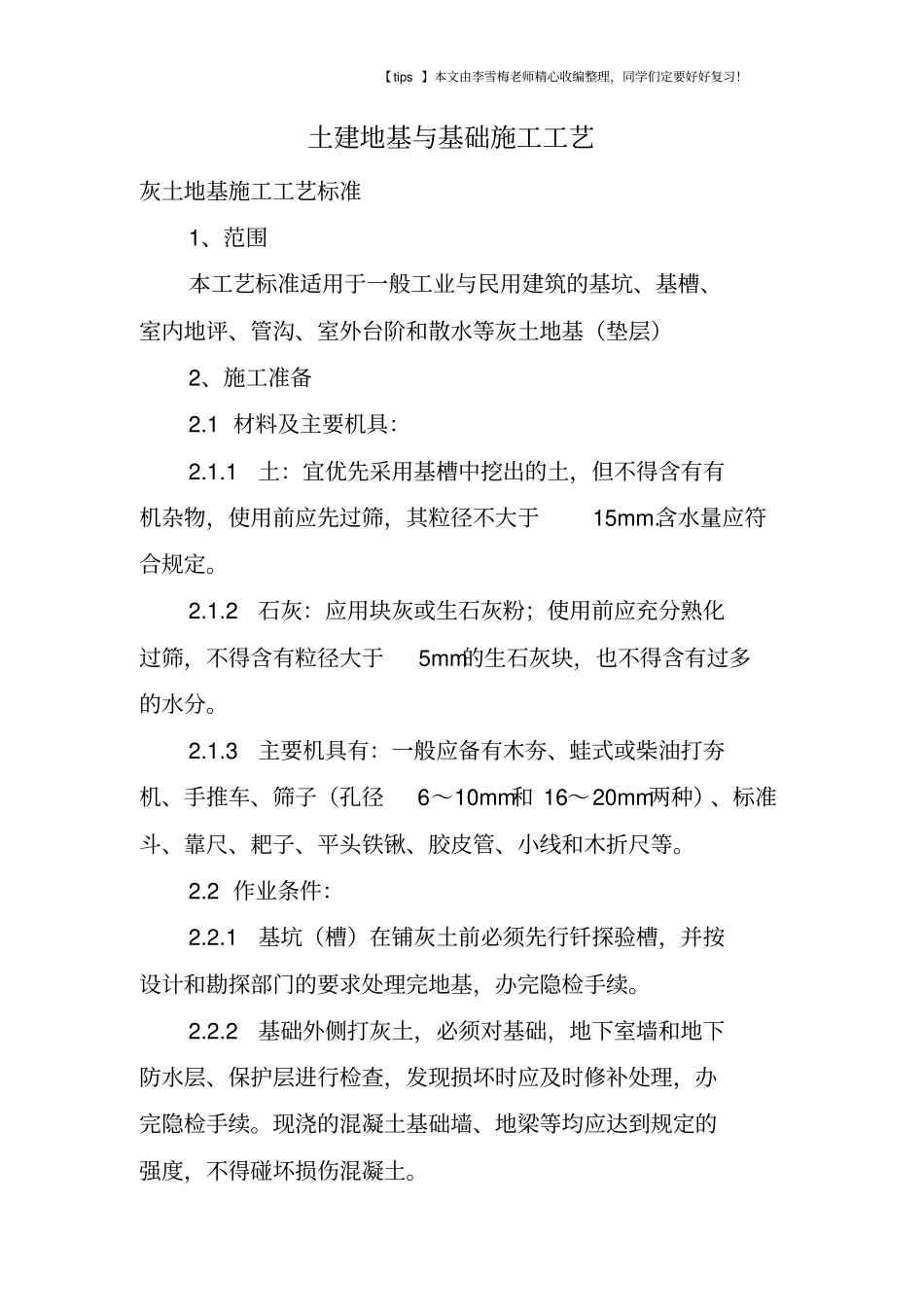

土建地基与基础施工工艺灰土地基施工工艺标准1、范围本工艺标准适用于一般工业与民用建筑的基坑、基槽、室内地评、管沟、室外台阶和散水等灰土地基(垫层)2、施工准备2
1 材料及主要机具:2
1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm
含水量应符合规定
2石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分
3主要机具有:一般应备有木夯、蛙式或柴油打夯机、手推车、筛子(孔径6~10mm和 16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等
2 作业条件:2
1基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续
2基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续
现浇的混凝土基础墙、地梁等均应达到规定的强度,不得碰坏损伤混凝土
【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习
3当地下水位高于基坑(槽)底时,施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下 0
5m 左右,在 3d 内不得受水浸泡
4施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围
铺灰土的厚度和夯打遍数等参数
重要的灰土填方其参数应通过压实试验来确定
5房心灰土和管沟灰土,应先完成上下水管道的安装或管沟墙间加固等措施后,再进行
并且将管沟、槽内、地坪上的积水或杂物、垃圾等有机物清除干净
6施工前,应作好水平高程的标志
如在基坑(槽)或管沟的边坡上每隔3m钉上灰土上平的木撅,在室内和散水的边墙上弹上水平线
