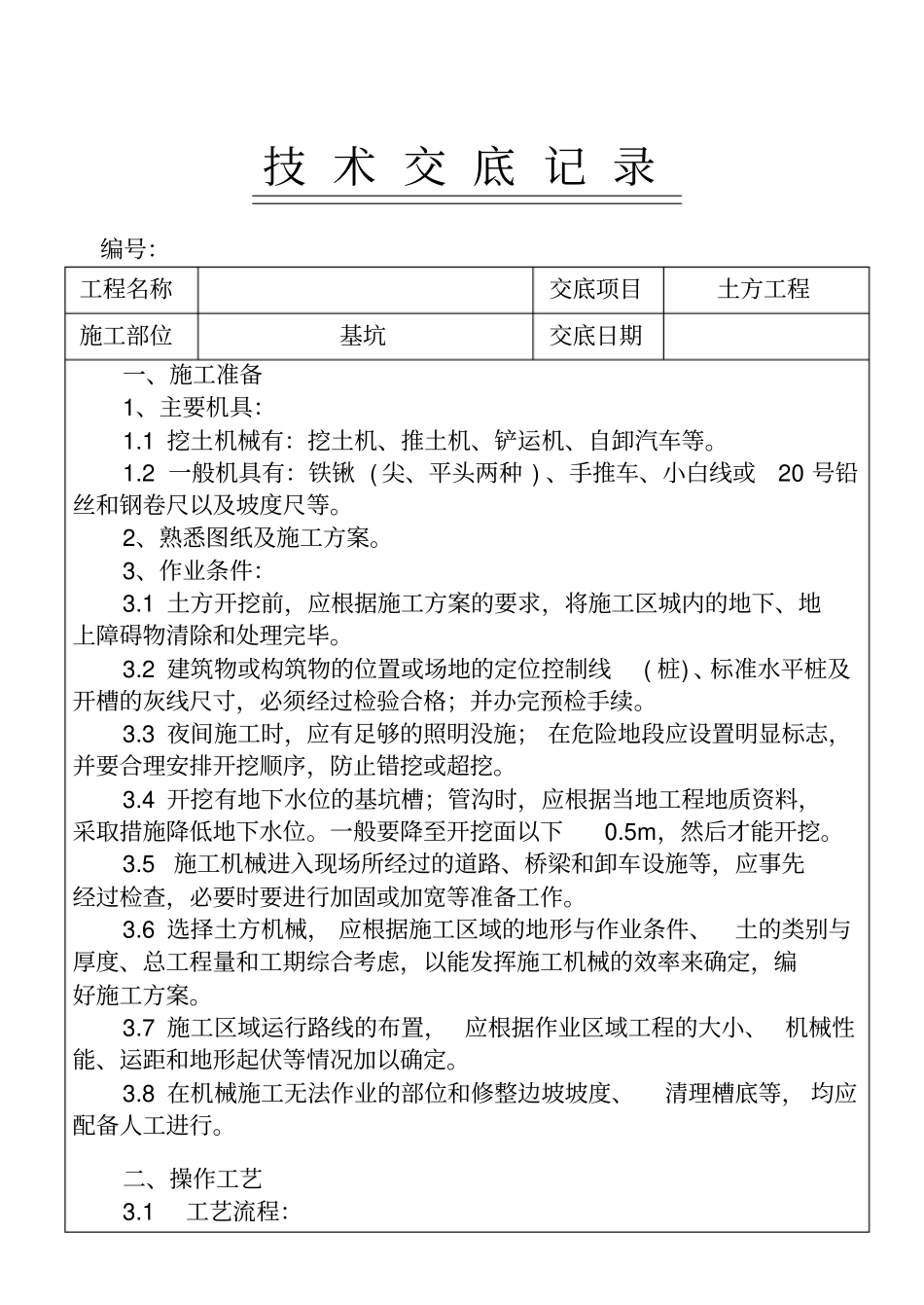

技 术 交 底 记 录编号:工程名称交底项目土方工程施工部位基坑交底日期一、施工准备1、主要机具:1
1 挖土机械有:挖土机、推土机、铲运机、自卸汽车等
2 一般机具有:铁锹 ( 尖、平头两种 ) 、手推车、小白线或20 号铅丝和钢卷尺以及坡度尺等
2、熟悉图纸及施工方案
3、作业条件:3
1 土方开挖前,应根据施工方案的要求,将施工区城内的地下、地上障碍物清除和处理完毕
2 建筑物或构筑物的位置或场地的定位控制线( 桩) 、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续
3 夜间施工时,应有足够的照明没施; 在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖
4 开挖有地下水位的基坑槽;管沟时,应根据当地工程地质资料,采取措施降低地下水位
一般要降至开挖面以下0
5m,然后才能开挖
5 施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作
6 选择土方机械, 应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案
7 施工区域运行路线的布置, 应根据作业区域工程的大小、 机械性能、运距和地形起伏等情况加以确定
8 在机械施工无法作业的部位和修整边坡坡度、清理槽底等, 均应配备人工进行
二、操作工艺3

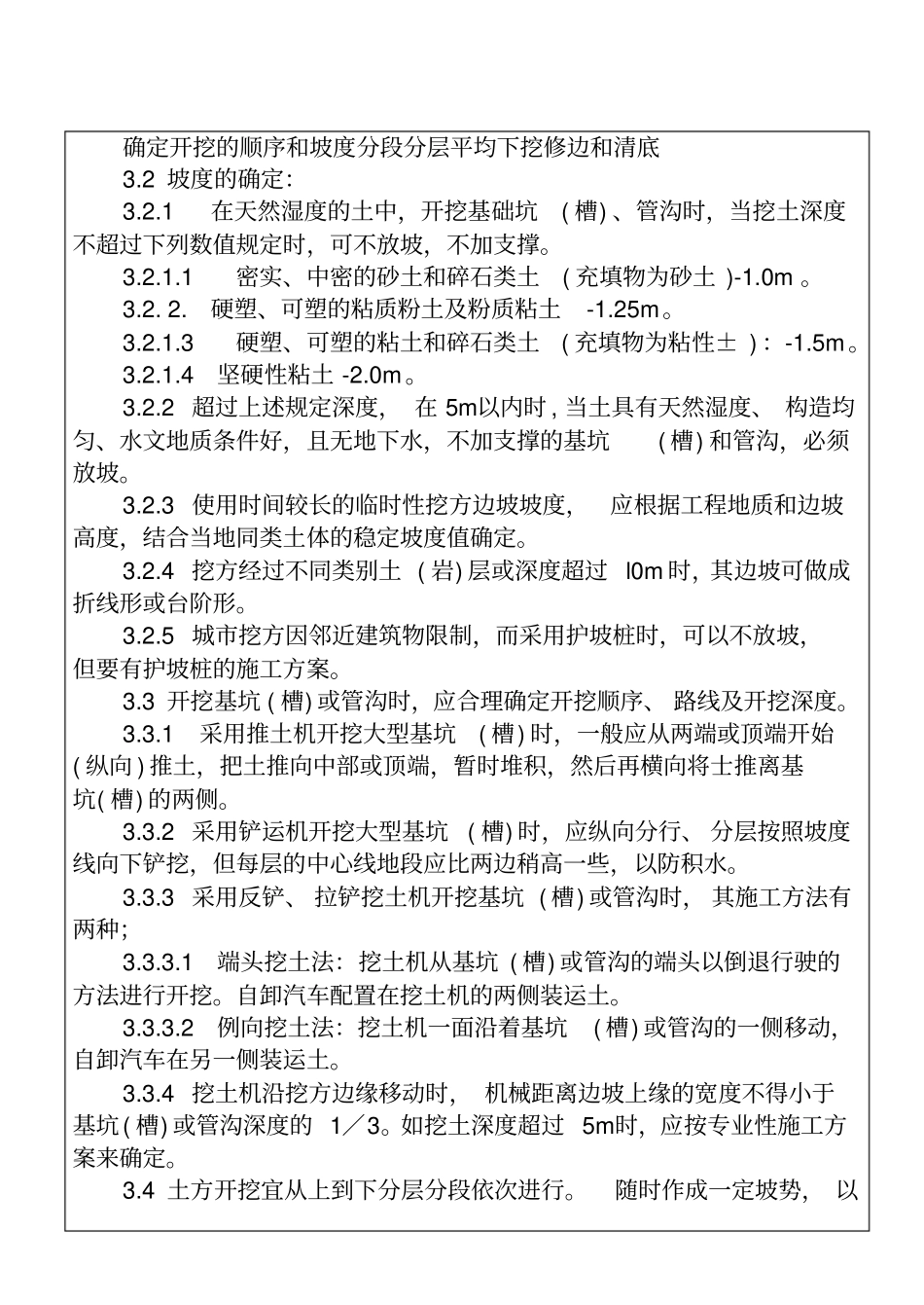

1 工艺流程:确定开挖的顺序和坡度分段分层平均下挖修边和清底3
2 坡度的确定:3
1 在天然湿度的土中,开挖基础坑( 槽) 、管沟时,当挖土深度不超过下列数值规定时,可不放坡,不加支撑
1 密实、中密的砂土和碎石类土( 充填物为砂土 )-1
硬塑、可塑的粘质粉土及粉质粘土-1
3 硬塑、可塑的粘土和碎石类土( 充填物为粘性± ) :-1
