电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

土方开挖安全交底记录学VIP免费

土方开挖安全交底记录学_第1页
1/3
土方开挖安全交底记录学_第2页
2/3
土方开挖安全交底记录学_第3页
3/3

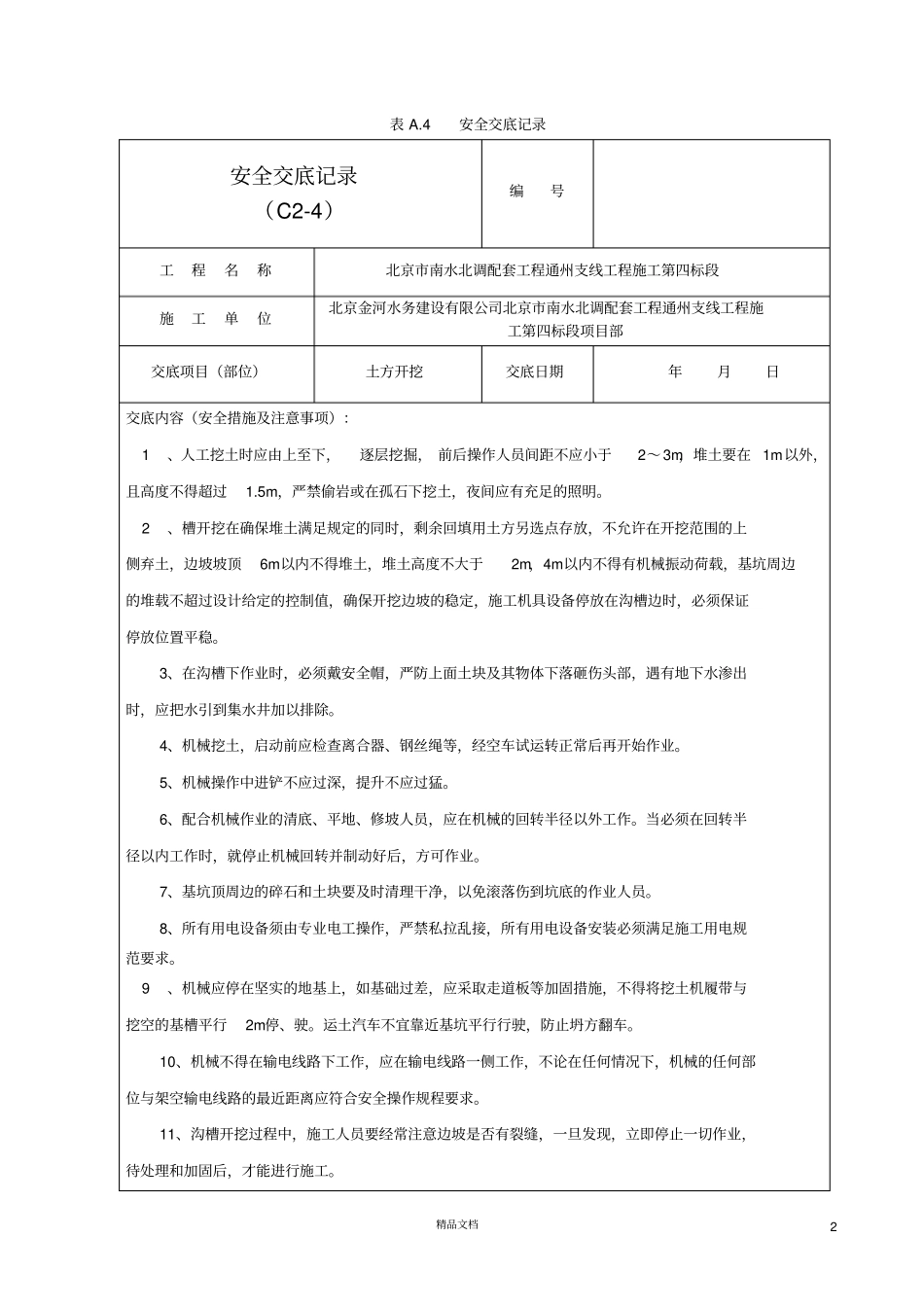

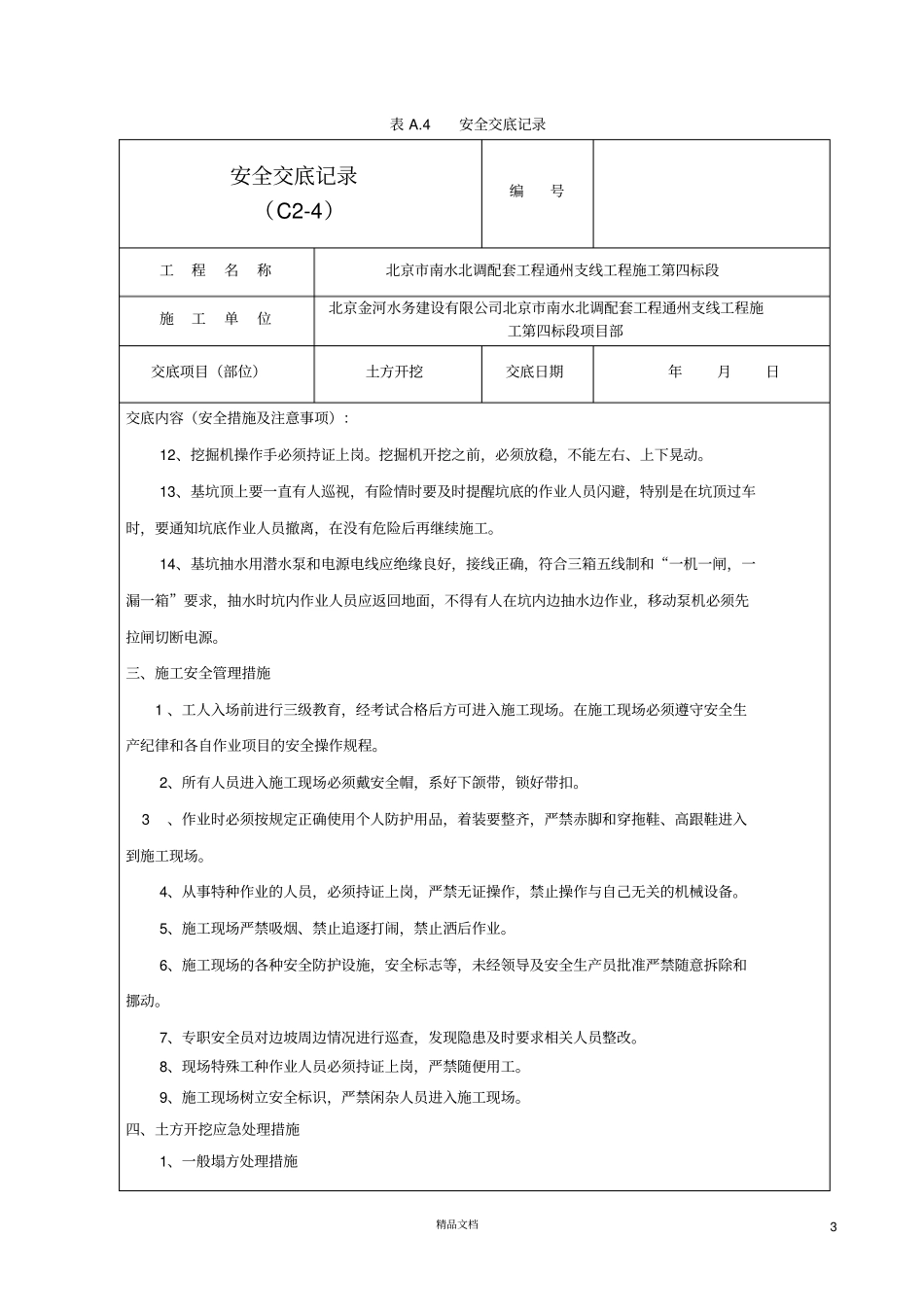

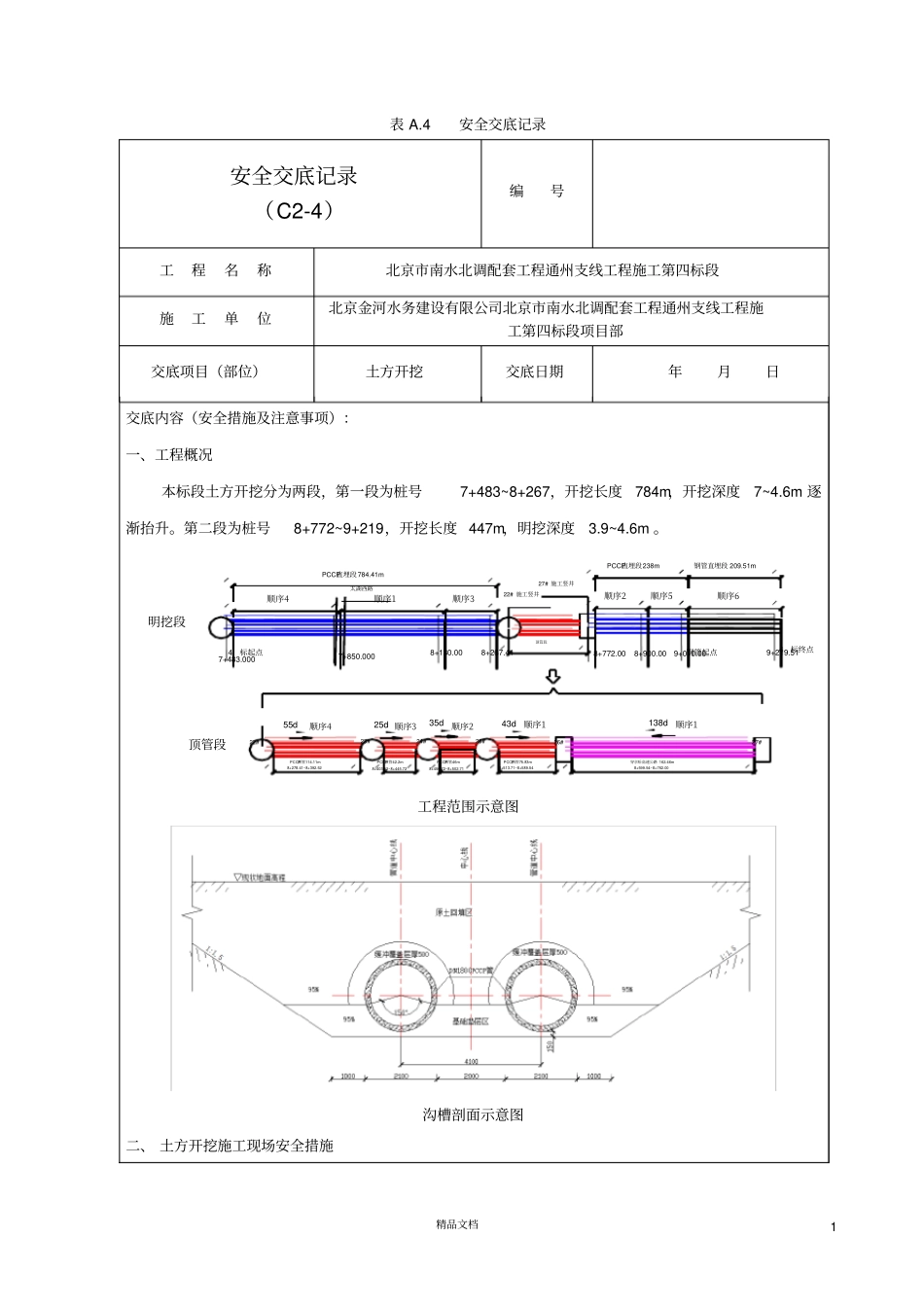

精品文档1 表 A.4 安全交底记录安全交底记录(C2-4)编号工程名称北京市南水北调配套工程通州支线工程施工第四标段施工单位北京金河水务建设有限公司北京市南水北调配套工程通州支线工程施工第四标段项目部交底项目(部位)土方开挖交底日期年月日交底内容(安全措施及注意事项):一、工程概况本标段土方开挖分为两段,第一段为桩号7+483~8+267,开挖长度784m,开挖深度7~4.6m 逐渐抬升。第二段为桩号8+772~9+219,开挖长度 447m,明挖深度3.9~4.6m 。穿京哈高速公路 162.46mPCCP顶管75.83mPCCP顶管46mPCCP顶管42.2mPCCP顶管114.11m138d43d35d25d55d8+599.54~8+762.008+513.71~8+589.548+456.72~8+502.718+403.52~8+445.728+278.41~8+392.52顺序1顺序1顺序2顺序3顺序4太湖西路4标起点7+483.0007+850.0008+267.41PCCP直埋段784.41m27# 施工竖井9+010.00钢管起点22# 施工竖井PCCP直埋段238m8+772.00顶管段顶管段明挖段4标终点9+219.51钢管直埋段 209.51m顺序4顺序122#23#24#25#26#27#8+900.00顺序38+130.00顺序2顺序5顺序6工程范围示意图沟槽剖面示意图二、 土方开挖施工现场安全措施精品文档2 表 A.4 安全交底记录安全交底记录(C2-4)编号工程名称北京市南水北调配套工程通州支线工程施工第四标段施工单位北京金河水务建设有限公司北京市南水北调配套工程通州支线工程施工第四标段项目部交底项目(部位)土方开挖交底日期年月日交底内容(安全措施及注意事项): 1、人工挖土时应由上至下,逐层挖掘, 前后操作人员间距不应小于2~3m,堆土要在 1m以外,且高度不得超过1.5m,严禁偷岩或在孤石下挖土,夜间应有充足的照明。 2、槽开挖在确保堆土满足规定的同时,剩余回填用土方另选点存放,不允许在开挖范围的上侧弃土,边坡坡顶6m以内不得堆土,堆土高度不大于2m,4m以内不得有机械振动荷载,基坑周边的堆载不超过设计给定的控制值,确保开挖边坡的稳定,施工机具设备停放在沟槽边时,必须保证停放位置平稳。3、在沟槽下作业时,必须戴安全帽,严防上面土块及其物体下落砸伤头部,遇有地下水渗出时,应把水引到集水井加以排除。4、机械挖土,启动前应检查离合器、钢丝绳等,经空车试运转正常后再开始作业。5、机械操作中进铲不应过深,提升不应过猛。6、配合机械作业的清底、平地、修坡人员,应在机械的回转半径以外工作。当必须在回转半径以内工作时,就停止机械回转并制动好后,方可作业。7、基坑顶周边的碎石和土块要及时清...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

土方开挖安全交底记录学

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
