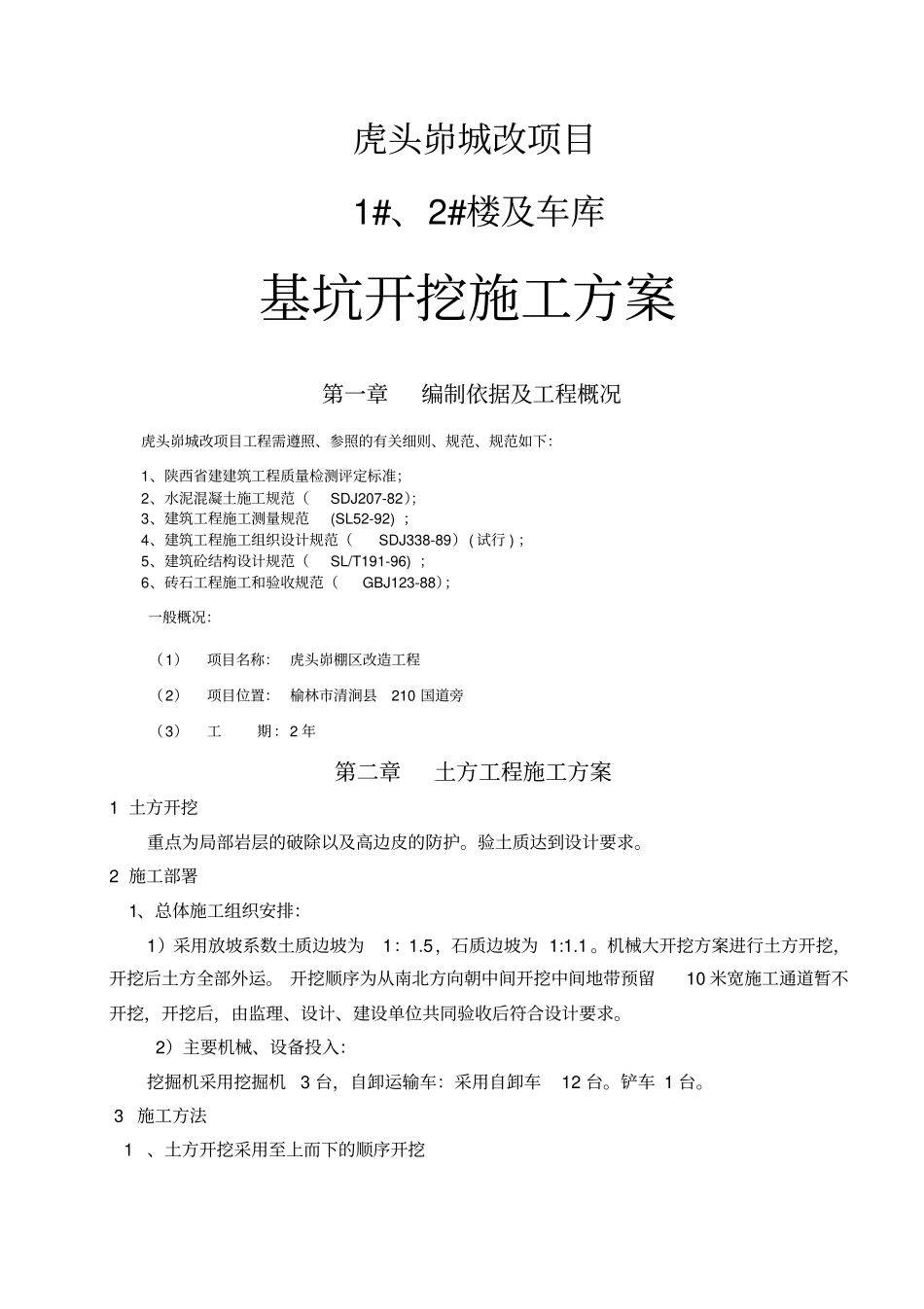

虎头峁城改项目1#、2#楼及车库基坑开挖施工方案第一章编制依据及工程概况虎头峁城改项目工程需遵照、参照的有关细则、规范、规范如下:1、陕西省建建筑工程质量检测评定标准;2、水泥混凝土施工规范(SDJ207-82);3、建筑工程施工测量规范(SL52-92) ;4、建筑工程施工组织设计规范(SDJ338-89)( 试行 ) ;5、建筑砼结构设计规范(SL/T191-96) ;6、砖石工程施工和验收规范(GBJ123-88);一般概况:(1)项目名称: 虎头峁棚区改造工程(2)项目位置: 榆林市清涧县210 国道旁(3)工期:2 年第二章土方工程施工方案1 土方开挖重点为局部岩层的破除以及高边皮的防护
验土质达到设计要求
2 施工部署1、总体施工组织安排:1)采用放坡系数土质边坡为1:1
5,石质边坡为 1:1
机械大开挖方案进行土方开挖,开挖后土方全部外运
开挖顺序为从南北方向朝中间开挖中间地带预留10 米宽施工通道暂不开挖,开挖后,由监理、设计、建设单位共同验收后符合设计要求
2)主要机械、设备投入:挖掘机采用挖掘机3 台,自卸运输车:采用自卸车12 台
铲车 1 台

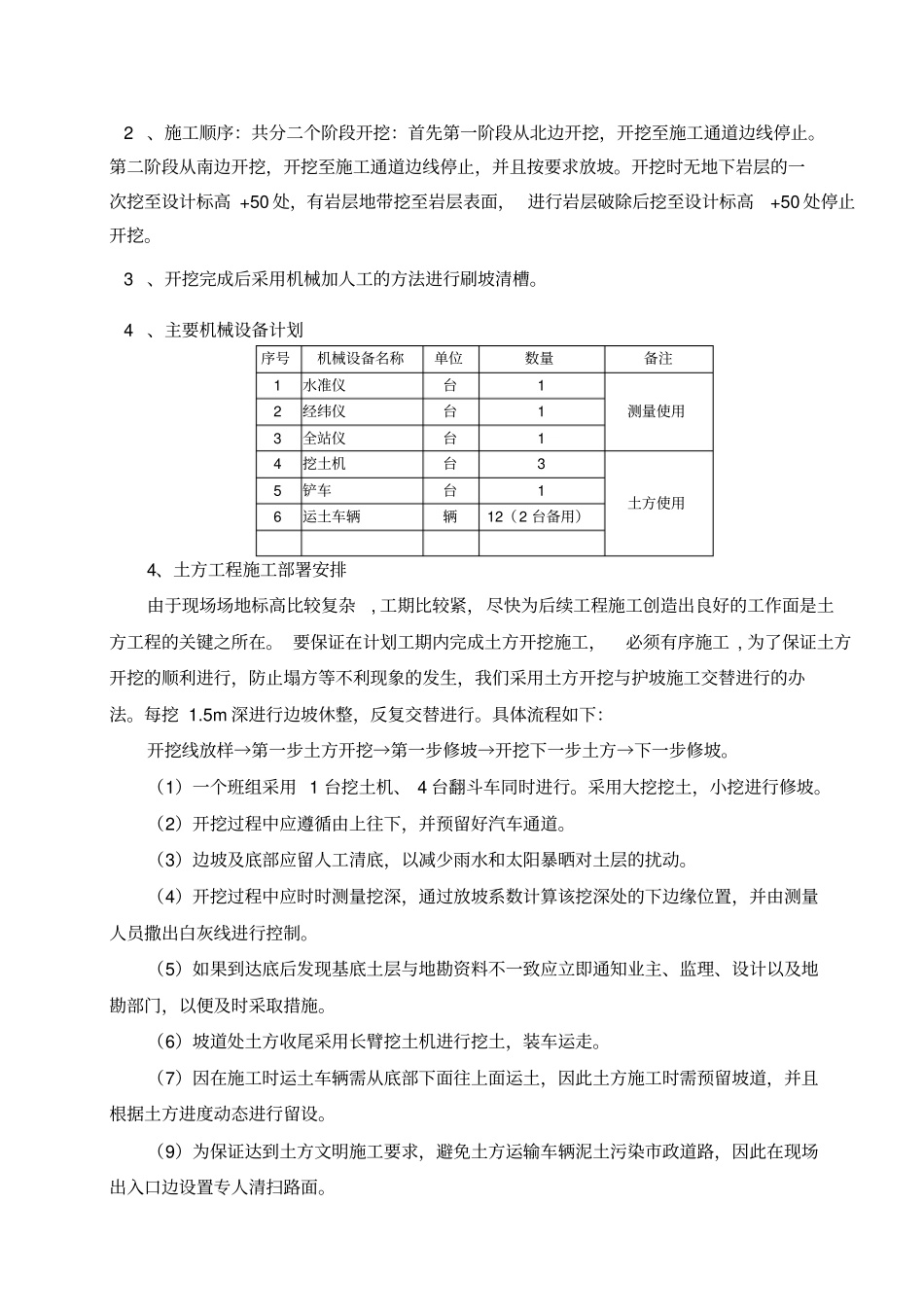

3 施工方法 1 、土方开挖采用至上而下的顺序开挖 2 、施工顺序:共分二个阶段开挖:首先第一阶段从北边开挖,开挖至施工通道边线停止
第二阶段从南边开挖,开挖至施工通道边线停止,并且按要求放坡
开挖时无地下岩层的一次挖至设计标高 +50 处,有岩层地带挖至岩层表面, 进行岩层破除后挖至设计标高+50 处停止开挖
3 、开挖完成后采用机械加人工的方法进行刷坡清槽

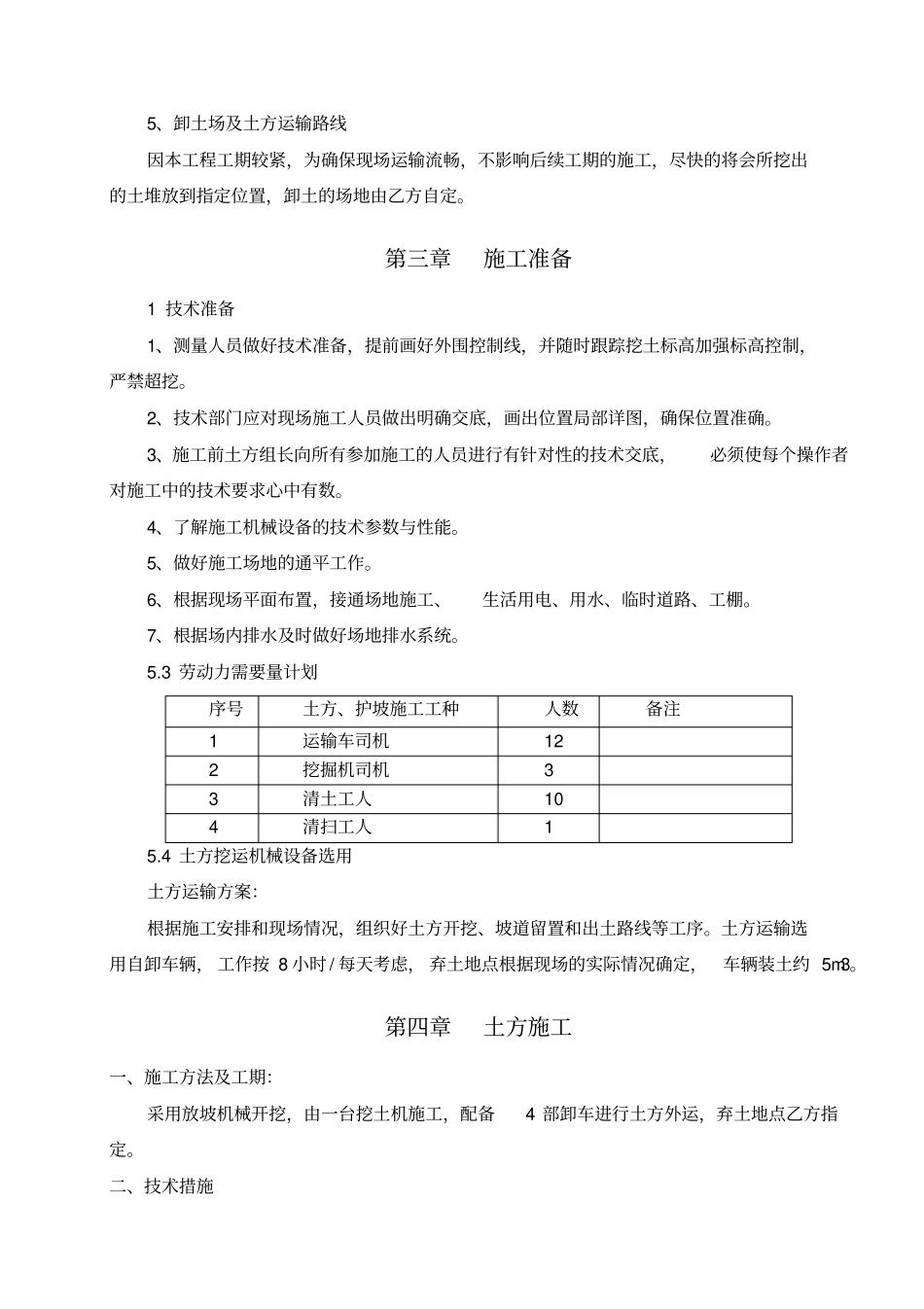

4 、主要机械设备计划序号机械设备名称单位数量备注1 水准仪台1 测量使用2 经纬仪台1 3 全站仪台1 4 挖土机台3 土方使用5 铲车台1 6 运土车辆辆12(2 台备用)4、土方工程施工部署安排由于现场场地标高比较复杂, 工期比较紧
