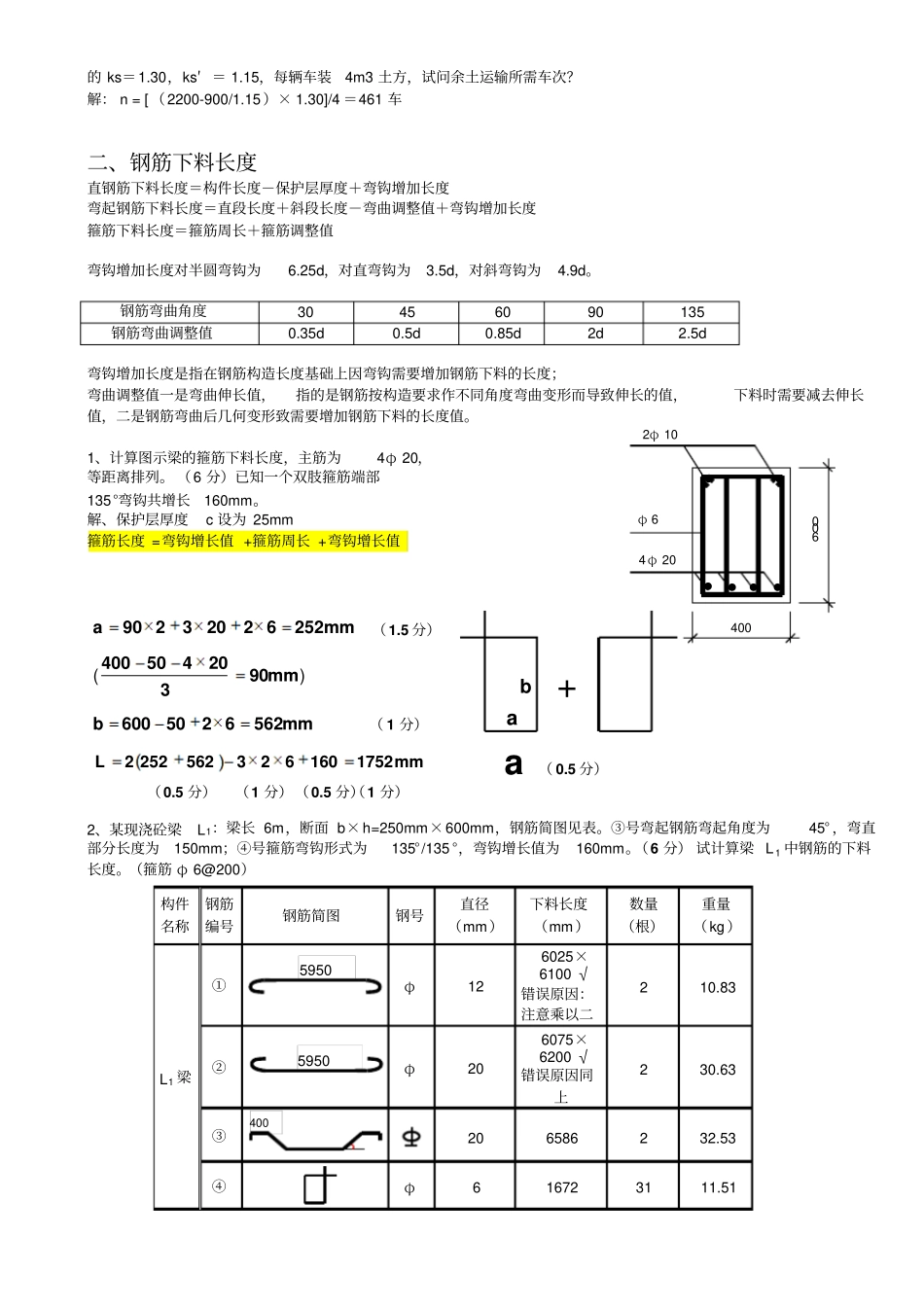

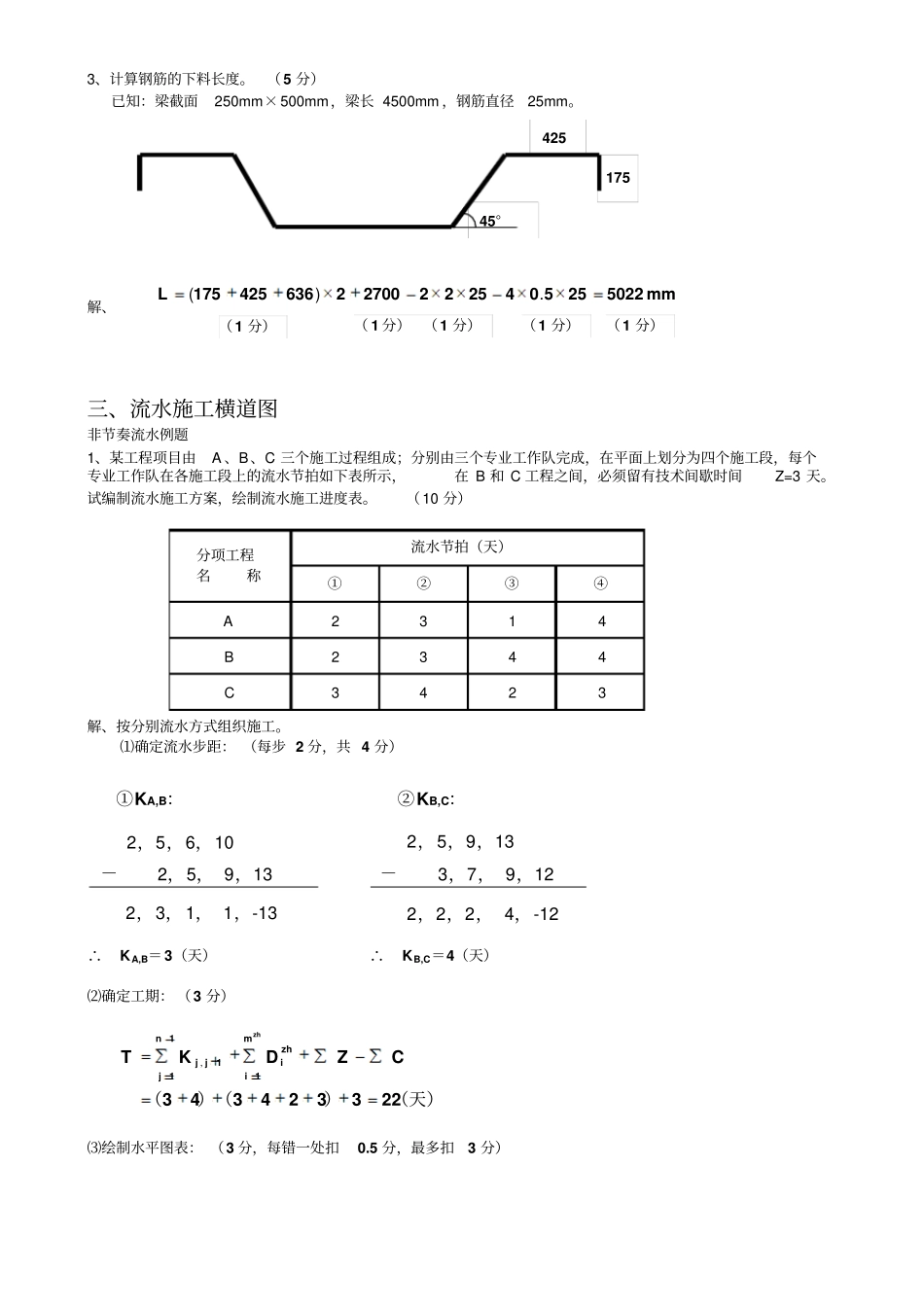

一、土的可松性系数1、某建筑物外墙采用条形基础,基础及基坑断面尺寸如图所示。地基为粘土, 边坡坡度为1:0.33。已知301.sK,05.1'sK。(5 分) 计算:⑴50 米长的基坑的土方挖方量;⑵若留下回填土,余土全部运走,计算预留回填土量及弃土量。解:2、回填一个体积500 立方米的土坑,回填土的可松性系数21.sK,031.'sK,计算取土挖方的体积,如果运土车容量为4 立方米一车,需运多少车次?(6 分)解: 取土体积:3、试计算开挖 800m3的基坑,需运走的土方量?回填一个200m3的基坑,需挖方的土方量是多少?已知:ks= 1.30, ks′ = 1.15 。解:运走的土方量=800×1.30 =1040m3 需挖方的土方量=200/1.15 =174m3 4、某工程基槽土方体积为1300m3,槽基内的基础体积为500m3,基础施工完成后,用原来的土进行夯填,根据施工组织的要求,应将多余的土方全部事先运走,试确定回填土的预留量和弃土量?已知ks=1.35, ks′=1.15 。解:回填土的弃土量=[ (1300-500)/1.15] ×1.35 =939m3 回填土的预留量=1300×1.35 -939=816m3 5、某地下室挖基坑,基坑长为30m,宽为 15m,深为 2m,该土的 ks= 1.30 ,挖出的土方全部外运,采用斗容量为2.5m3的翻斗车运输,每天运4次,计划 4天运完,问需几台翻斗车?解:挖方虚土量=30×15×2×1.30=1170m3 n = 1170/(2.5×4×4)= 30 台翻斗车6、已知某高层建筑物开挖基坑的体积为2200m3,其中部分土方需填一个900m3 的水塘,余土全部运走,如土600 1500 1200 10005001500(1 分)315050515133051mVW.)...(311205130160150mKKVVVssjW..)()('回383112301150mVKVVsW.回弃( 2 分)(2 分))(车次1464583n358321031500m..(3 分)(3 分)的 ks=1.30,ks′ = 1.15,每辆车装4m3 土方,试问余土运输所需车次?解: n = [ (2200-900/1.15 )× 1.30]/4 =461 车二、钢筋下料长度直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度箍筋下料长度=箍筋周长+箍筋调整值弯钩增加长度对半圆弯钩为6.25d,对直弯钩为3.5d,对斜弯钩为4.9d。钢筋弯曲角度30 45 60 90 135 钢筋弯曲调整值0.35d 0.5d 0.85d 2d 2.5d 弯钩增加长度是指在钢筋构造长度基础上因弯钩需要增加钢筋下料的长度;弯曲调整值一是弯曲伸长值,指的是钢筋按构造要求作不同角度弯曲变形而导致伸长的值,...
