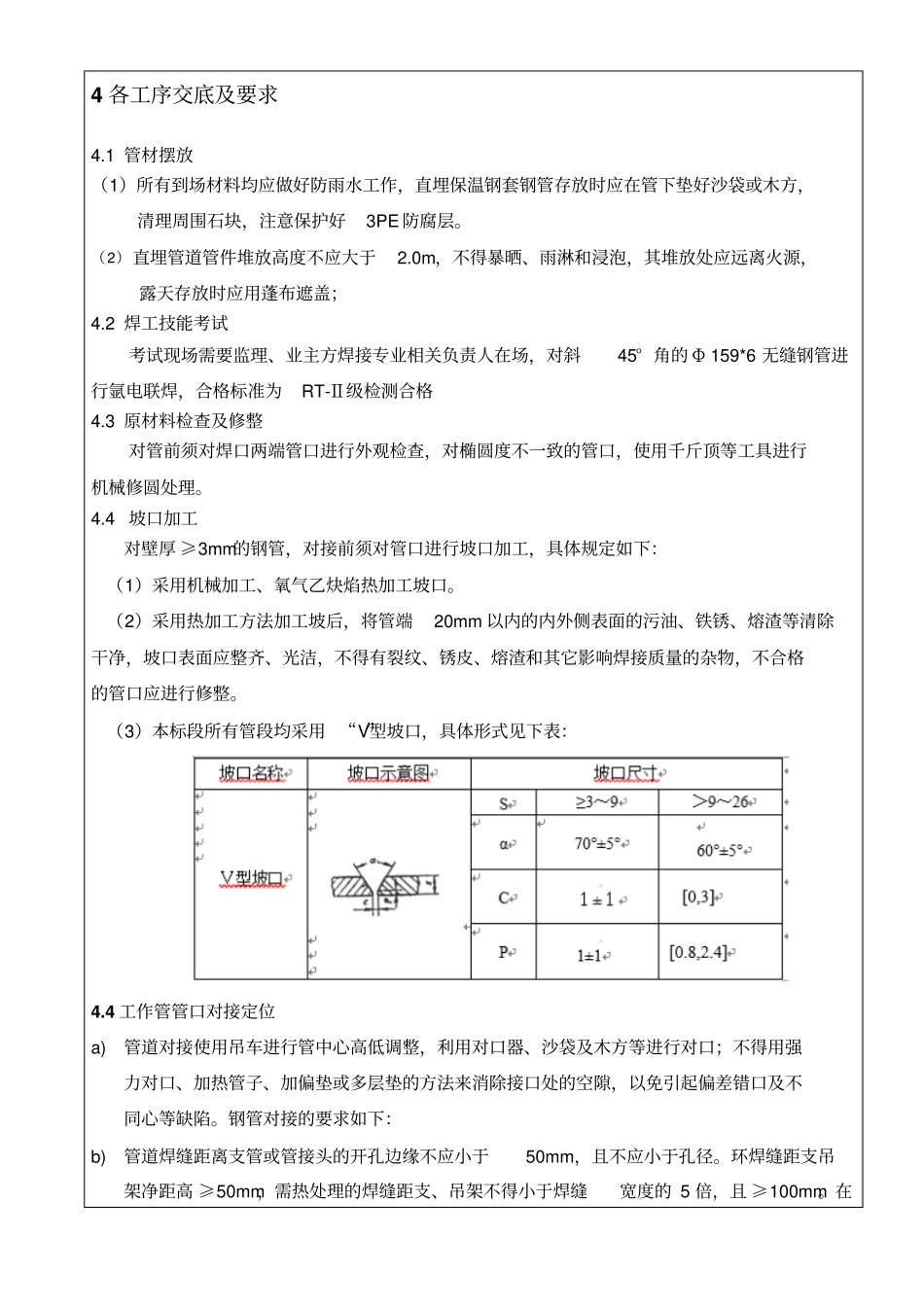

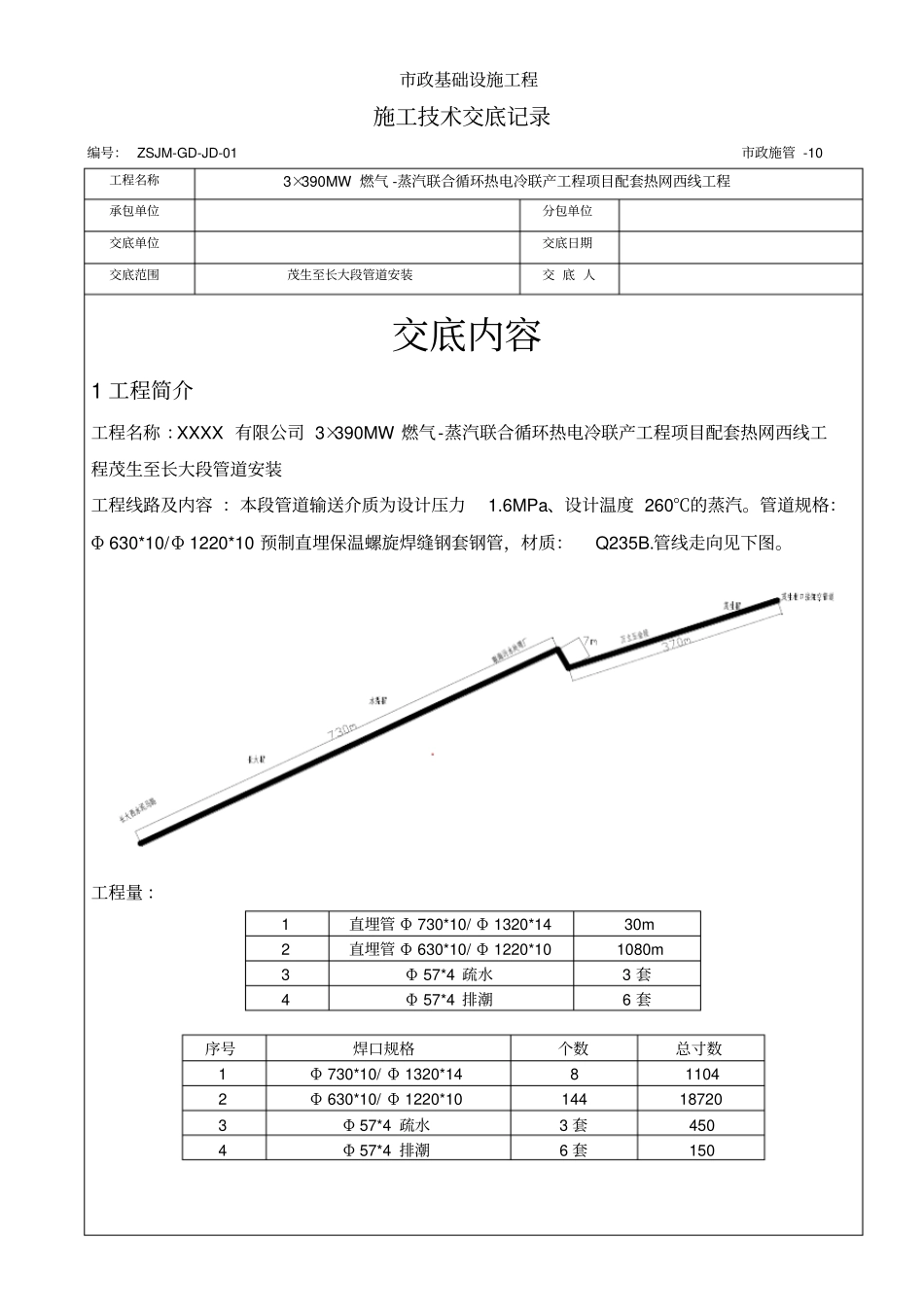

市政基础设施工程施工技术交底记录编号: ZSJM-GD-JD-01 市政施管 -10工程名称3×390MW 燃气 -蒸汽联合循环热电冷联产工程项目配套热网西线工程承包单位分包单位交底单位交底日期交底范围茂生至长大段管道安装交 底 人交底内容1 工程简介工程名称 :XXXX 有限公司 3×390MW 燃气-蒸汽联合循环热电冷联产工程项目配套热网西线工程茂生至长大段管道安装工程线路及内容 :本段管道输送介质为设计压力1.6MPa、设计温度 260℃的蒸汽。管道规格:Φ 630*10/Φ 1220*10 预制直埋保温螺旋焊缝钢套钢管,材质:Q235B.管线走向见下图。工程量 :1 直埋管 Φ 730*10/ Φ 1320*14 30m 2 直埋管 Φ 630*10/ Φ 1220*10 1080m 3 Φ 57*4 疏水3 套4 Φ 57*4 排潮6 套序号焊口规格个数总寸数1 Φ 730*10/ Φ 1320*14 8 1104 2 Φ 630*10/ Φ 1220*10 144 18720 3 Φ 57*4 疏水3 套450 4 Φ 57*4 排潮6 套150 2 主要规范、规程(1)《城镇供热管网工程施工及验收规范》(CJJ28-2004);(2)《城镇供热直埋蒸汽管道技术规程》(CJJ104-2005);(3)《现场设备、工业管道焊接工程施工规范》(GB50236-2011);(4)《工业金属管道工程施工质量验收规范》(GB 50184-2011);(5)《石油化工建设工程施工安全技术规范》GB50484-2008 (6) 《压力容器无损检测》 JB4730-2005 3 施工工序4 各工序交底及要求4.1 管材摆放(1)所有到场材料均应做好防雨水工作,直埋保温钢套钢管存放时应在管下垫好沙袋或木方,清理周围石块,注意保护好3PE 防腐层。(2)直埋管道管件堆放高度不应大于2.0m,不得暴晒、雨淋和浸泡,其堆放处应远离火源,露天存放时应用蓬布遮盖;4.2 焊工技能考试考试现场需要监理、业主方焊接专业相关负责人在场,对斜45° 角的 Φ 159*6 无缝钢管进行氩电联焊,合格标准为RT-Ⅱ级检测合格4.3 原材料检查及修整对管前须对焊口两端管口进行外观检查,对椭圆度不一致的管口,使用千斤顶等工具进行机械修圆处理。4.4 坡口加工对壁厚 ≥3mm的钢管,对接前须对管口进行坡口加工,具体规定如下:(1)采用机械加工、氧气乙炔焰热加工坡口。(2)采用热加工方法加工坡后,将管端20mm 以内的内外侧表面的污油、铁锈、熔渣等清除干净,坡口表面应整齐、光洁,不得有裂纹、锈皮、熔渣和其它影响焊接质量的杂物,不合格的管口应进行修整。(3)本标段所有管段均采用 “V”型坡口,具...
