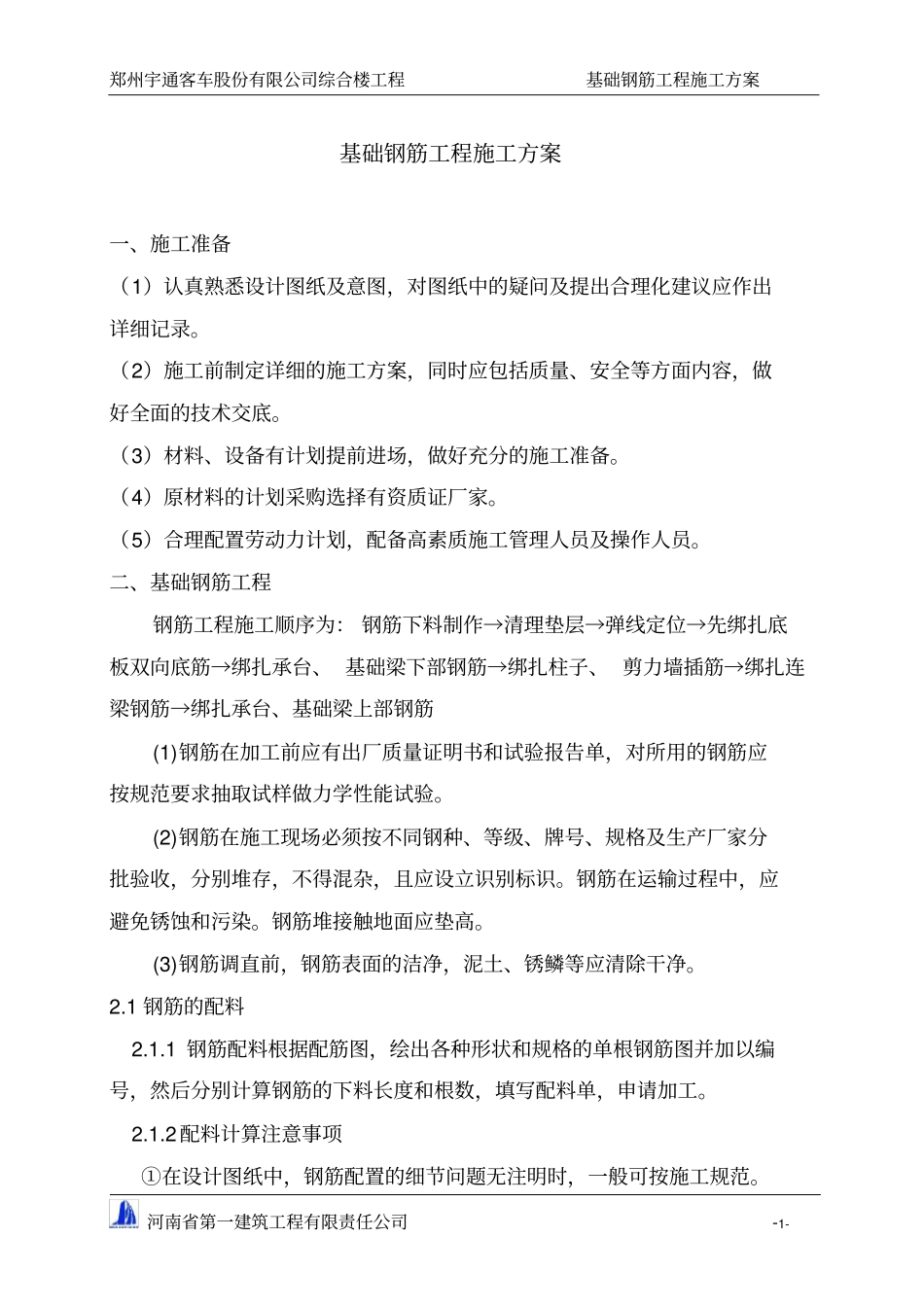

郑州宇通客车股份有限公司综合楼工程基础钢筋工程施工方案河南省第一建筑工程有限责任公司-1-基础钢筋工程施工方案一、施工准备(1)认真熟悉设计图纸及意图,对图纸中的疑问及提出合理化建议应作出详细记录
(2)施工前制定详细的施工方案,同时应包括质量、安全等方面内容,做好全面的技术交底
(3)材料、设备有计划提前进场,做好充分的施工准备
(4)原材料的计划采购选择有资质证厂家
(5)合理配置劳动力计划,配备高素质施工管理人员及操作人员
二、基础钢筋工程钢筋工程施工顺序为: 钢筋下料制作→清理垫层→弹线定位→先绑扎底板双向底筋→绑扎承台、 基础梁下部钢筋→绑扎柱子、 剪力墙插筋→绑扎连梁钢筋→绑扎承台、基础梁上部钢筋(1)钢筋在加工前应有出厂质量证明书和试验报告单,对所用的钢筋应按规范要求抽取试样做力学性能试验
(2)钢筋在施工现场必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,且应设立识别标识
钢筋在运输过程中,应避免锈蚀和污染
钢筋堆接触地面应垫高
(3)钢筋调直前,钢筋表面的洁净,泥土、锈鳞等应清除干净
1 钢筋的配料2
1 钢筋配料根据配筋图,绘出各种形状和规格的单根钢筋图并加以编号,然后分别计算钢筋的下料长度和根数,填写配料单,申请加工
2 配料计算注意事项①在设计图纸中,钢筋配置的细节问题无注明时,一般可按施工规范

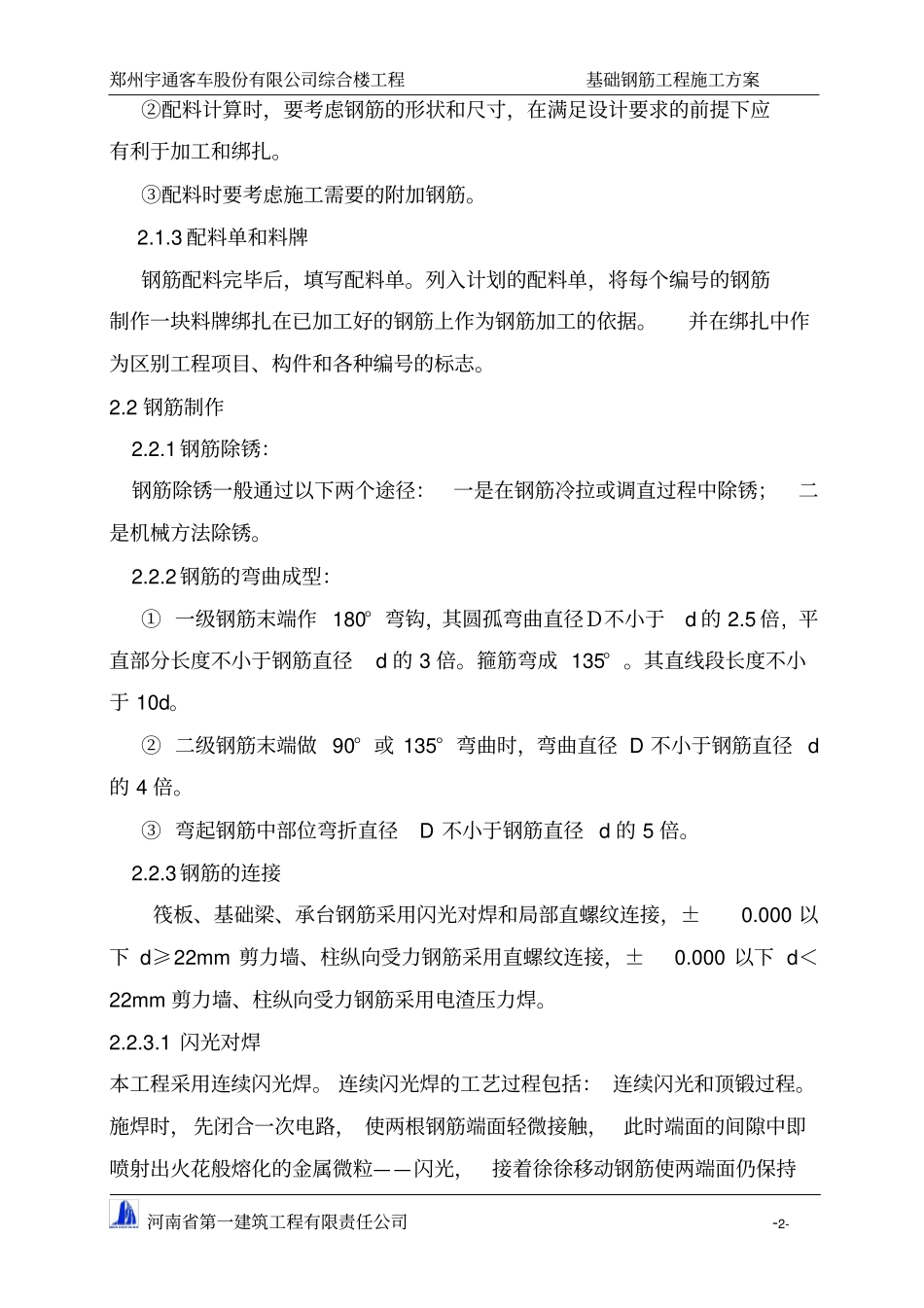

郑州宇通客车股份有限公司综合楼工程基础钢筋工程施工方案河南省第一建筑工程有限责任公司-2-②配料计算时,要考虑钢筋的形状和尺寸,在满足设计要求的前提下应有利于加工和绑扎
③配料时要考虑施工需要的附加钢筋
3 配料单和料牌钢筋配料完毕后,填写配料单
列入计划的配料单,将每个编号的钢筋制作一块料牌绑扎在已加工好的钢筋上作为钢筋加工的依据
并在绑扎中作为区别工程项目、构件和各种编号的标志

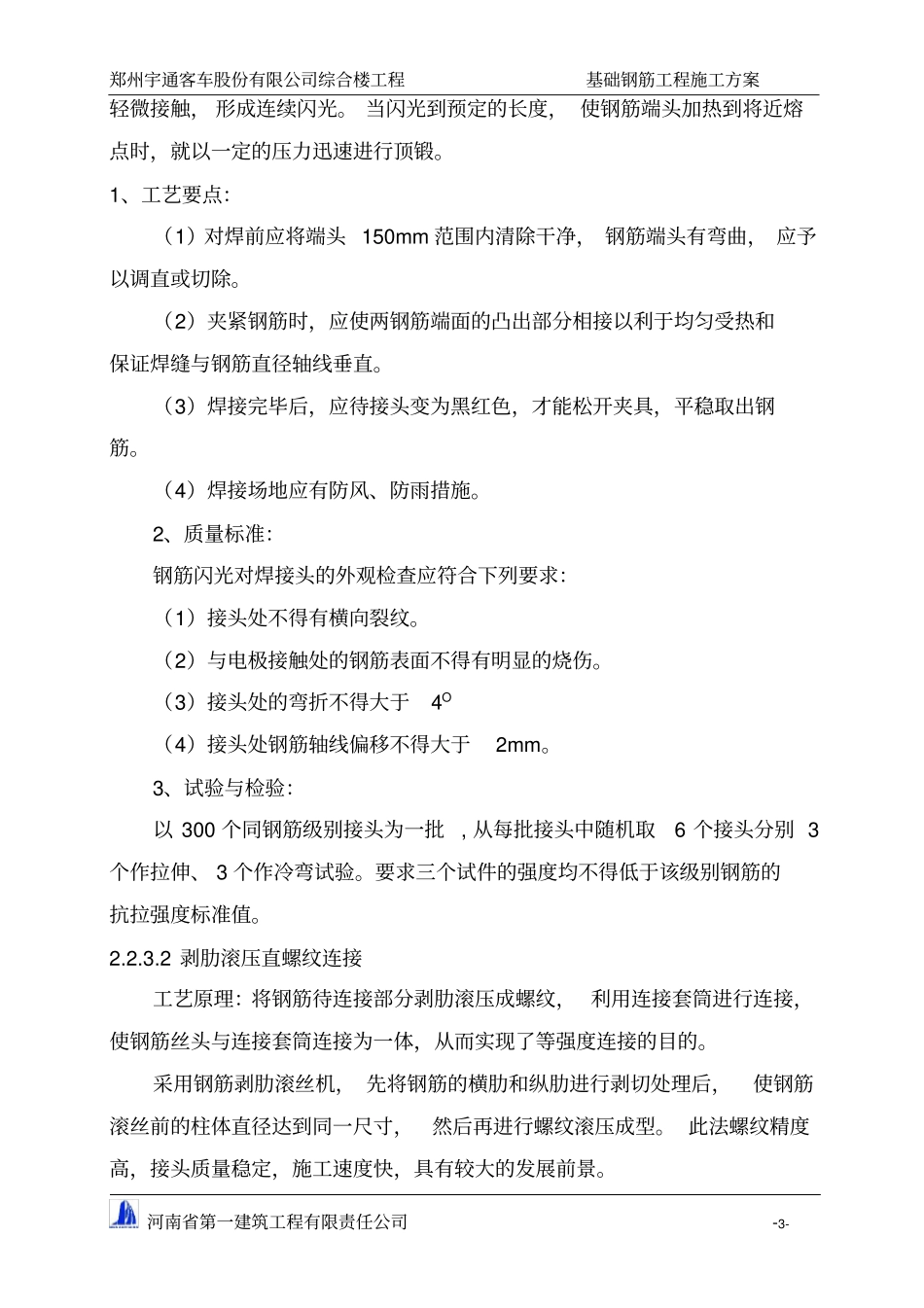

2 钢筋制作2
