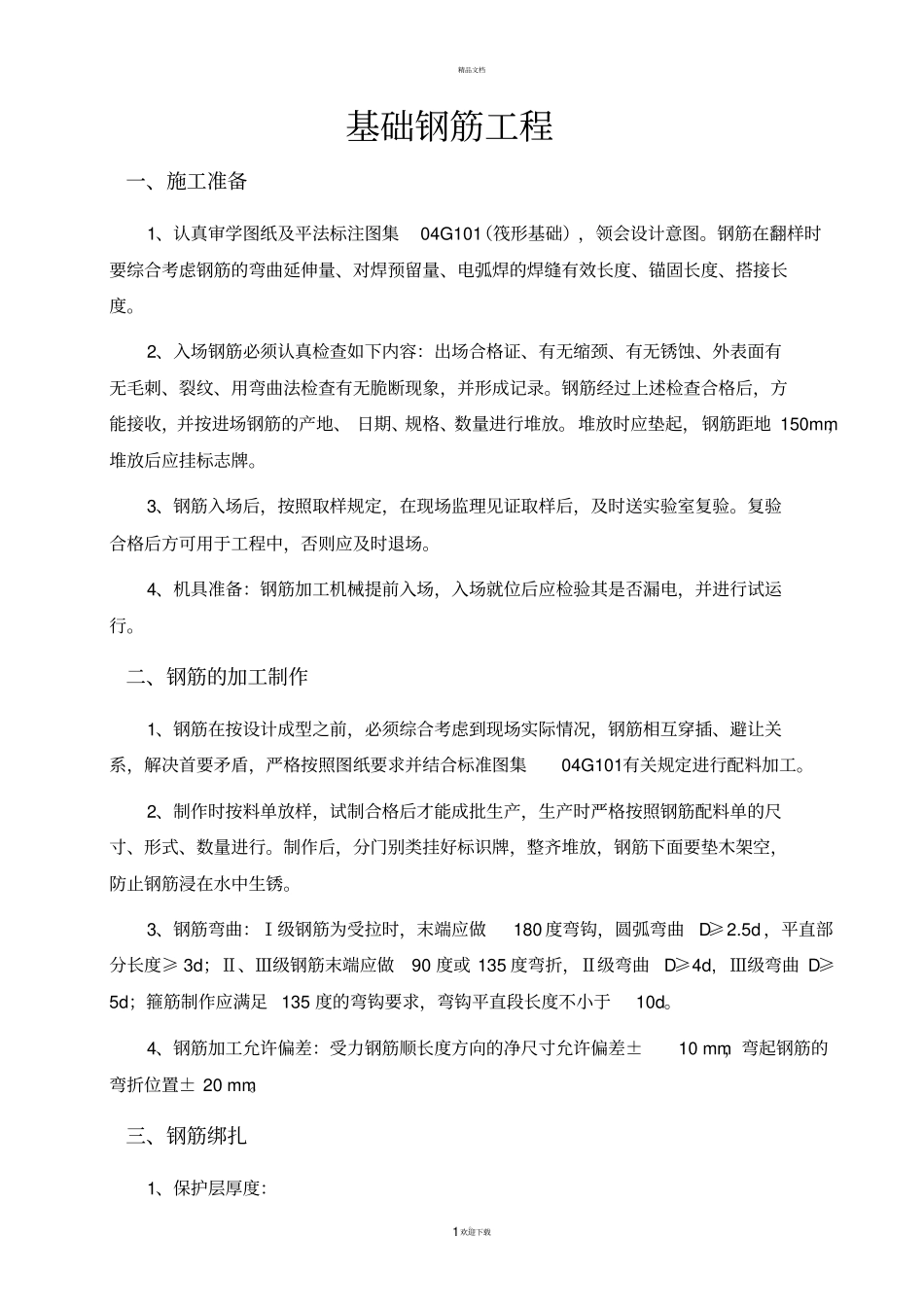

1欢迎下载基础钢筋工程一、施工准备1、认真审学图纸及平法标注图集04G101(筏形基础),领会设计意图
钢筋在翻样时要综合考虑钢筋的弯曲延伸量、对焊预留量、电弧焊的焊缝有效长度、锚固长度、搭接长度
2、入场钢筋必须认真检查如下内容:出场合格证、有无缩颈、有无锈蚀、外表面有无毛刺、裂纹、用弯曲法检查有无脆断现象,并形成记录
钢筋经过上述检查合格后,方能接收,并按进场钢筋的产地、 日期、规格、数量进行堆放
堆放时应垫起,钢筋距地 150mm,堆放后应挂标志牌
3、钢筋入场后,按照取样规定,在现场监理见证取样后,及时送实验室复验
复验合格后方可用于工程中,否则应及时退场
4、机具准备:钢筋加工机械提前入场,入场就位后应检验其是否漏电,并进行试运行
二、钢筋的加工制作1、钢筋在按设计成型之前,必须综合考虑到现场实际情况,钢筋相互穿插、避让关系,解决首要矛盾,严格按照图纸要求并结合标准图集04G101有关规定进行配料加工
2、制作时按料单放样,试制合格后才能成批生产,生产时严格按照钢筋配料单的尺寸、形式、数量进行
制作后,分门别类挂好标识牌,整齐堆放,钢筋下面要垫木架空,防止钢筋浸在水中生锈
3、钢筋弯曲:Ⅰ级钢筋为受拉时,末端应做180 度弯钩,圆弧弯曲D≥2
5d ,平直部分长度≥ 3d;Ⅱ、Ⅲ级钢筋末端应做90 度或 135 度弯折,Ⅱ级弯曲D≥4d, Ⅲ级弯曲 D≥5d;箍筋制作应满足 135 度的弯钩要求,弯钩平直段长度不小于10d
4、钢筋加工允许偏差:受力钢筋顺长度方向的净尺寸允许偏差±10 mm,弯起钢筋的弯折位置± 20 mm

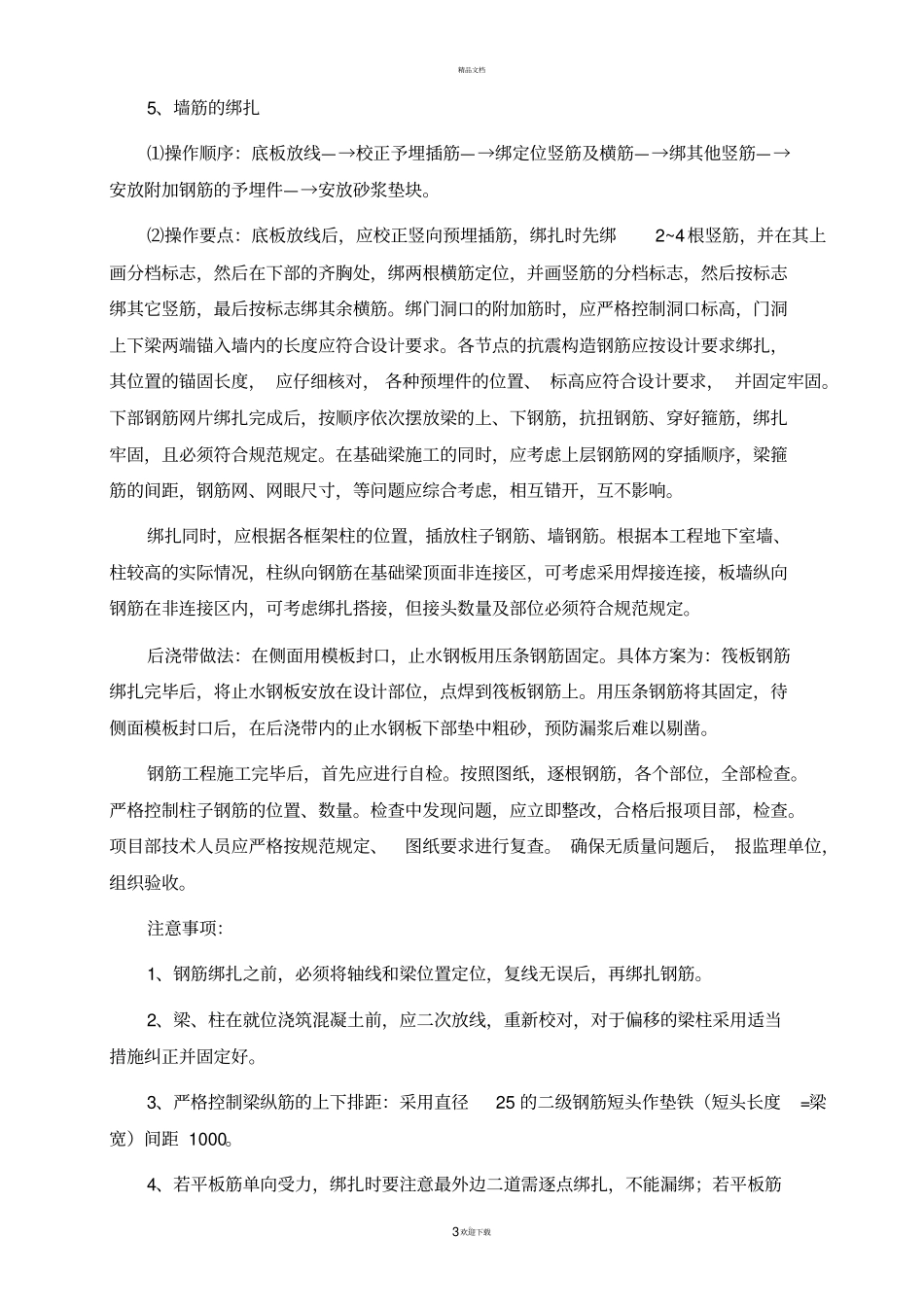

三、钢筋绑扎1、保护层厚度:精品文档
2欢迎下载⑴地下室底板下部钢筋、基础梁:40mm 地下室底板上部钢筋: 25mm ⑵地下室外墙外侧钢筋: 40mm 地下室外墙内侧钢筋: 25mm 2、钢筋接头形式及要求:⑴受力钢筋可采用焊接连
