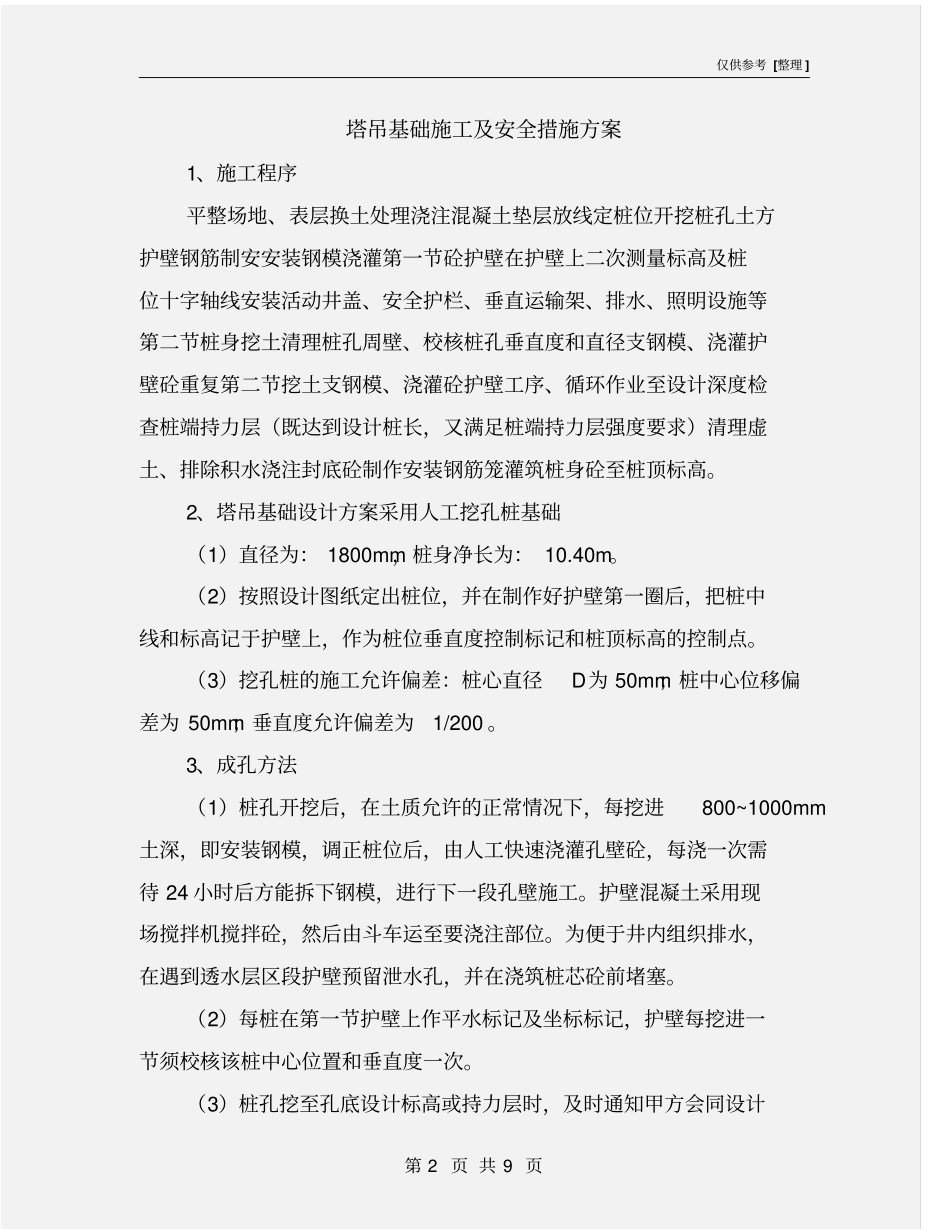

仅供参考 [整理 ] 第 1 页 共 9 页安全管理文书塔吊基础施工及安全措施方案日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 9 页塔吊基础施工及安全措施方案1、施工程序平整场地、表层换土处理浇注混凝土垫层放线定桩位开挖桩孔土方护壁钢筋制安安装钢模浇灌第一节砼护壁在护壁上二次测量标高及桩位十字轴线安装活动井盖、安全护栏、垂直运输架、排水、照明设施等第二节桩身挖土清理桩孔周壁、校核桩孔垂直度和直径支钢模、浇灌护壁砼重复第二节挖土支钢模、浇灌砼护壁工序、循环作业至设计深度检查桩端持力层(既达到设计桩长,又满足桩端持力层强度要求)清理虚土、排除积水浇注封底砼制作安装钢筋笼灌筑桩身砼至桩顶标高
2、塔吊基础设计方案采用人工挖孔桩基础(1)直径为: 1800mm,桩身净长为: 10
(2)按照设计图纸定出桩位,并在制作好护壁第一圈后,把桩中线和标高记于护壁上,作为桩位垂直度控制标记和桩顶标高的控制点
(3)挖孔桩的施工允许偏差:桩心直径D为 50mm;桩中心位移偏差为 50mm;垂直度允许偏差为1/200
3、成孔方法(1)桩孔开挖后,在土质允许的正常情况下,每挖进800~1000mm土深,即安装钢模,调正桩位后,由人工快速浇灌孔壁砼,每浇一次需待 24 小时后方能拆下钢模,进行下一段孔壁施工
护壁混凝土采用现场搅拌机搅拌砼,然后由斗车运至要浇注部位
为便于井内组织排水,在遇到透水层区段护壁预留泄水孔,并在浇筑桩芯砼前堵塞
(2)每桩在第一节护壁上作平水标记及坐标标记,护壁每挖进一节须校核该桩中心位置和垂直度一次
(3)桩孔挖至孔底设计标高或持力层时,及时通知甲方会同设计仅供参考 [整理 ] 第 3 页 共 9 页及监理人员共同鉴定

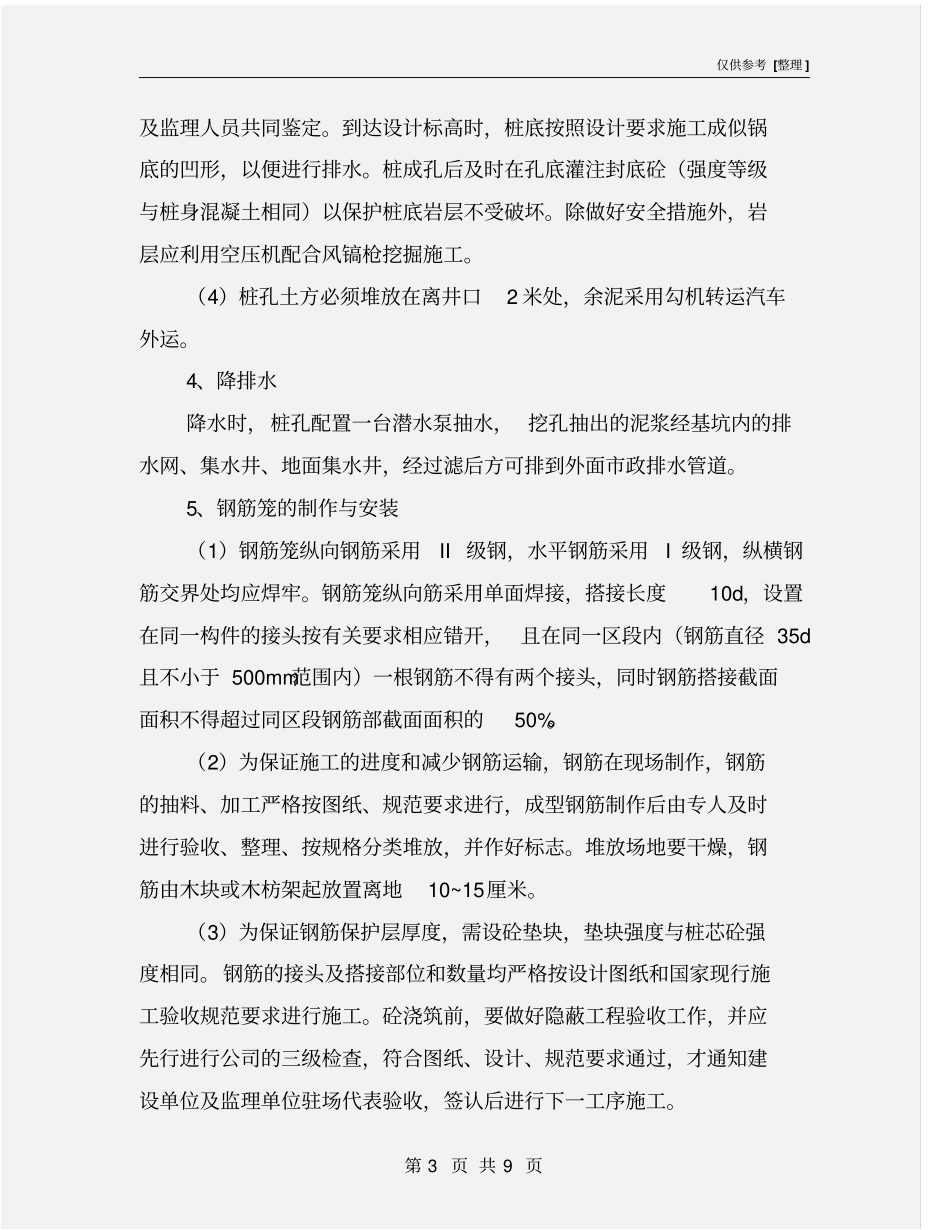

到达设计标高时,桩底按照设计要求施工成似锅底的凹形,以便进行
