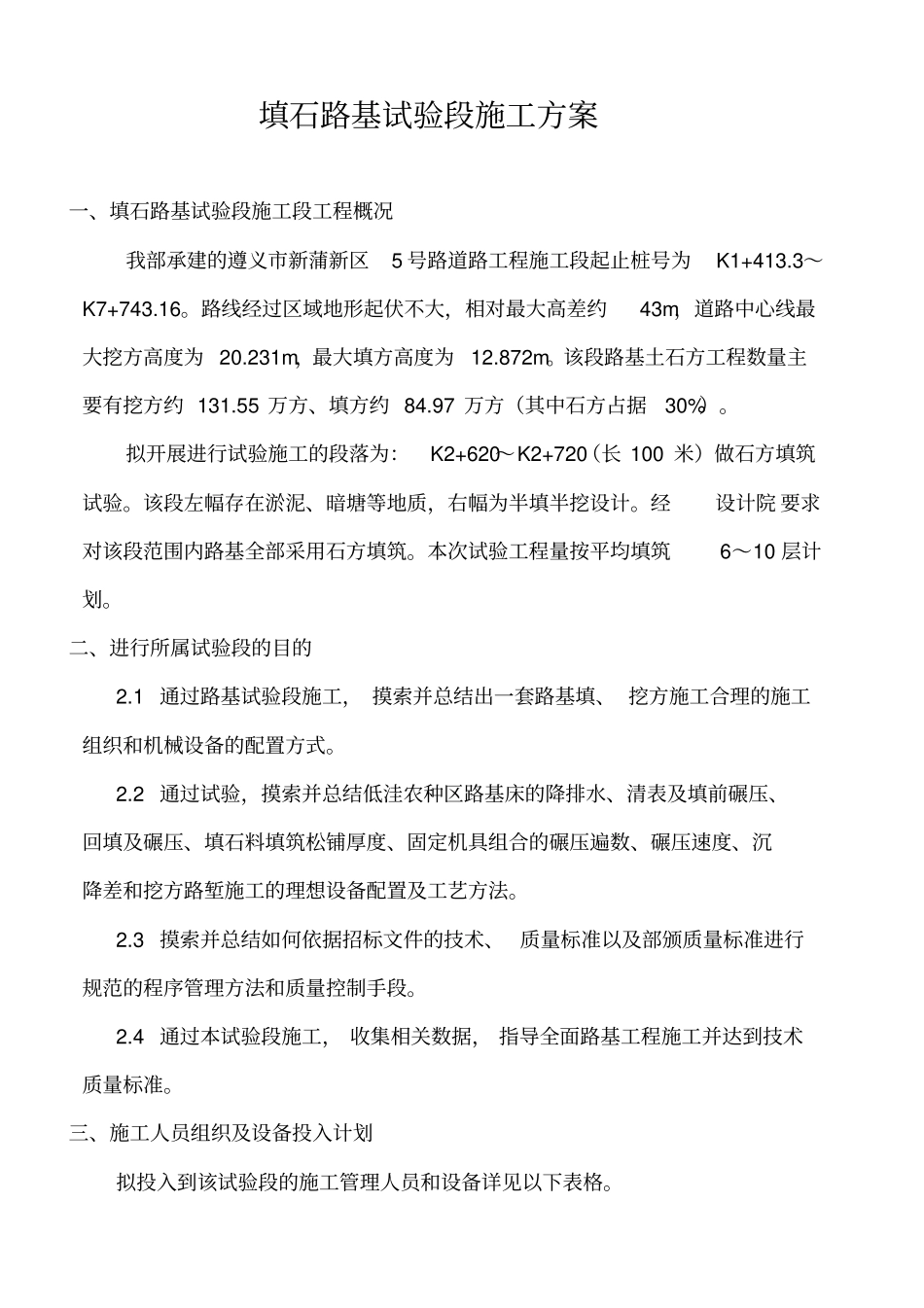

填石路基试验段施工方案一、填石路基试验段施工段工程概况我部承建的遵义市新蒲新区5 号路道路工程施工段起止桩号为K1+413
3~K7+743
路线经过区域地形起伏不大,相对最大高差约43m,道路中心线最大挖方高度为 20
231m,最大填方高度为12
该段路基土石方工程数量主要有挖方约 131
55 万方、填方约 84
97 万方(其中石方占据30%)
拟开展进行试验施工的段落为:K2+620~K2+720(长 100 米)做石方填筑试验
该段左幅存在淤泥、暗塘等地质,右幅为半填半挖设计
经设计院 要求对该段范围内路基全部采用石方填筑
本次试验工程量按平均填筑6~10 层计划
二、进行所属试验段的目的2
1 通过路基试验段施工, 摸索并总结出一套路基填、 挖方施工合理的施工组织和机械设备的配置方式
2 通过试验,摸索并总结低洼农种区路基床的降排水、清表及填前碾压、回填及碾压、填石料填筑松铺厚度、固定机具组合的碾压遍数、碾压速度、沉降差和挖方路堑施工的理想设备配置及工艺方法
3 摸索并总结如何依据招标文件的技术、 质量标准以及部颁质量标准进行规范的程序管理方法和质量控制手段
4 通过本试验段施工, 收集相关数据, 指导全面路基工程施工并达到技术质量标准
三、施工人员组织及设备投入计划拟投入到该试验段的施工管理人员和设备详见以下表格
1 试验段管理人员、施工人员配备表序号姓名性别工作电话拟任职务 1 任刚男项目部经理 2 唐勇男项目部总工 3 王建龙男项目部生产经理 4 赵永亮男工程部部长 5 林定义男土方队队长 6 姚凯男 7 试验负责人 8 实验员 9 安全工程师 10 11 12 13 14 15 16 17 18 19 3
2 试验段施工主要机械配置表序号机械设备名称型号性能数量备注1 2 3 4 5 6 7 8 9 10 11 12 1
