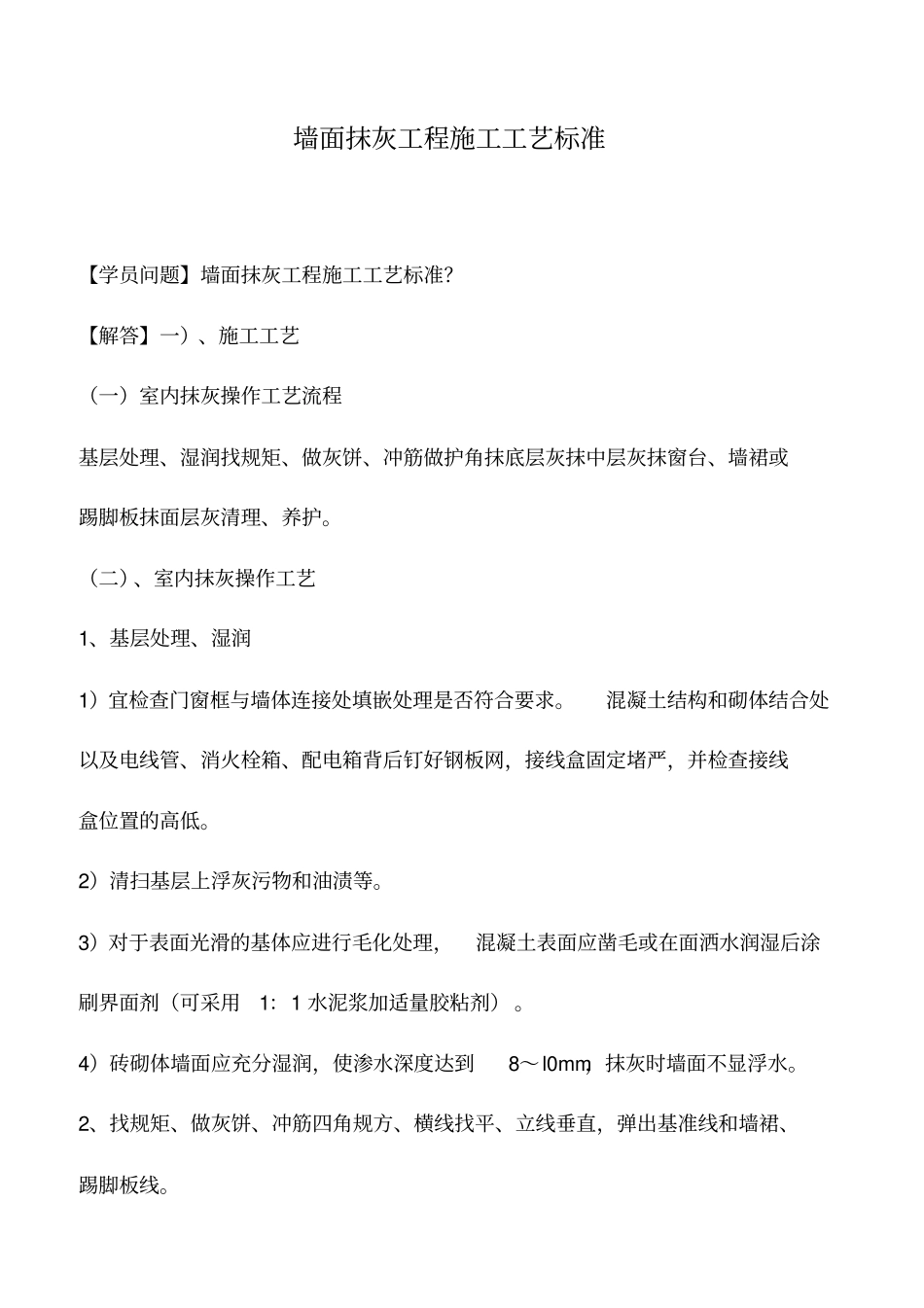

墙面抹灰工程施工工艺标准【学员问题】墙面抹灰工程施工工艺标准
【解答】一)、施工工艺(一)室内抹灰操作工艺流程基层处理、湿润找规矩、做灰饼、冲筋做护角抹底层灰抹中层灰抹窗台、墙裙或踢脚板抹面层灰清理、养护
(二)、室内抹灰操作工艺1、基层处理、湿润1)宜检查门窗框与墙体连接处填嵌处理是否符合要求
混凝土结构和砌体结合处以及电线管、消火栓箱、配电箱背后钉好钢板网,接线盒固定堵严,并检查接线盒位置的高低
2)清扫基层上浮灰污物和油渍等
3)对于表面光滑的基体应进行毛化处理,混凝土表面应凿毛或在面洒水润湿后涂刷界面剂(可采用1:1 水泥浆加适量胶粘剂)
4)砖砌体墙面应充分湿润,使渗水深度达到8~l0mm,抹灰时墙面不显浮水
2、找规矩、做灰饼、冲筋四角规方、横线找平、立线垂直,弹出基准线和墙裙、踢脚板线

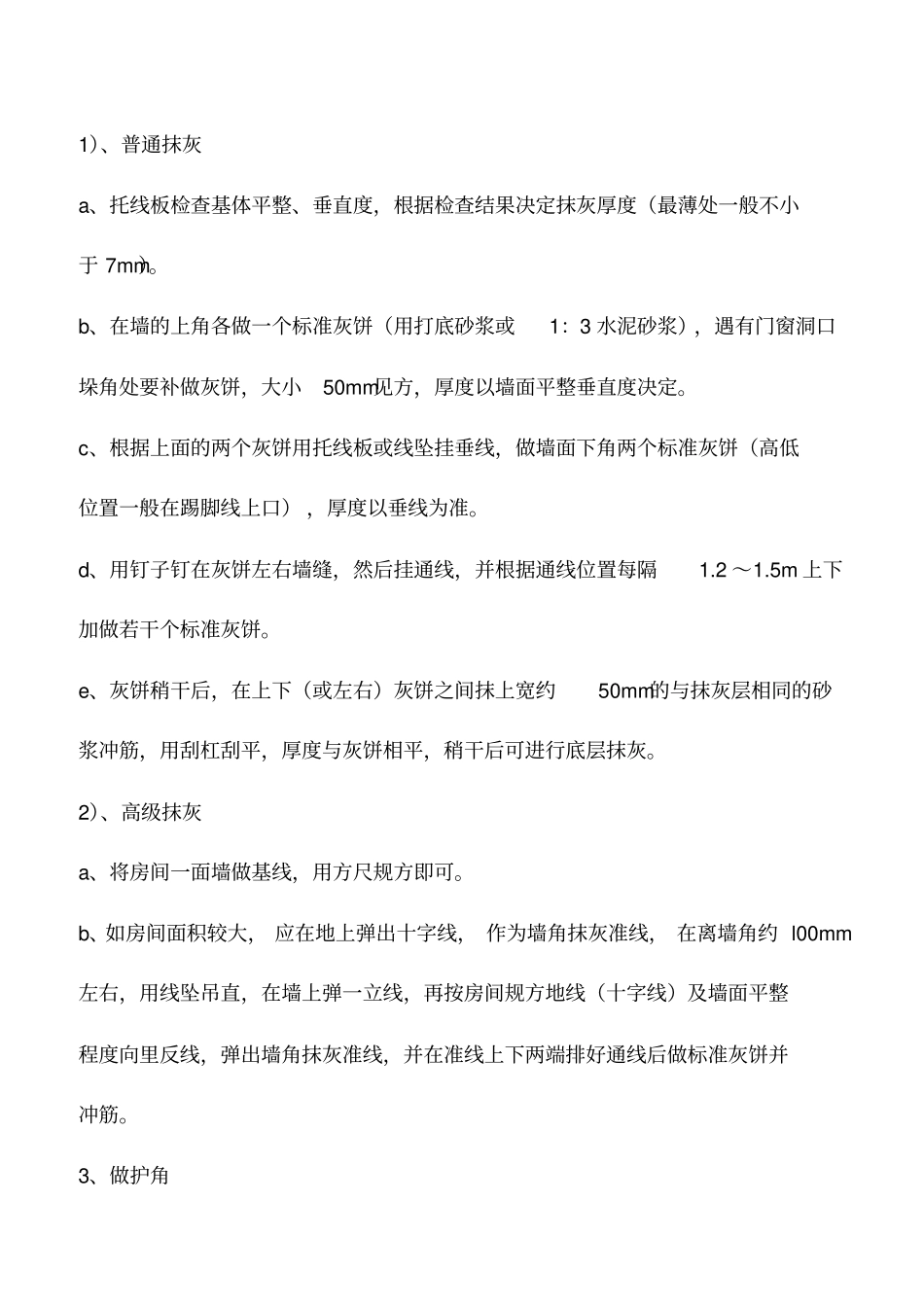

1)、普通抹灰a、托线板检查基体平整、垂直度,根据检查结果决定抹灰厚度(最薄处一般不小于 7mm)
b、在墙的上角各做一个标准灰饼(用打底砂浆或1:3 水泥砂浆),遇有门窗洞口垛角处要补做灰饼,大小50mm见方,厚度以墙面平整垂直度决定
c、根据上面的两个灰饼用托线板或线坠挂垂线,做墙面下角两个标准灰饼(高低位置一般在踢脚线上口) ,厚度以垂线为准
d、用钉子钉在灰饼左右墙缝,然后挂通线,并根据通线位置每隔1
5m 上下加做若干个标准灰饼
e、灰饼稍干后,在上下(或左右)灰饼之间抹上宽约50mm的与抹灰层相同的砂浆冲筋,用刮杠刮平,厚度与灰饼相平,稍干后可进行底层抹灰
2)、高级抹灰a、将房间一面墙做基线,用方尺规方即可
b、如房间面积较大, 应在地上弹出十字线, 作为墙角抹灰准线, 在离墙角约 l00mm左右,用线坠吊直,在墙上弹一立线,再按房间规方地线(十字线)及墙面平整程度向里反线,弹出墙角抹灰准线,并在准线上下两端排好通线后做标准灰饼并冲筋

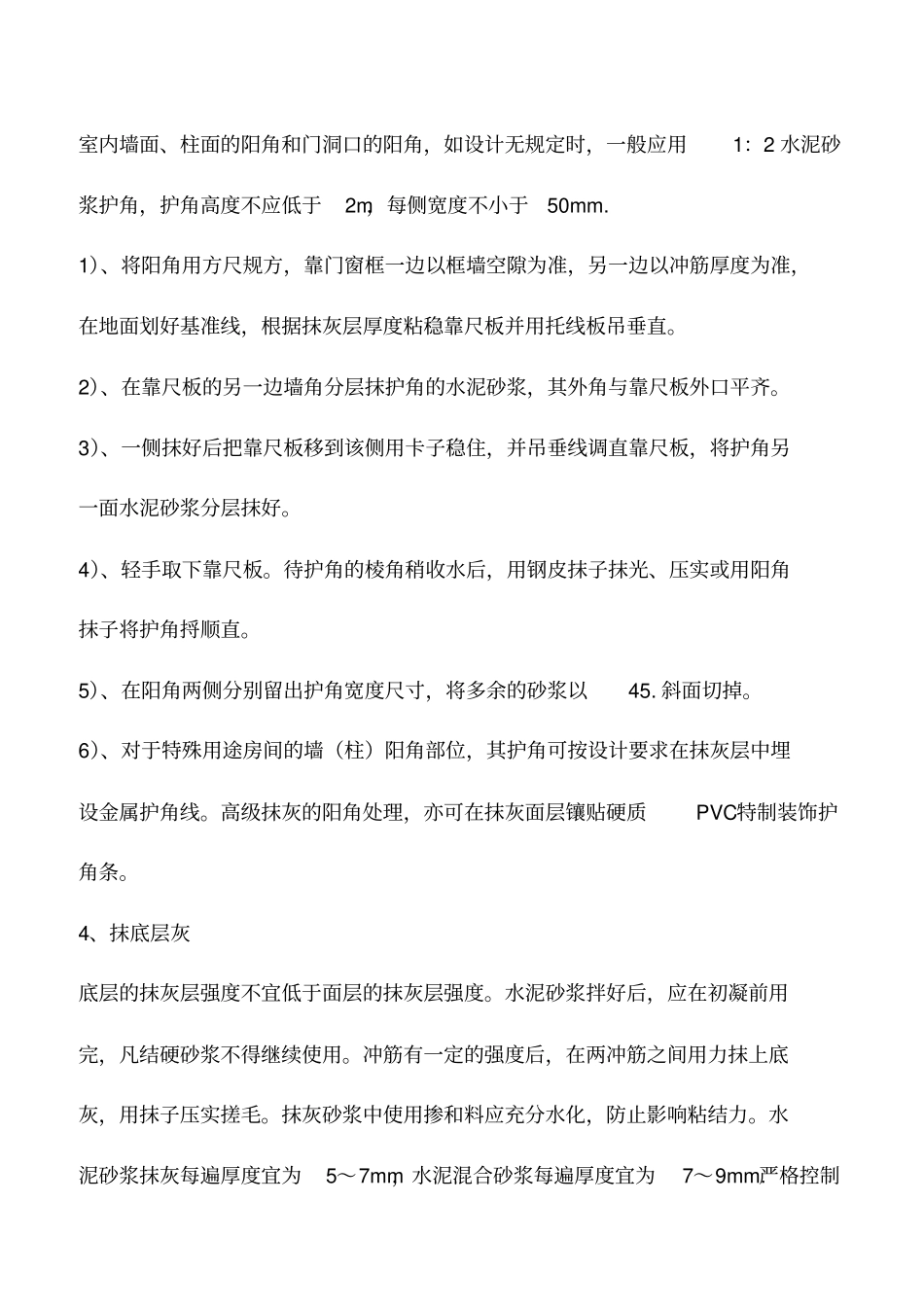

3、做护角室内墙
