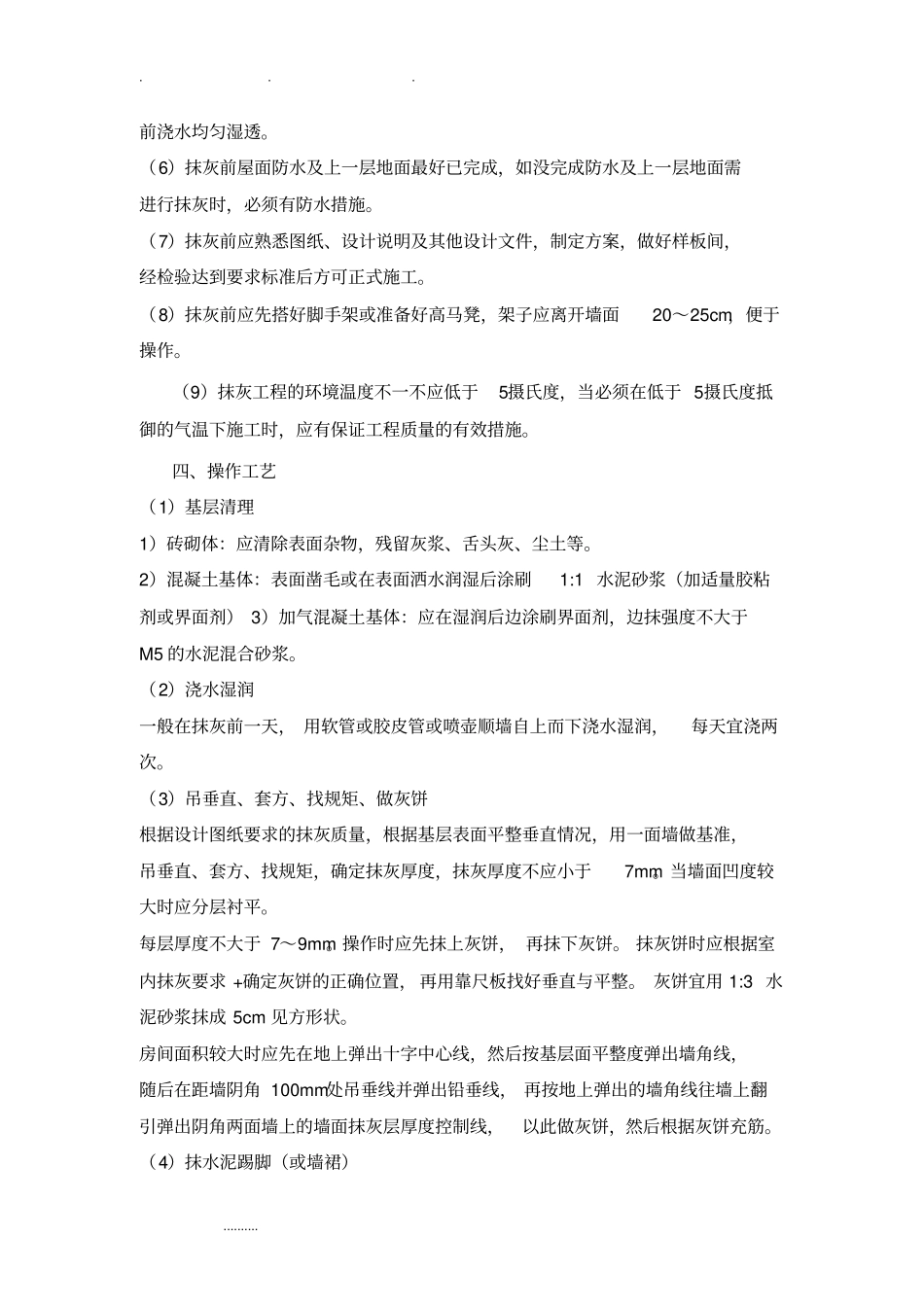

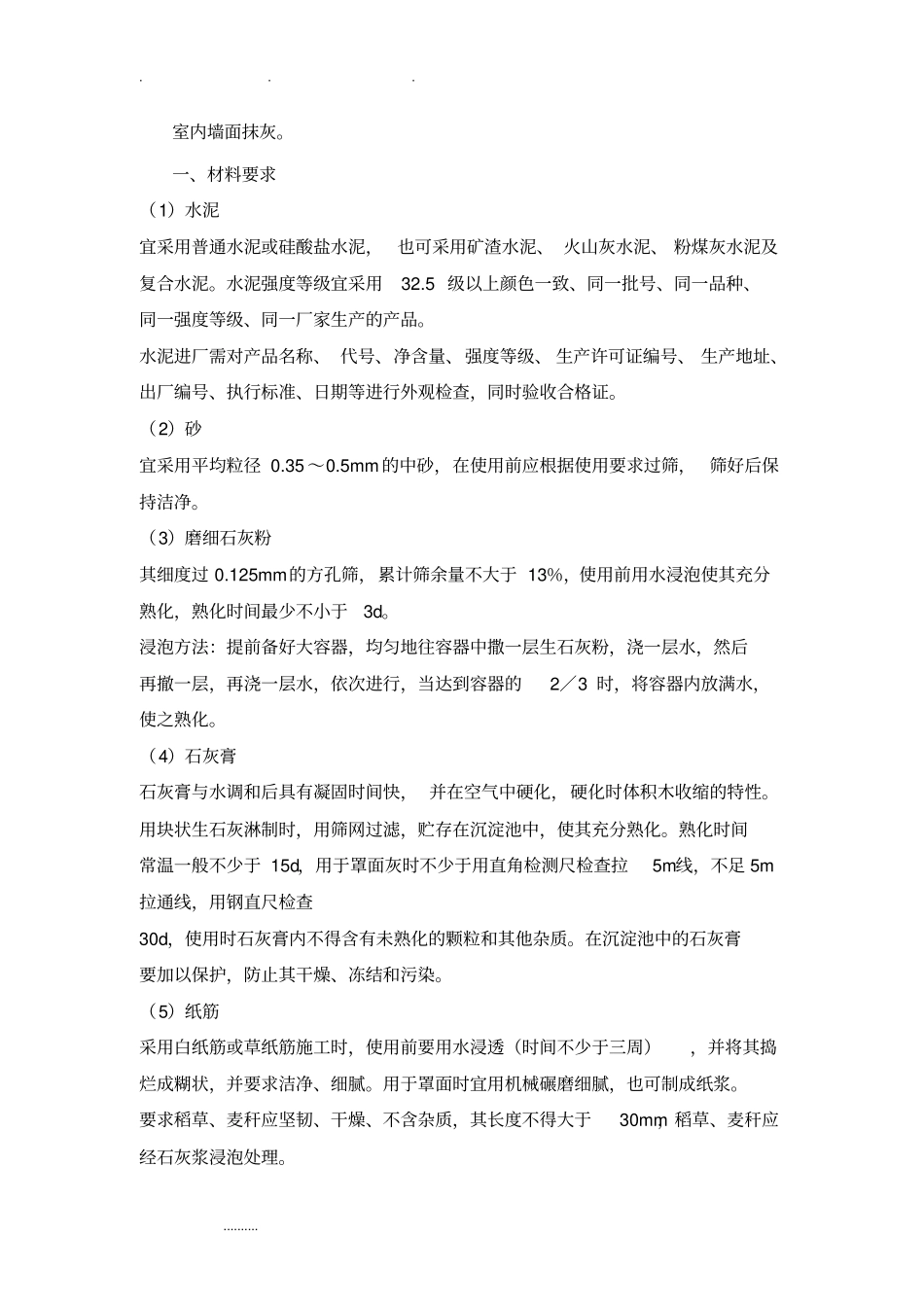

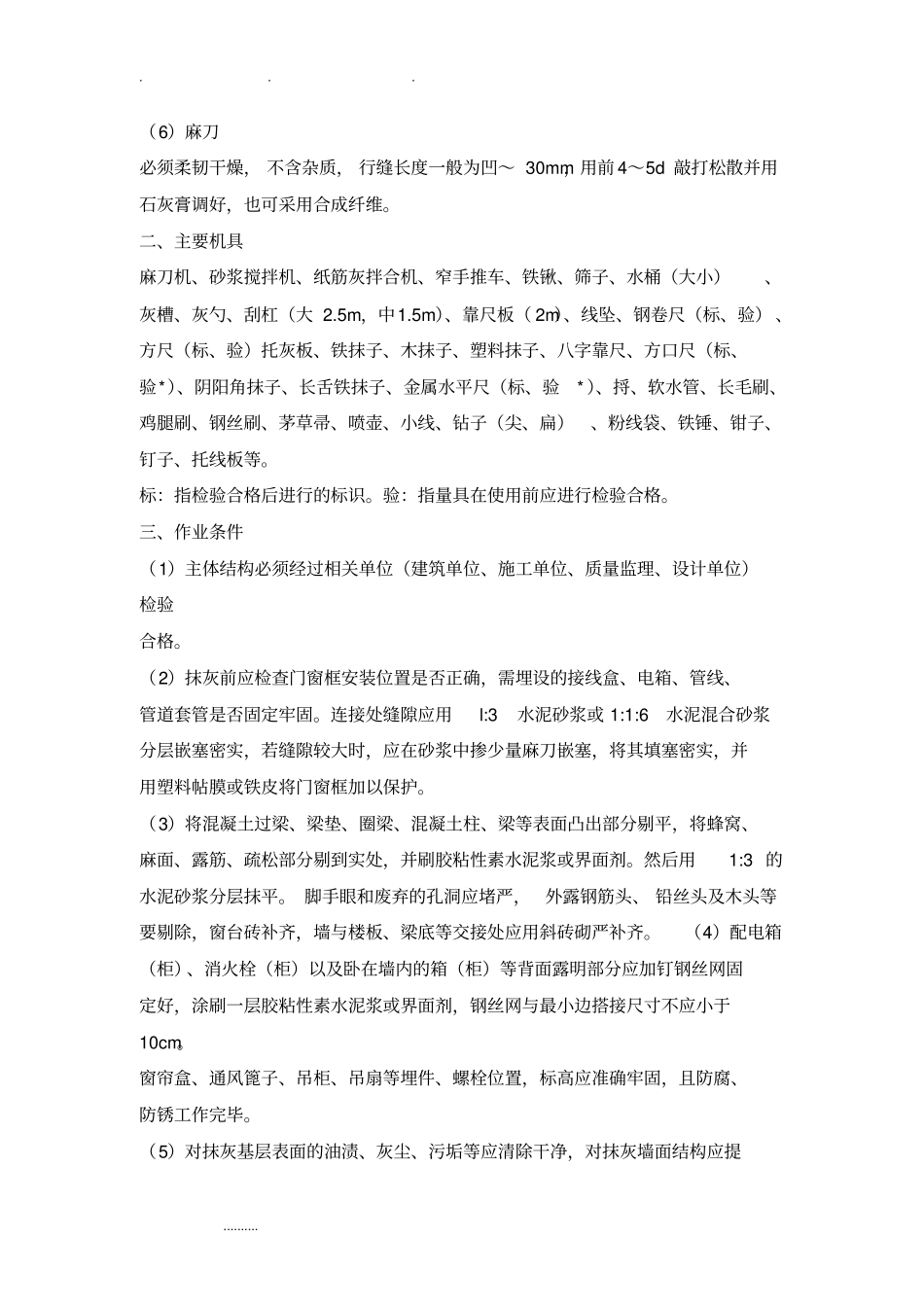

. . . .......... 室内墙面抹灰。一、材料要求(1)水泥宜采用普通水泥或硅酸盐水泥,也可采用矿渣水泥、 火山灰水泥、 粉煤灰水泥及复合水泥。水泥强度等级宜采用32.5 级以上颜色一致、同一批号、同一品种、同一强度等级、同一厂家生产的产品。水泥进厂需对产品名称、 代号、净含量、强度等级、 生产许可证编号、 生产地址、出厂编号、执行标准、日期等进行外观检查,同时验收合格证。(2)砂宜采用平均粒径 0.35 ~0.5mm 的中砂,在使用前应根据使用要求过筛, 筛好后保持洁净。(3)磨细石灰粉其细度过 0.125mm 的方孔筛,累计筛余量不大于 13%,使用前用水浸泡使其充分熟化,熟化时间最少不小于3d。浸泡方法:提前备好大容器,均匀地往容器中撒一层生石灰粉,浇一层水,然后再撤一层,再浇一层水,依次进行,当达到容器的2/3 时,将容器内放满水,使之熟化。(4)石灰膏石灰膏与水调和后具有凝固时间快, 并在空气中硬化,硬化时体积木收缩的特性。用块状生石灰淋制时,用筛网过滤,贮存在沉淀池中,使其充分熟化。熟化时间常温一般不少于 15d,用于罩面灰时不少于用直角检测尺检查拉5m线,不足 5m拉通线,用钢直尺检查30d,使用时石灰膏内不得含有未熟化的颗粒和其他杂质。在沉淀池中的石灰膏要加以保护,防止其干燥、冻结和污染。(5)纸筋采用白纸筋或草纸筋施工时,使用前要用水浸透(时间不少于三周),并将其捣烂成糊状,并要求洁净、细腻。用于罩面时宜用机械碾磨细腻,也可制成纸浆。要求稻草、麦秆应坚韧、干燥、不含杂质,其长度不得大于30mm,稻草、麦秆应经石灰浆浸泡处理。. . . .......... (6)麻刀必须柔韧干燥, 不含杂质, 行缝长度一般为凹~ 30mm,用前 4~5d 敲打松散并用石灰膏调好,也可采用合成纤维。二、主要机具麻刀机、砂浆搅拌机、纸筋灰拌合机、窄手推车、铁锹、筛子、水桶(大小)、灰槽、灰勺、刮杠(大 2.5m,中1.5m)、靠尺板( 2m)、线坠、钢卷尺(标、验) 、方尺(标、验)托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、方口尺(标、验*)、阴阳角抹子、长舌铁抹子、金属水平尺(标、验* )、捋、软水管、长毛刷、鸡腿刷、钢丝刷、茅草帚、喷壶、小线、钻子(尖、扁)、粉线袋、铁锤、钳子、钉子、托线板等。标:指检验合格后进行的标识。验:指量具在使用前应进行检验合格。三、作业条件(1)主体结构必须经过相关单位(建筑单位、施工单位、质量监理、设计单位)...
