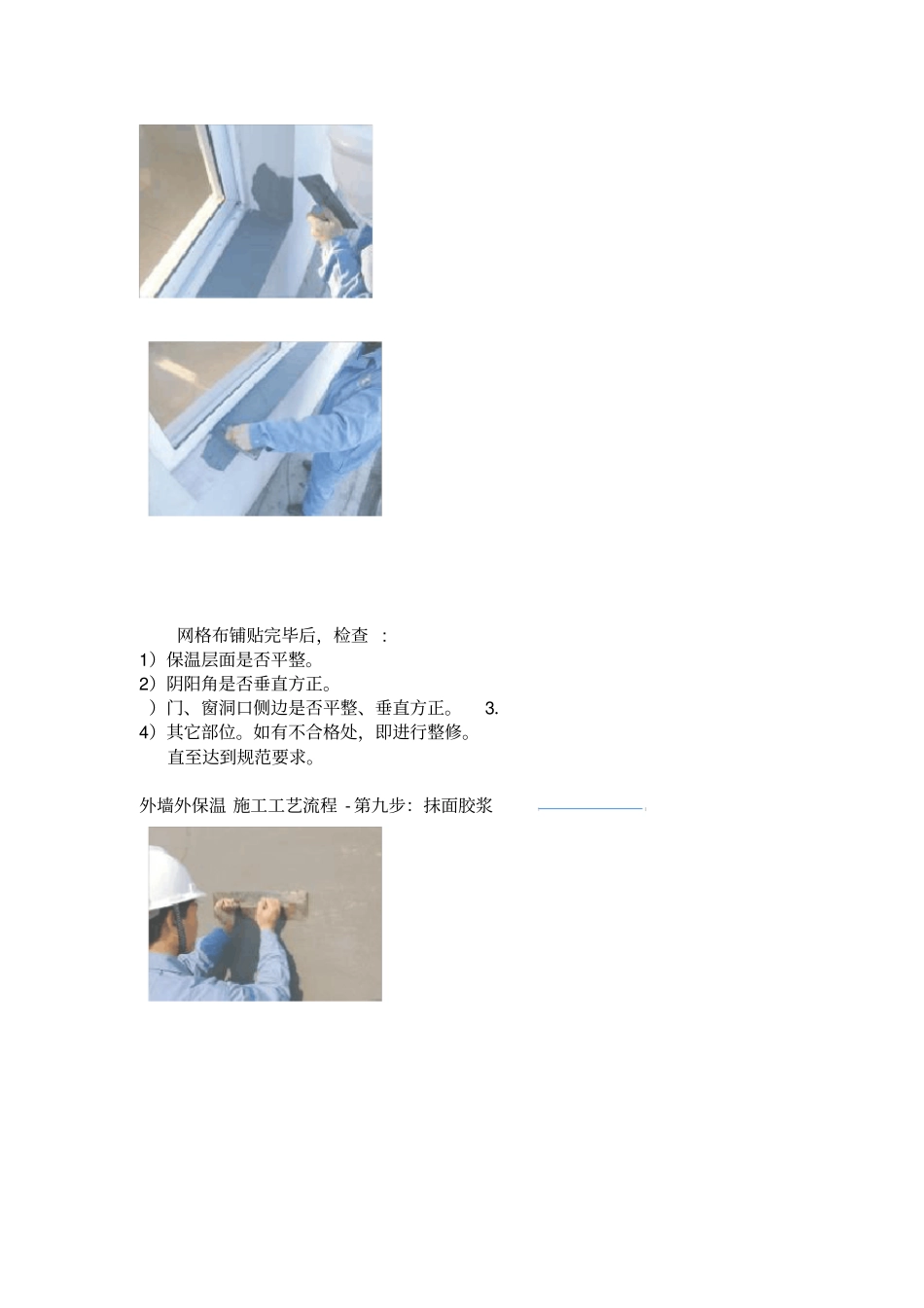

外墙外保温施工工艺流程外墙保温 施工前的准备工作:墙体基面的自检与验收1. 墙体基面须水泥砂浆抹灰找平,且为细毛面。 平整度、 垂直度达到国家一般验收标准 2m直尺少于 4mm。2. 墙体基面抹灰层不应出现起砂、空鼓、开裂等现象,抹灰层要有足够的养护期( 14 天)。达到一定干燥度含水12%以下。3. 保温施工前要求门窗、 栏杆、避雷带、管道固定钉及其它预埋件安装完毕,且抹灰到位并已通过验收及符合设计要求。4. 脚手架横杆与直杆距墙体300mm左右。5. 需贴保温板线条时,脚手架横杆距墙体相应加宽。外墙保温 施工前的准备工作:施工工具及胶浆的搅拌1. 施工队必须派专人打浆。2. 配置胶浆严格按照厂家规定的配比比例执行。3. 各种材料搅拌均匀后,应静止约10 分钟左右,而后再搅拌一次,稠度以适宜施工为准。4. 混合胶浆配制不得过多:3 个小时必须用完。5. 必须用电动工具搅拌。外墙外保温 施工工艺流程 - 第一步:贴翻包网1. 各门窗洞口及保温终止部位都应粘贴翻包网。2. 翻包网的宽度应根据现场保温所需保温板的厚度来确定,粘贴在墙上的宽部分应保持清洁。左右,甩出 100mm,翻包到板上的网宽度约65mm度大于外墙外保温 施工工艺流程 - 第二步:保温板的铺贴1. 贴板前,应先清理基层墙面,清除杂物及水泥砂浆残留物及粉尘等。2. 保温板粘贴采用圈点法。在保温板背面四周抹上胶浆,其宽度各为70mm,中间均匀分布 8 个圆饼。直径为 100mm,粘结面积不得少于40%。为保证粘接力,保温板距墙体 2mm-3mm,要求铺贴平整 (XPS 板平整尤为重要 ) 3. 保温板铺贴应沿水平线自下而上,横向铺贴,上下行应错缝排列,错缝为1/2 板长,阴阳角为犬齿交错互锁。4. XPS 板粘贴或上网前应抹界面剂,以增强附着力。5. 门、窗洞口板的切割应呈L 型,大于 200mm。外墙外保温 施工工艺流程 - 第三步:打磨1. 保温板粘贴完后 , 应先进行嵌缝处理 ( 使用母材 ) 。根据气温情况 , 通常情况下,48 小时后 , 即可打磨 , 主要是将板面打磨平整 , 包括阴阳角垂直方正。2. 检查板面的平整度、垂直度可用2m直尺检测,平整度2m范围内控制在 3mm以内,阴阳角垂直度同样用2m直尺检测,控制在2mm以内。外墙外保温 施工工艺流程 - 第四步:打锚固钉1. 确定要打钉的, 一般在保温板接缝交叉点进行打钉。打好的锚固钉尾部应凹进保温板 1~2mm为宜,保持完好,不能打坏板面。深入板面 1~2mm的凹型应用胶...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙外保温施工工艺流程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
