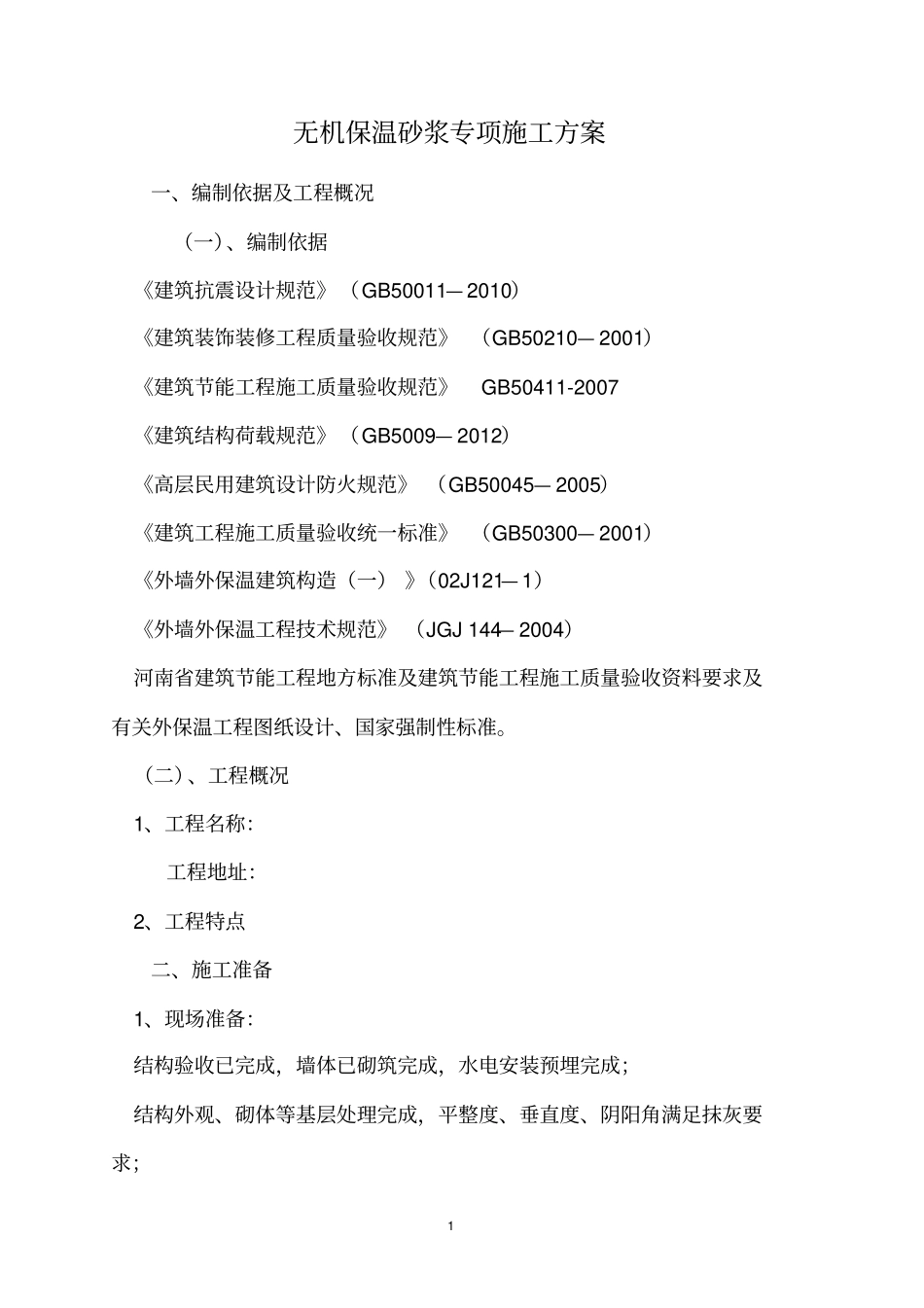

1 无机保温砂浆专项施工方案一、编制依据及工程概况(一)、编制依据《建筑抗震设计规范》(GB50011— 2010)《建筑装饰装修工程质量验收规范》 (GB50210— 2001)《建筑节能工程施工质量验收规范》GB50411-2007 《建筑结构荷载规范》(GB5009— 2012)《高层民用建筑设计防火规范》 (GB50045— 2005)《建筑工程施工质量验收统一标准》 (GB50300— 2001)《外墙外保温建筑构造(一) 》(02J121— 1)《外墙外保温工程技术规范》 (JGJ 144— 2004)河南省建筑节能工程地方标准及建筑节能工程施工质量验收资料要求及有关外保温工程图纸设计、国家强制性标准。(二)、工程概况1、工程名称:工程地址:2、工程特点二、施工准备1、现场准备:结构验收已完成,墙体已砌筑完成,水电安装预埋完成;结构外观、砌体等基层处理完成,平整度、垂直度、阴阳角满足抹灰要求;2 墙面穿墙孔、墙面缺损处用水泥砂浆修整完成。墙面无油渍、浮灰等。按垂直、水平两个方向谈好厚度控制线。梁、柱混凝土面涂刷界面剂,砖墙部位喷浆处理。2、人员准备:施工人员已进场,具备相应施工经验,入场三级教育及技术交底已完成。3、技术准备:现场施工负责人、班组长熟悉施工图纸,明确施工部位和工期要求,明确质量标准;指定专人负责材料配制,进行材料配合比交底。4、机具准备:斗车,灰桶,铁抹子,2m 铝合金靠尺,塑料压条,角尺,水管、阴阳角器等。5、材料准备:无机保温浆料,抗裂砂浆,耐碱纤维网格布,胶水等。三、系统基本构造(一)、基本构造:1、外墙外保温(无机保温砂浆)基本构造建筑部位面层形式施工材料构造做法外 墙 外保温基层面水泥砂浆应符合一般抹灰工程质量验收标准。作业面交验,放基准线,出灰饼界面层界面剂仅框架柱使用, 厚 2 界面剂,满批墙面宜拉呈锯齿状后,随即抹保温砂浆。保温层保温砂浆厚 40 无机保温砂浆,应分二遍抹,前遍应压实扫毛,后一遍应压紧大杠刮平并木蟹磨平,每遍厚度≤20mm,二遍间隔时间 24h;完工后养护3-5d 后3 进行后续施工。抗裂砂浆厚 5,批二遍,第一遍批后随即进行网格布铺设及锚固件安装,然后批第二遍,二遍完工后应养护2-3 天进行后续饰面层施工;耐碱玻纤网格布一道耐碱玻纤网格布( 300g/ ㎡,含氧化锆),湿铺于第一遍抗裂砂浆上,搭接长度100,门窗角部及终端外露部位包边增强用窄幅标准网四、施工流程及技术措施(一)、 施工流程基层处理→接缝处钉钢丝网→吊垂直...
