蓝天保障房项目三期一标13#、14#、17#、20#栋外墙涂料装饰工程施工组织设计编制日期: 2018 年 9 月 29 日言简意赅,远见卓识,望君采纳,谢谢
删除水印可,编辑页眉,选中水印,点击删除

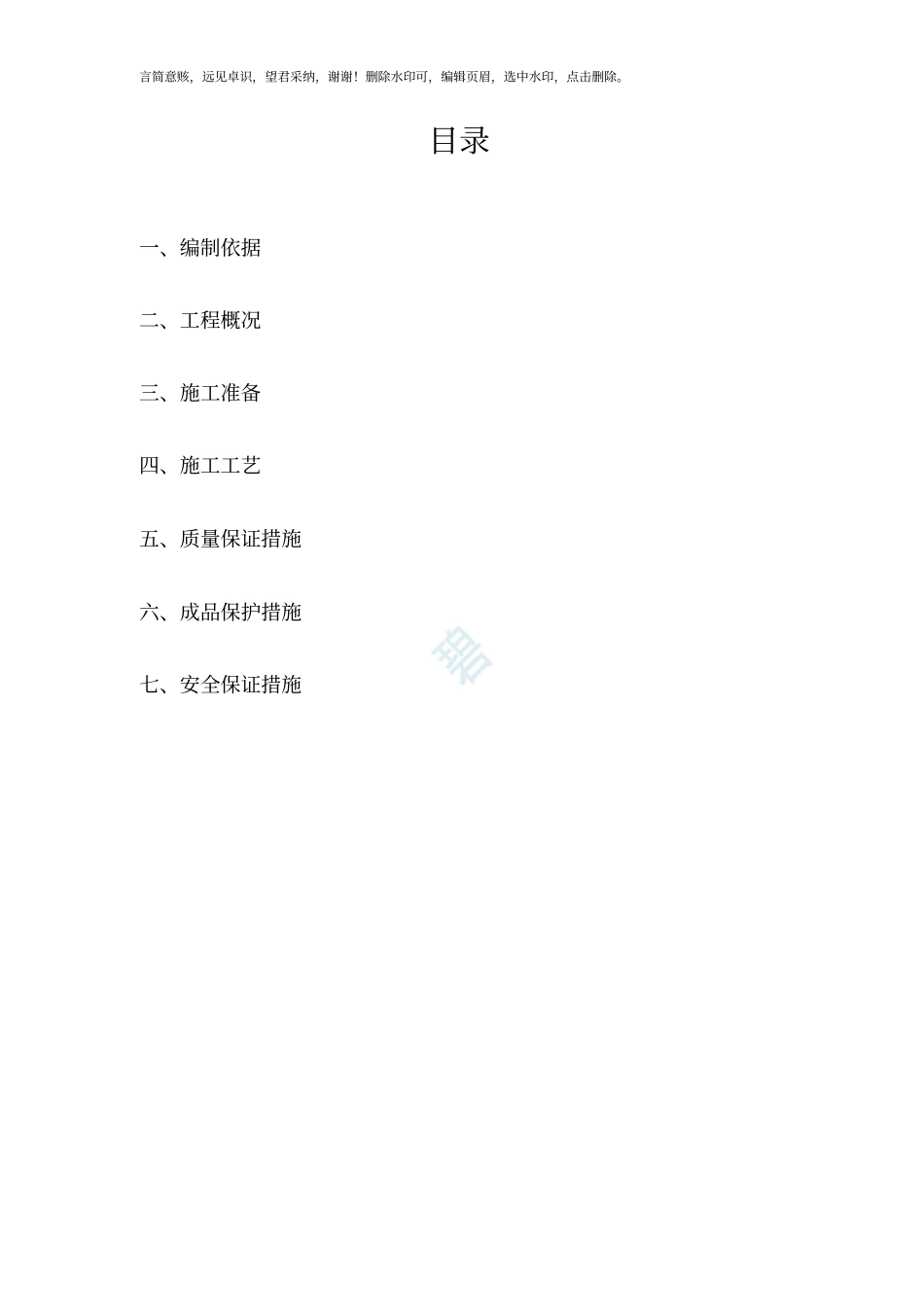

目录一、编制依据二、工程概况三、施工准备四、施工工艺五、质量保证措施六、成品保护措施七、安全保证措施言简意赅,远见卓识,望君采纳,谢谢
删除水印可,编辑页眉,选中水印,点击删除

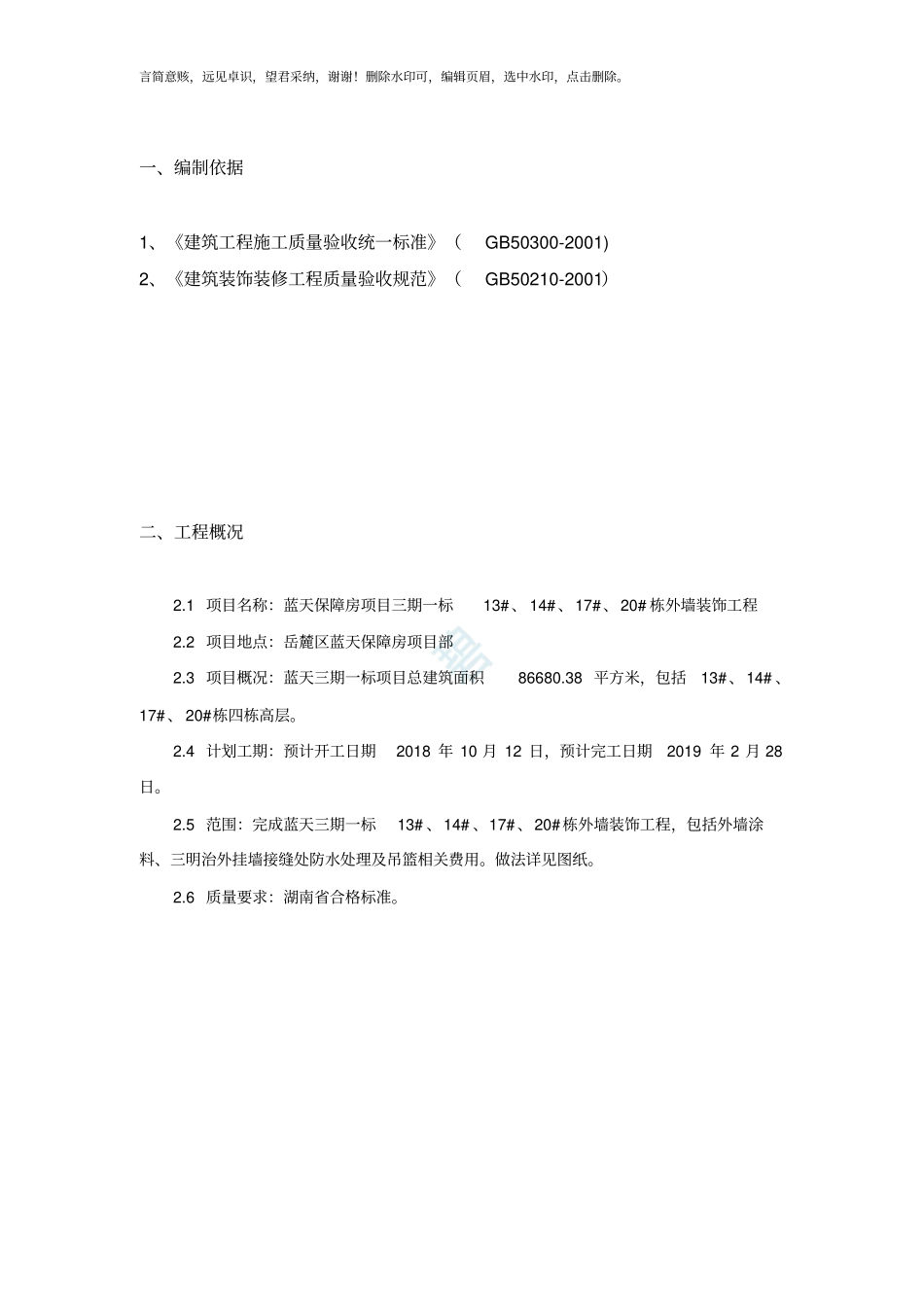

一、编制依据1、《建筑工程施工质量验收统一标准》(GB50300-2001) 2、《建筑装饰装修工程质量验收规范》(GB50210-2001)二、工程概况2
1 项目名称:蓝天保障房项目三期一标13#、 14#、17#、20# 栋外墙装饰工程2
2 项目地点:岳麓区蓝天保障房项目部2
3 项目概况:蓝天三期一标项目总建筑面积86680
38 平方米,包括13#、14# 、17#、 20#栋四栋高层
4 计划工期:预计开工日期2018 年 10 月 12 日,预计完工日期2019 年 2 月 28日
5 范围:完成蓝天三期一标13# 、14# 、17#、20#栋外墙装饰工程,包括外墙涂料、三明治外挂墙接缝处防水处理及吊篮相关费用
做法详见图纸
6 质量要求:湖南省合格标准
言简意赅,远见卓识,望君采纳,谢谢
删除水印可,编辑页眉,选中水印,点击删除
三、施工准备1、根据外墙涂料材料定样要求,质量证明文件,材料进场由甲方及监理单位派专人进行进场验收,合格后方可使用
2、基层的碱度 PH 值在 10 以下,同时基层已干燥,湿度低于10%;基层表面平整,阴阳角及角线密实,轮廓分明;墙面无渗水、无裂缝、空鼓、起泡空洞等结构问题
3、施工条件:外墙涂料由于是水性涂料,对施工保养条件较高
施工温度要求高于5℃低于 35℃,环境
