欢迎共阅外墙真石漆施工工艺欢迎共阅外墙真石漆施工工艺现代建筑为了满足高档次建筑装饰行业日益个性化发展的需要,开发了如仿大理石,仿花岗石等新型真石漆涂料;对于高档次的真石漆必须配套严格的施工工艺,制造厂家的涂料尽管质量较好,但如果施工人员经验不足,素质较低,对不同厂家的真石漆性能不了解或了解不够全面,也会造成各种问题,只有更完善、更配套的施工工艺,才能充分展示出真石漆的独特外观及优越性能
下面我就来说说建筑油漆中真石漆的施工工艺及施工要点处理
施工准备1、施工设备及工具和用品准备油灰刀、钢丝刷、腻子刮刀或刮板、砂纸、辊筒、油漆刷、手提式电动搅拌机、喷枪、空气压缩机、塑料桶、匀料板、钢卷尺、墨斗、薄膜胶带、遮挡板、遮盖纸、塑料防护眼镜、口罩、手套、工作服、胶鞋、安全帽等
设备要求:①空气压缩机:功率5 匹以上(应保证每把喷枪施工压力为6-8KG/M2),气量充足,至少带三根气管,能满足三人以上同时施工
②下壶喷枪:容量500ml,口径 1
3mm以上,容量不能太大,否则太重,操作不便,口径小则施工速度慢,可能延缓工期,不宜大面积施工
③真石漆喷枪:分单枪、双枪、三枪等,根据不同的花色选择单色用单枪,双色、多色用双枪、三枪,以便适应不同施工工艺,喷出更理想的效果
④各种口径喷嘴: 4mm、5mm、6mm、8mm等,根据样板的要求选择不同的喷嘴,口径越小则喷涂效果越平整均匀,口径大则花点越大,凸凹感越强

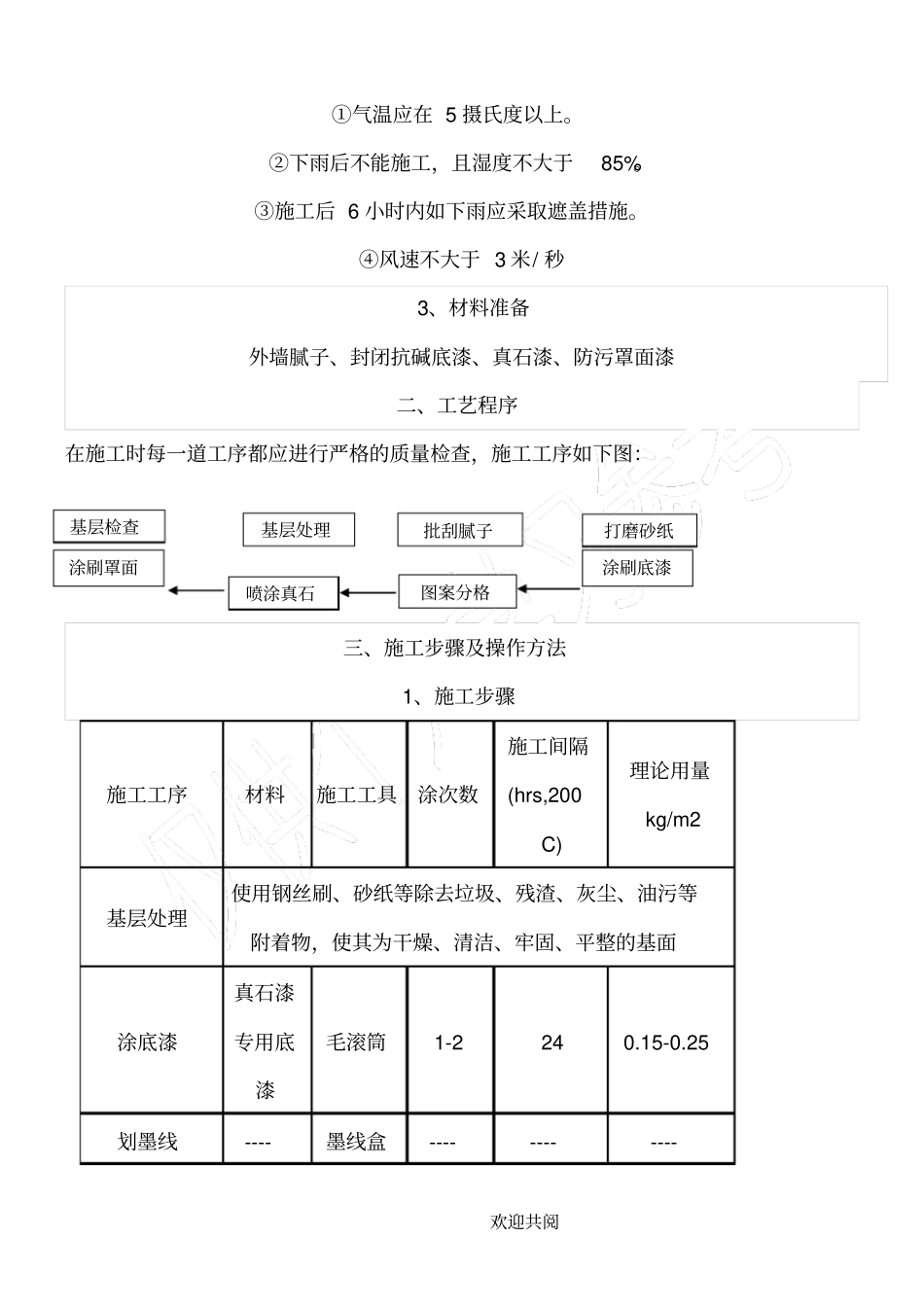

2、施工条件施工前应充分了解天气变化情况,做好防护准备:欢迎共阅①气温应在 5 摄氏度以上
②下雨后不能施工,且湿度不大于85%
③施工后 6 小时内如下雨应采取遮盖措施
④风速不大于 3 米/ 秒3、材料准备外墙腻子、封闭抗碱底漆、真石漆、防污罩面漆二、工艺程序在施工时每一道工序都应进行严格的质量检查,施工工序如下图:三、施工步骤及操作方法1、施工步骤施工工序材料施工工具涂
