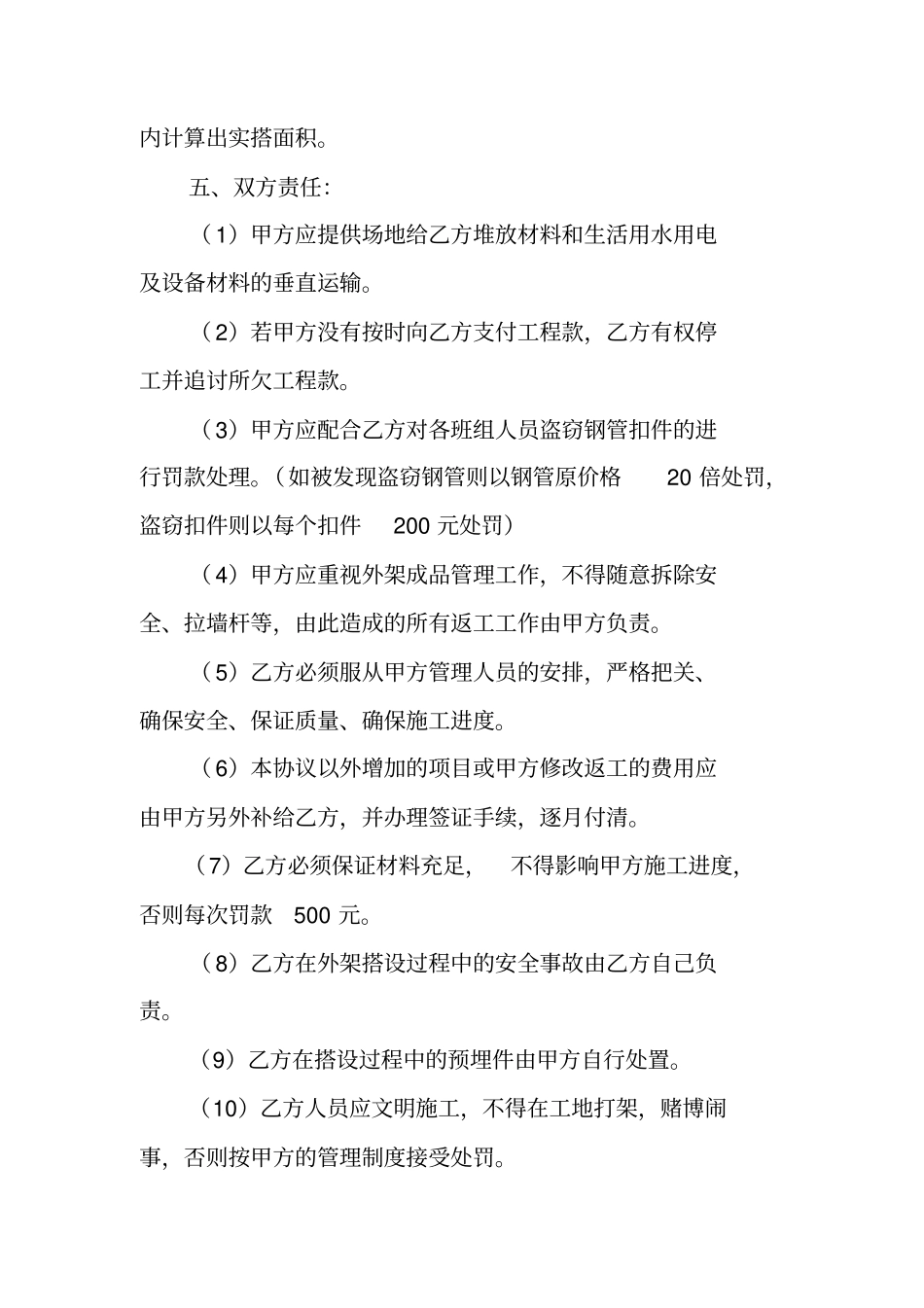

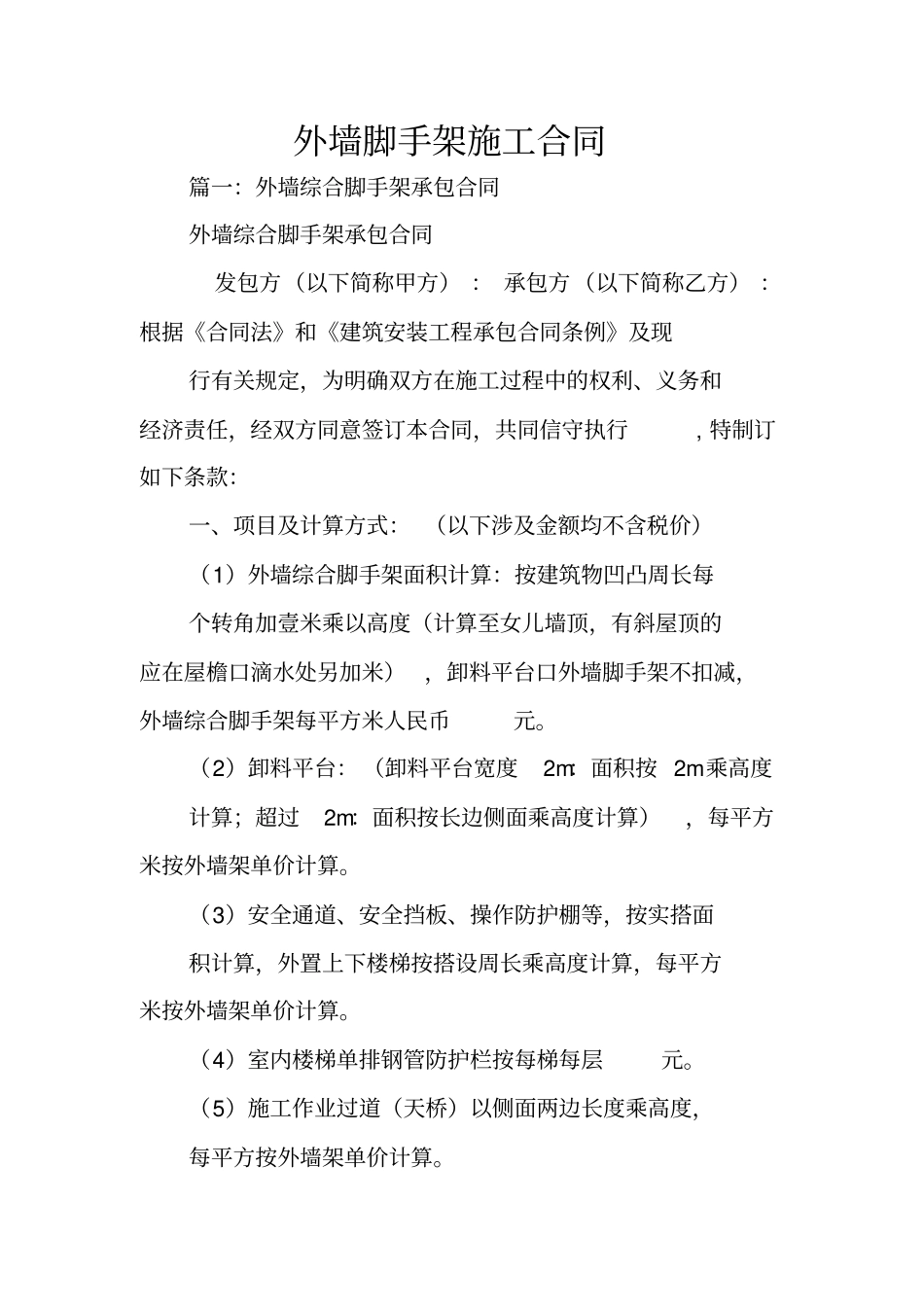

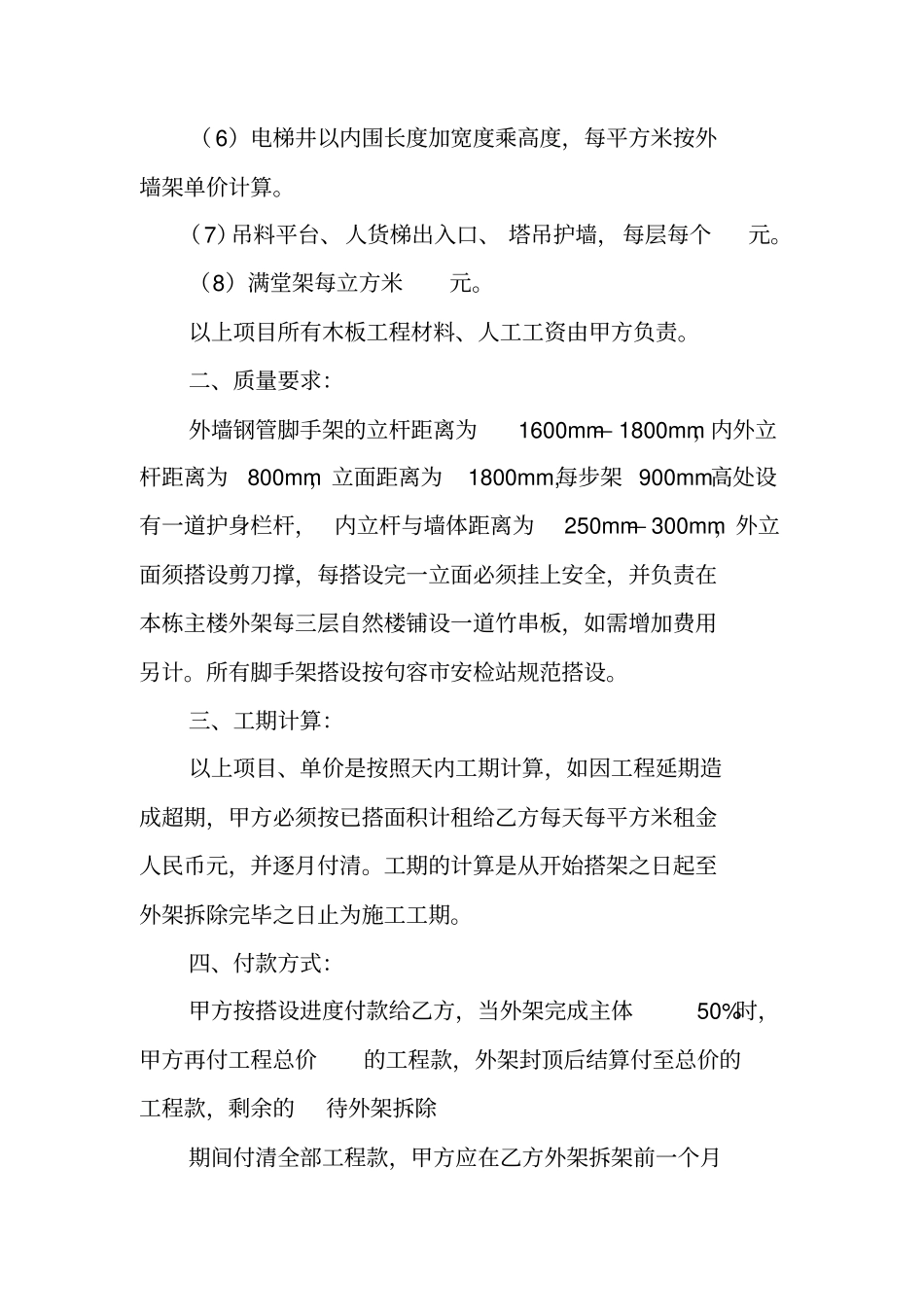

外墙脚手架施工合同篇一:外墙综合脚手架承包合同外墙综合脚手架承包合同发包方(以下简称甲方) : 承包方(以下简称乙方) :根据《合同法》和《建筑安装工程承包合同条例》及现行有关规定,为明确双方在施工过程中的权利、义务和经济责任,经双方同意签订本合同,共同信守执行, 特制订如下条款:一、项目及计算方式: (以下涉及金额均不含税价)(1)外墙综合脚手架面积计算:按建筑物凹凸周长每个转角加壹米乘以高度(计算至女儿墙顶,有斜屋顶的应在屋檐口滴水处另加米),卸料平台口外墙脚手架不扣减,外墙综合脚手架每平方米人民币元。(2)卸料平台: (卸料平台宽度2m:面积按 2m乘高度计算;超过2m:面积按长边侧面乘高度计算),每平方米按外墙架单价计算。(3)安全通道、安全挡板、操作防护棚等,按实搭面积计算,外置上下楼梯按搭设周长乘高度计算,每平方米按外墙架单价计算。(4)室内楼梯单排钢管防护栏按每梯每层元。(5)施工作业过道(天桥)以侧面两边长度乘高度,每平方按外墙架单价计算。( 6)电梯井以内围长度加宽度乘高度,每平方米按外墙架单价计算。(7)吊料平台、人货梯出入口、 塔吊护墙,每层每个元。(8)满堂架每立方米元。以上项目所有木板工程材料、人工工资由甲方负责。二、质量要求:外墙钢管脚手架的立杆距离为1600mm— 1800mm,内外立杆距离为800mm,立面距离为1800mm,每步架 900mm高处设有一道护身栏杆, 内立杆与墙体距离为250mm— 300mm,外立面须搭设剪刀撑,每搭设完一立面必须挂上安全,并负责在本栋主楼外架每三层自然楼铺设一道竹串板,如需增加费用另计。所有脚手架搭设按句容市安检站规范搭设。三、工期计算:以上项目、单价是按照天内工期计算,如因工程延期造成超期,甲方必须按已搭面积计租给乙方每天每平方米租金人民币元,并逐月付清。工期的计算是从开始搭架之日起至外架拆除完毕之日止为施工工期。四、付款方式:甲方按搭设进度付款给乙方,当外架完成主体50%时,甲方再付工程总价的工程款,外架封顶后结算付至总价的工程款,剩余的待外架拆除期间付清全部工程款,甲方应在乙方外架拆架前一个月内计算出实搭面积。五、双方责任:( 1)甲方应提供场地给乙方堆放材料和生活用水用电及设备材料的垂直运输。( 2)若甲方没有按时向乙方支付工程款,乙方有权停工并追讨所欠工程款。( 3)甲方应配合乙方对各班组人员盗窃钢管扣件的进行罚款处理。(如被发现盗窃钢管则以钢...
