电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

外墙饰面砖施工方案VIP免费

外墙饰面砖施工方案_第1页
外墙饰面砖施工方案_第2页
外墙饰面砖施工方案_第3页

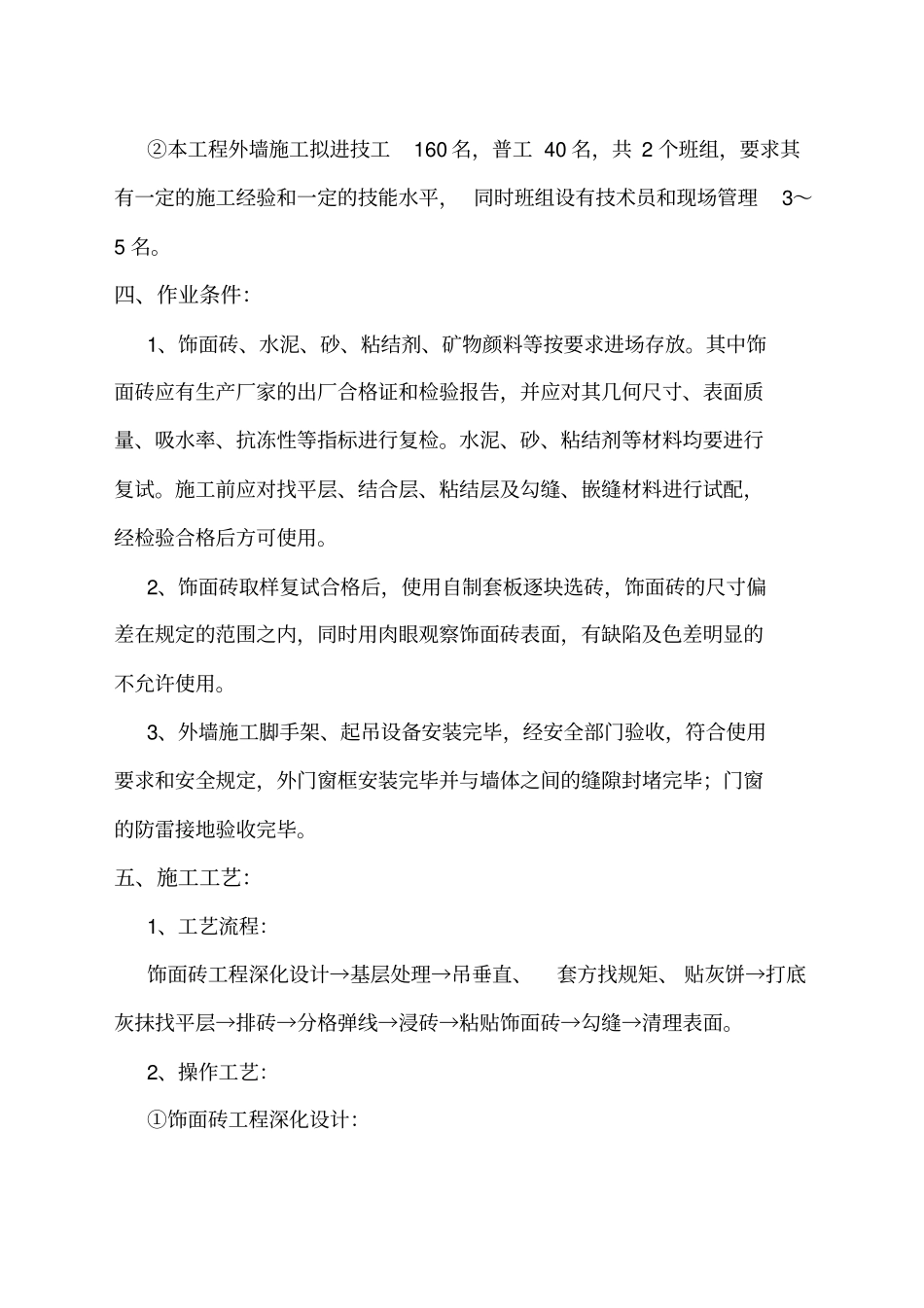

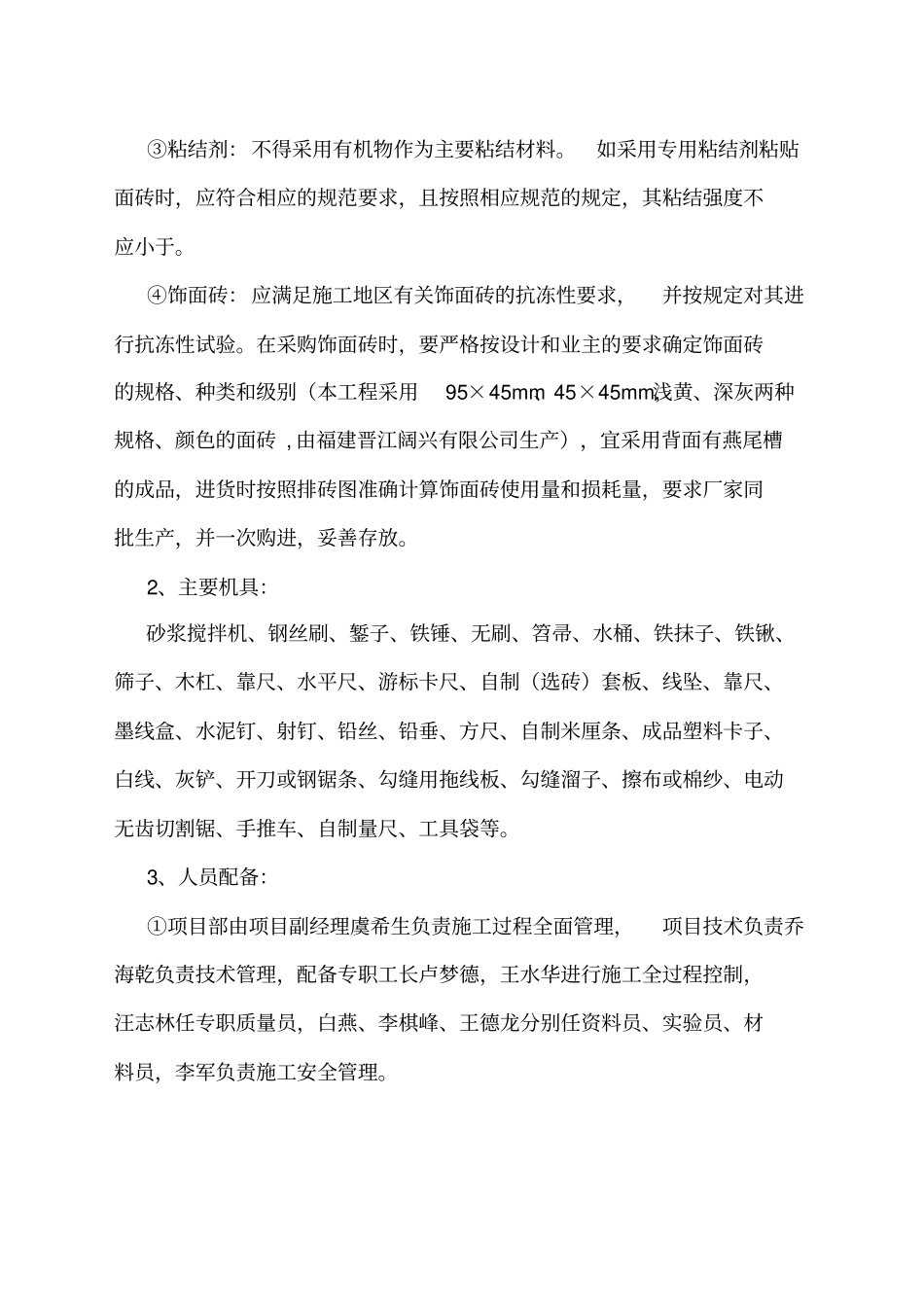

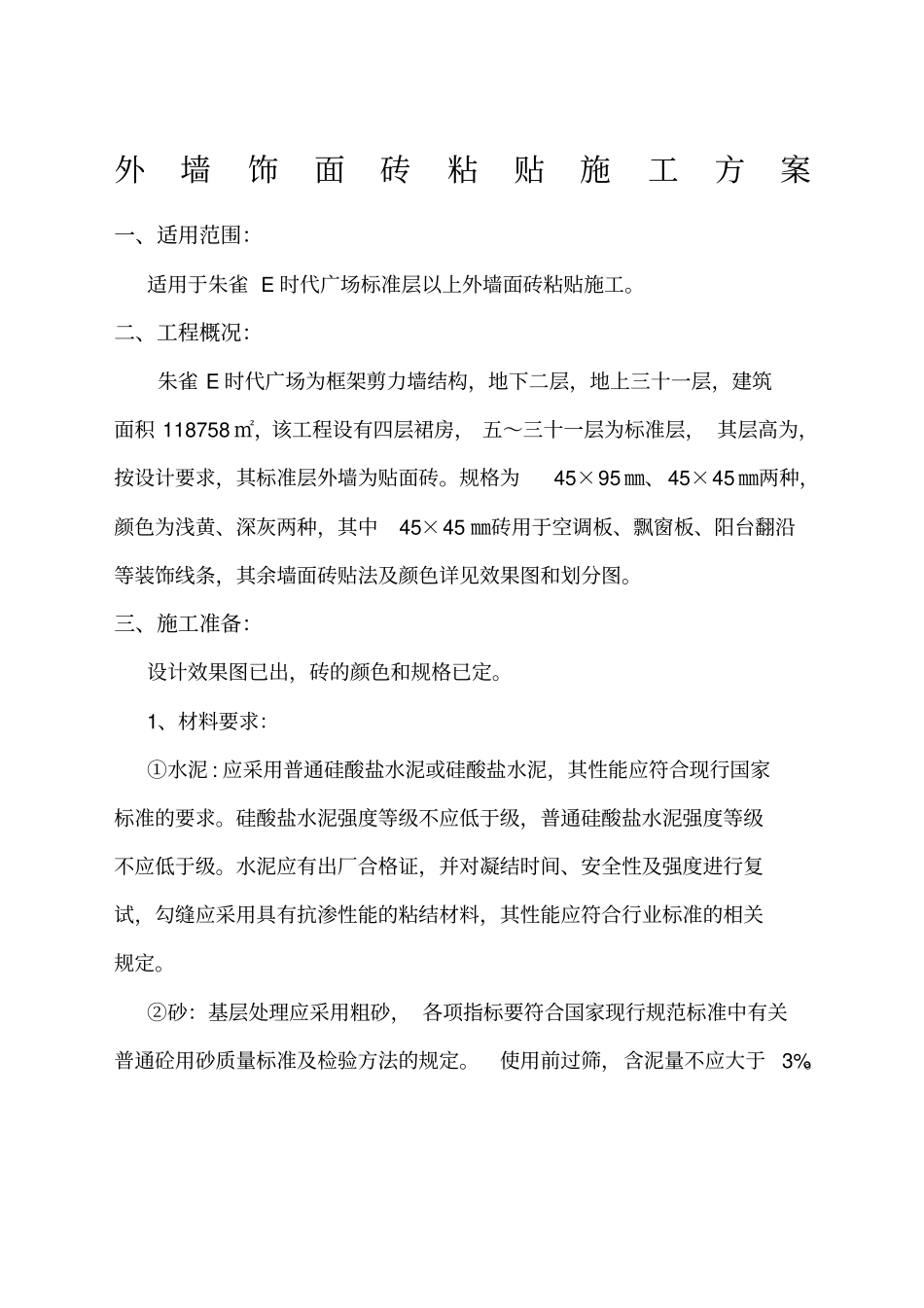

外墙饰面砖粘贴施工方案一、适用范围:适用于朱雀 E 时代广场标准层以上外墙面砖粘贴施工。二、工程概况:朱雀 E 时代广场为框架剪力墙结构,地下二层,地上三十一层,建筑面积 118758 ㎡,该工程设有四层裙房, 五~三十一层为标准层, 其层高为,按设计要求,其标准层外墙为贴面砖。规格为45×95 ㎜、45×45 ㎜两种,颜色为浅黄、深灰两种,其中45×45 ㎜砖用于空调板、飘窗板、阳台翻沿等装饰线条,其余墙面砖贴法及颜色详见效果图和划分图。三、施工准备:设计效果图已出,砖的颜色和规格已定。1、材料要求:①水泥 : 应采用普通硅酸盐水泥或硅酸盐水泥,其性能应符合现行国家标准的要求。硅酸盐水泥强度等级不应低于级,普通硅酸盐水泥强度等级不应低于级。水泥应有出厂合格证,并对凝结时间、安全性及强度进行复试,勾缝应采用具有抗渗性能的粘结材料,其性能应符合行业标准的相关规定。②砂:基层处理应采用粗砂, 各项指标要符合国家现行规范标准中有关普通砼用砂质量标准及检验方法的规定。使用前过筛,含泥量不应大于3%。③粘结剂:不得采用有机物作为主要粘结材料。如采用专用粘结剂粘贴面砖时,应符合相应的规范要求,且按照相应规范的规定,其粘结强度不应小于。④饰面砖:应满足施工地区有关饰面砖的抗冻性要求,并按规定对其进行抗冻性试验。在采购饰面砖时,要严格按设计和业主的要求确定饰面砖的规格、种类和级别(本工程采用95×45mm、45×45mm,浅黄、深灰两种规格、颜色的面砖 , 由福建晋江阔兴有限公司生产),宜采用背面有燕尾槽的成品,进货时按照排砖图准确计算饰面砖使用量和损耗量,要求厂家同批生产,并一次购进,妥善存放。2、主要机具:砂浆搅拌机、钢丝刷、錾子、铁锤、无刷、笤帚、水桶、铁抹子、铁锹、筛子、木杠、靠尺、水平尺、游标卡尺、自制(选砖)套板、线坠、靠尺、墨线盒、水泥钉、射钉、铅丝、铅垂、方尺、自制米厘条、成品塑料卡子、白线、灰铲、开刀或钢锯条、勾缝用拖线板、勾缝溜子、擦布或棉纱、电动无齿切割锯、手推车、自制量尺、工具袋等。3、人员配备:①项目部由项目副经理虞希生负责施工过程全面管理,项目技术负责乔海乾负责技术管理,配备专职工长卢梦德,王水华进行施工全过程控制,汪志林任专职质量员,白燕、李棋峰、王德龙分别任资料员、实验员、材料员,李军负责施工安全管理。②本工程外墙施工拟进技工160 名,普工 40 名,共 2 个班组,要求其有一定的施工经验...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
