天然气管道工程施工进度计划VIP专享VIP免费

天然气管道工程施工进度计划_第1页
1/5
天然气管道工程施工进度计划_第2页
2/5
天然气管道工程施工进度计划_第3页
3/5

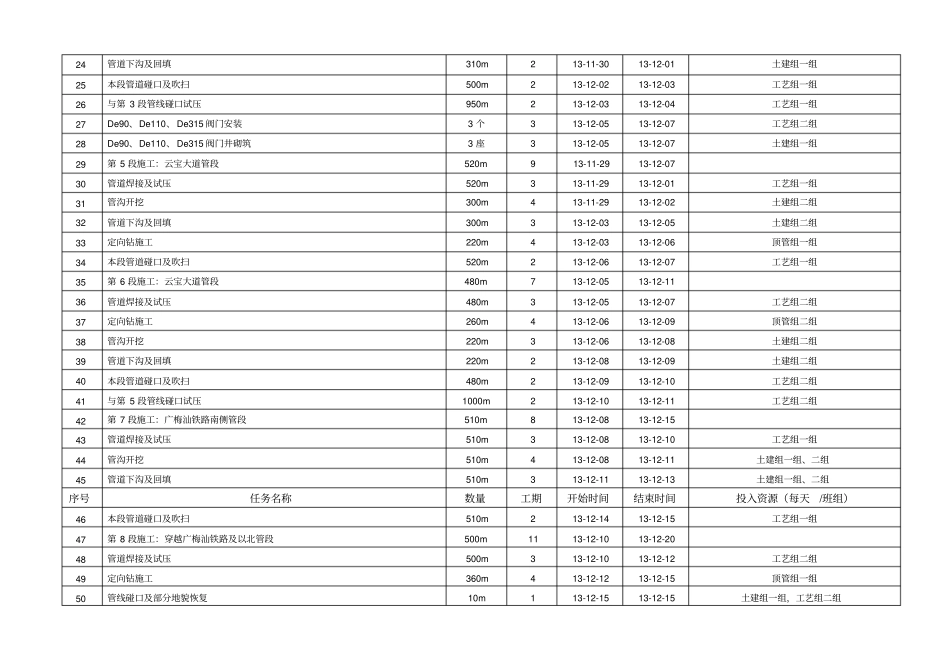

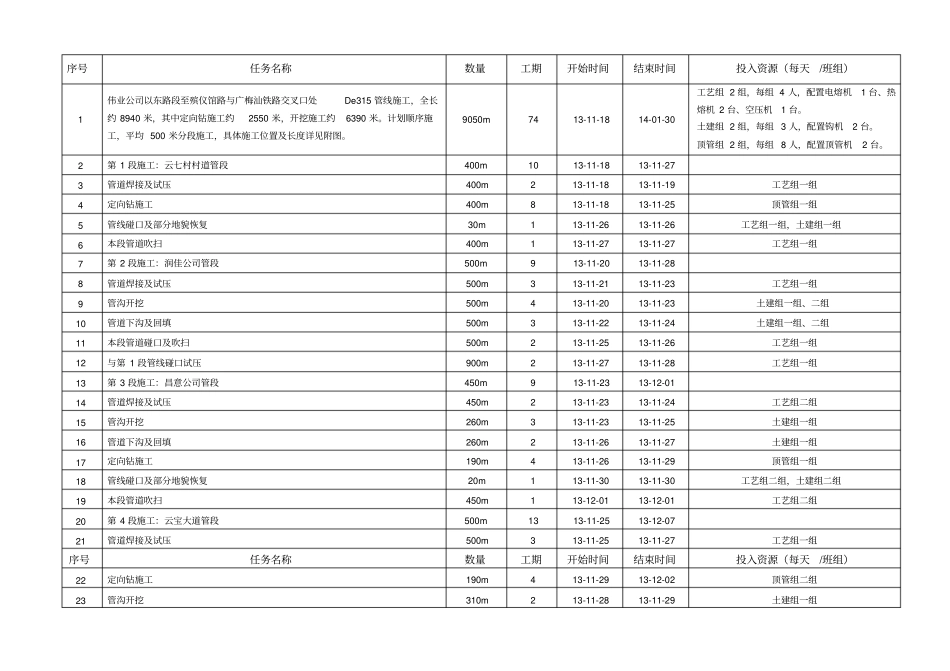

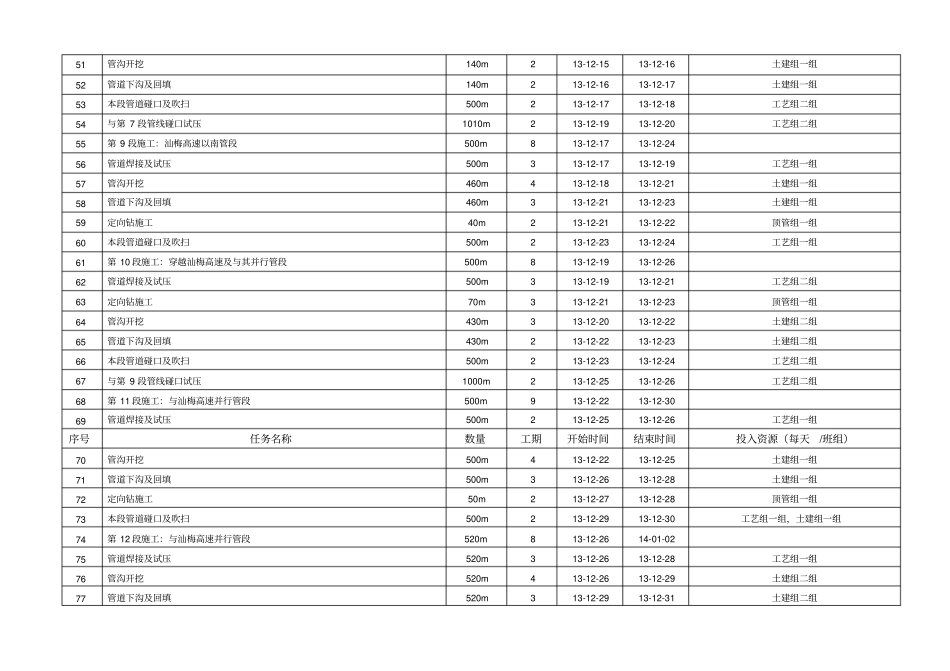

序号任务名称数量工期开始时间结束时间投入资源(每天/班组)1伟业公司以东路段至殡仪馆路与广梅汕铁路交叉口处De315 管线施工,全长约 8940 米,其中定向钻施工约2550 米,开挖施工约6390 米。计划顺序施工,平均 500 米分段施工,具体施工位置及长度详见附图。9050m 74 13-11-18 14-01-30 工艺组 2 组,每组 4 人,配置电熔机1 台、热熔机 2 台、空压机1 台。土建组 2 组,每组 3 人,配置钩机2 台。顶管组 2 组,每组 8 人,配置顶管机2 台。2第 1 段施工:云七村村道管段400m 10 13-11-18 13-11-27 3管道焊接及试压400m 2 13-11-18 13-11-19 工艺组一组4定向钻施工400m 8 13-11-18 13-11-25 顶管组一组5管线碰口及部分地貌恢复30m 1 13-11-26 13-11-26 工艺组一组,土建组一组6本段管道吹扫400m 1 13-11-27 13-11-27 工艺组一组7第 2 段施工:润佳公司管段500m 9 13-11-20 13-11-28 8管道焊接及试压500m 3 13-11-21 13-11-23 工艺组一组9管沟开挖500m 4 13-11-20 13-11-23 土建组一组、二组10管道下沟及回填500m 3 13-11-22 13-11-24 土建组一组、二组11本段管道碰口及吹扫500m 2 13-11-25 13-11-26 工艺组一组12与第 1 段管线碰口试压900m 2 13-11-27 13-11-28 工艺组一组13第 3 段施工:昌意公司管段450m 9 13-11-23 13-12-01 14管道焊接及试压450m 2 13-11-23 13-11-24 工艺组二组15管沟开挖260m 3 13-11-23 13-11-25 土建组一组16管道下沟及回填260m 2 13-11-26 13-11-27 土建组一组17定向钻施工190m 4 13-11-26 13-11-29 顶管组一组18管线碰口及部分地貌恢复20m 1 13-11-30 13-11-30 工艺组二组,土建组二组19本段管道吹扫450m 1 13-12-01 13-12-01 工艺组二组20第 4 段施工:云宝大道管段500m 13 13-11-25 13-12-07 21管道焊接及试压500m 3 13-11-25 13-11-27 工艺组一组序号任务名称数量工期开始时间结束时间投入资源(每天/班组)22定向钻施工190m 4 13-11-29 13-12-02 顶管组二组23管沟开挖310m 2 13-11-28 13-11-29 土建组一组24管道下沟及回填310m 2 13-11-30 13-12-01 土建组一组25本段管道碰口及吹扫500m 2 13-12-02 13-12-03 工艺组一组26与第 3 段管线碰口试压950m 2 13-12-03 13-12-04 工艺组一组27De90、De110、 De315 阀门安装3 个3 13-12-05 13-12-07 工艺组二组28D...
