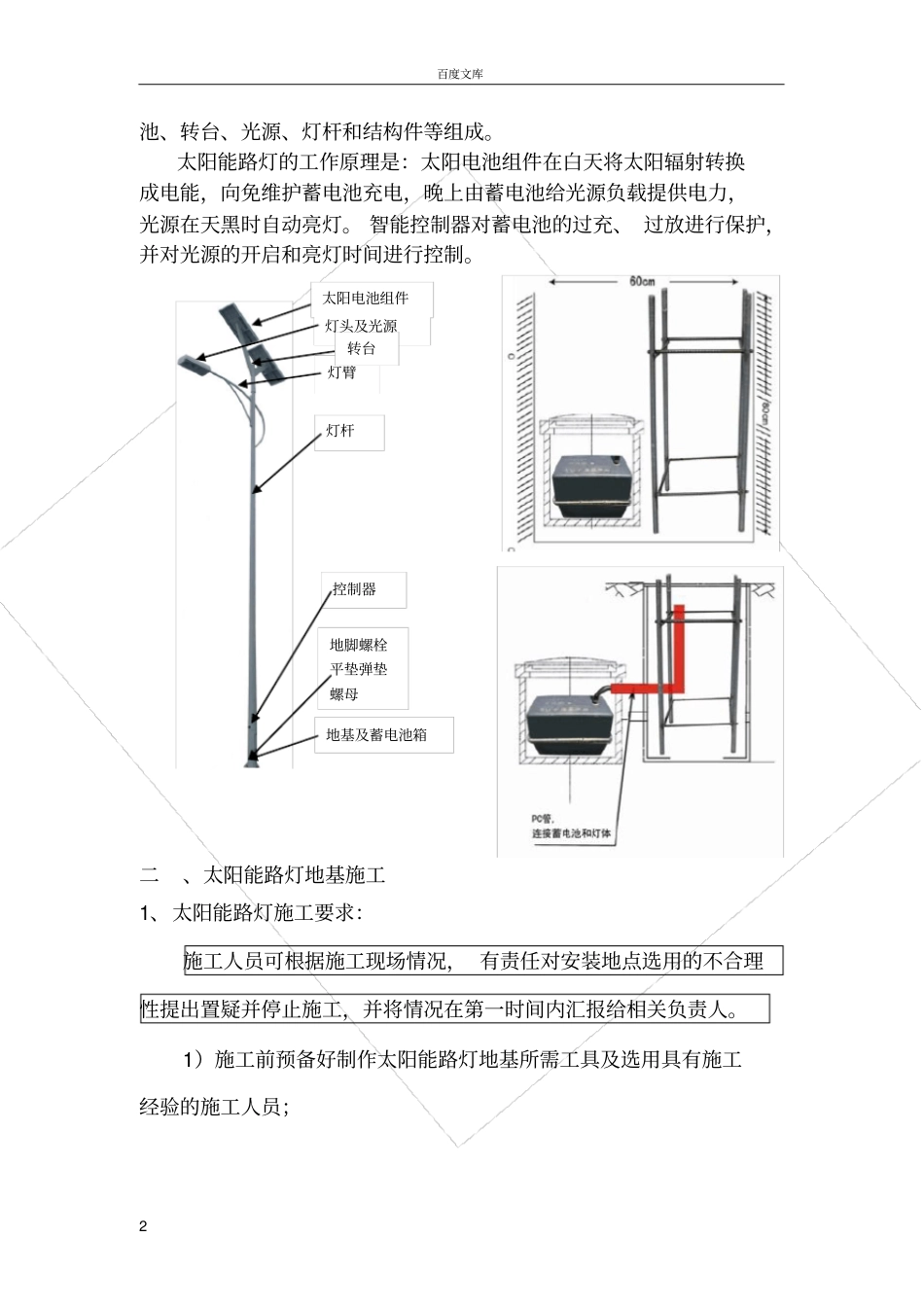

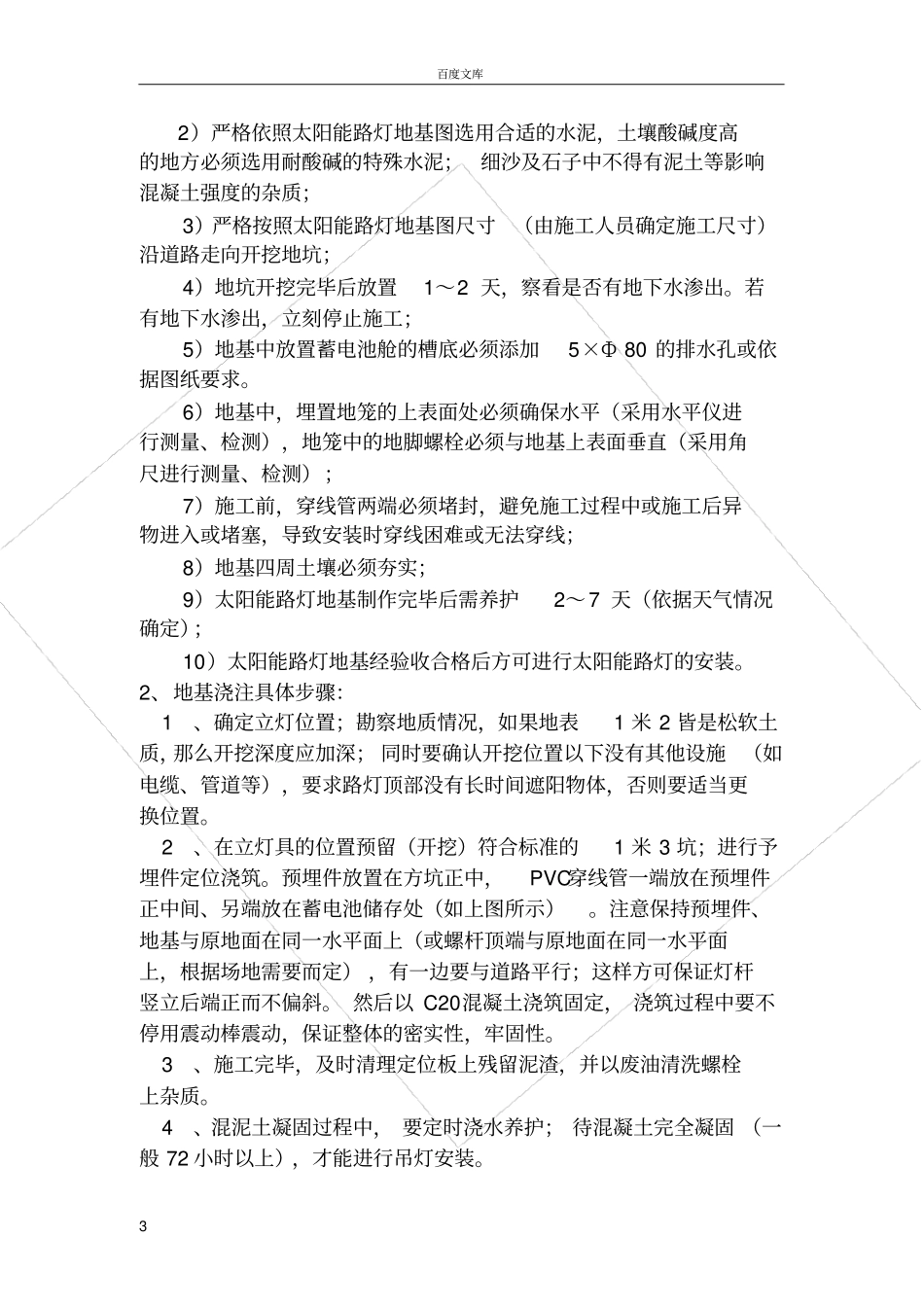

百度文库1 太阳能路灯安装说明书一、 太阳能路灯组成和工作原理太阳能路灯主要由太阳能电池组件、智能控制器、免维护蓄电百度文库2 池、转台、光源、灯杆和结构件等组成。太阳能路灯的工作原理是:太阳电池组件在白天将太阳辐射转换成电能,向免维护蓄电池充电,晚上由蓄电池给光源负载提供电力,光源在天黑时自动亮灯。 智能控制器对蓄电池的过充、 过放进行保护,并对光源的开启和亮灯时间进行控制。二、太阳能路灯地基施工1、太阳能路灯施工要求:施工人员可根据施工现场情况, 有责任对安装地点选用的不合理性提出置疑并停止施工,并将情况在第一时间内汇报给相关负责人。1)施工前预备好制作太阳能路灯地基所需工具及选用具有施工经验的施工人员;地基及蓄电池箱地脚螺栓平垫弹垫螺母灯杆灯臂控制器灯头及光源太阳电池组件转台百度文库3 2)严格依照太阳能路灯地基图选用合适的水泥,土壤酸碱度高的地方必须选用耐酸碱的特殊水泥;细沙及石子中不得有泥土等影响混凝土强度的杂质;3)严格按照太阳能路灯地基图尺寸(由施工人员确定施工尺寸)沿道路走向开挖地坑;4)地坑开挖完毕后放置1~2 天,察看是否有地下水渗出。若有地下水渗出,立刻停止施工;5)地基中放置蓄电池舱的槽底必须添加5×Ф 80 的排水孔或依据图纸要求。6)地基中,埋置地笼的上表面处必须确保水平(采用水平仪进行测量、检测),地笼中的地脚螺栓必须与地基上表面垂直(采用角尺进行测量、检测);7)施工前,穿线管两端必须堵封,避免施工过程中或施工后异物进入或堵塞,导致安装时穿线困难或无法穿线;8)地基四周土壤必须夯实;9)太阳能路灯地基制作完毕后需养护2~7 天(依据天气情况确定);10)太阳能路灯地基经验收合格后方可进行太阳能路灯的安装。2、地基浇注具体步骤: 1、确定立灯位置;勘察地质情况,如果地表1 米 2 皆是松软土质,那么开挖深度应加深; 同时要确认开挖位置以下没有其他设施(如电缆、管道等),要求路灯顶部没有长时间遮阳物体,否则要适当更换位置。 2、在立灯具的位置预留(开挖)符合标准的1 米 3 坑;进行予埋件定位浇筑。预埋件放置在方坑正中,PVC穿线管一端放在预埋件正中间、另端放在蓄电池储存处(如上图所示)。注意保持预埋件、地基与原地面在同一水平面上(或螺杆顶端与原地面在同一水平面上,根据场地需要而定) ,有一边要与道路平行;这样方可保证灯杆竖立后端正而不偏斜。 然后以 C20混凝土浇筑固...
