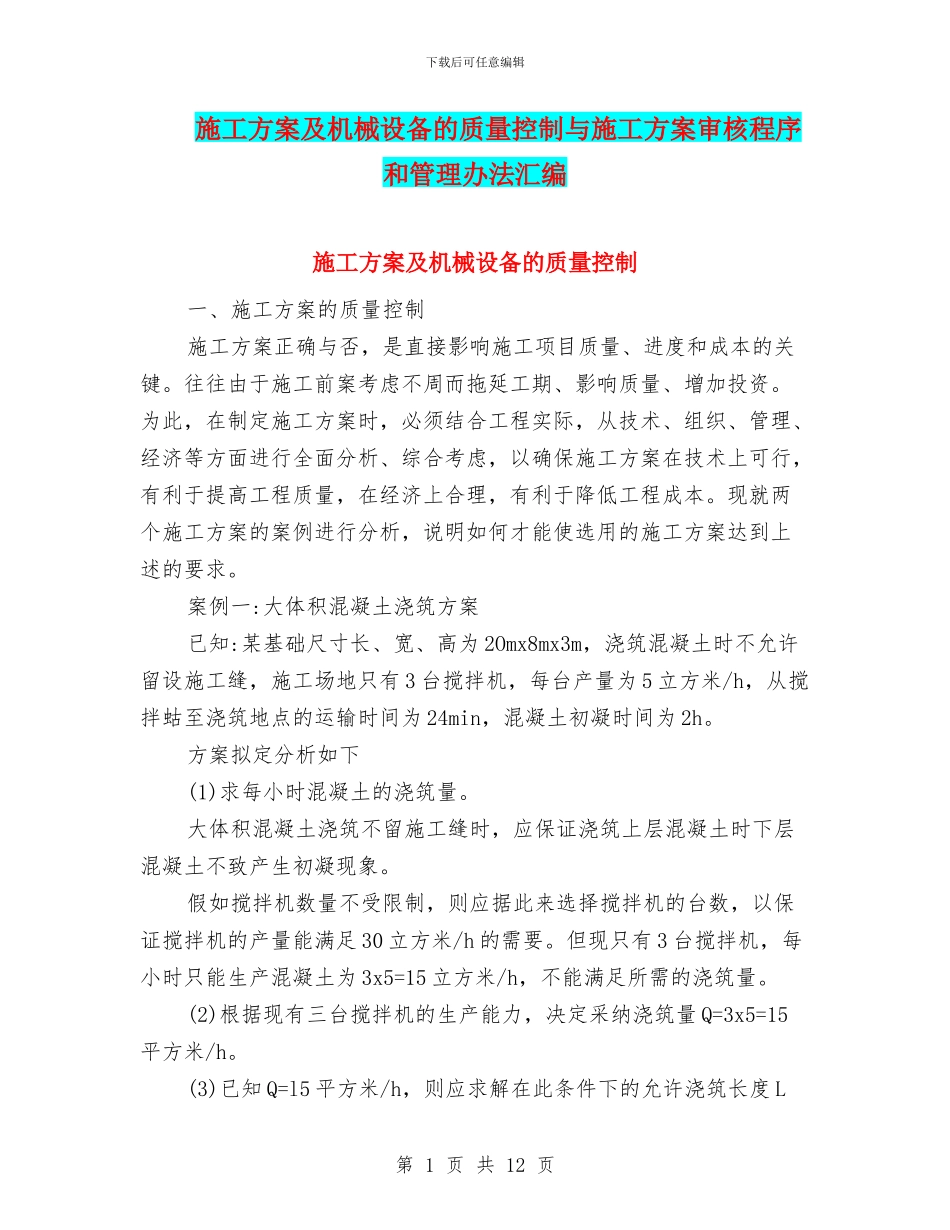

下载后可任意编辑施工方案及机械设备的质量控制与施工方案审核程序和管理办法汇编施工方案及机械设备的质量控制一、施工方案的质量控制施工方案正确与否,是直接影响施工项目质量、进度和成本的关键
往往由于施工前案考虑不周而拖延工期、影响质量、增加投资
为此,在制定施工方案时,必须结合工程实际,从技术、组织、管理、经济等方面进行全面分析、综合考虑,以确保施工方案在技术上可行,有利于提高工程质量,在经济上合理,有利于降低工程成本
现就两个施工方案的案例进行分析,说明如何才能使选用的施工方案达到上述的要求
案例一:大体积混凝土浇筑方案已知:某基础尺寸长、宽、高为 2Omx8mx3m,浇筑混凝土时不允许留设施工缝,施工场地只有 3 台搅拌机,每台产量为 5 立方米/h,从搅拌蛄至浇筑地点的运输时间为 24min,混凝土初凝时间为 2h
方案拟定分析如下(1)求每小时混凝土的浇筑量
大体积混凝土浇筑不留施工缝时,应保证浇筑上层混凝土时下层混凝土不致产生初凝现象
假如搅拌机数量不受限制,则应据此来选择搅拌机的台数,以保证搅拌机的产量能满足 30 立方米/h 的需要
但现只有 3 台搅拌机,每小时只能生产混凝土为 3x5=15 立方米/h,不能满足所需的浇筑量
(2)根据现有三台搅拌机的生产能力,决定采纳浇筑量 Q=3x5=15平方米/h

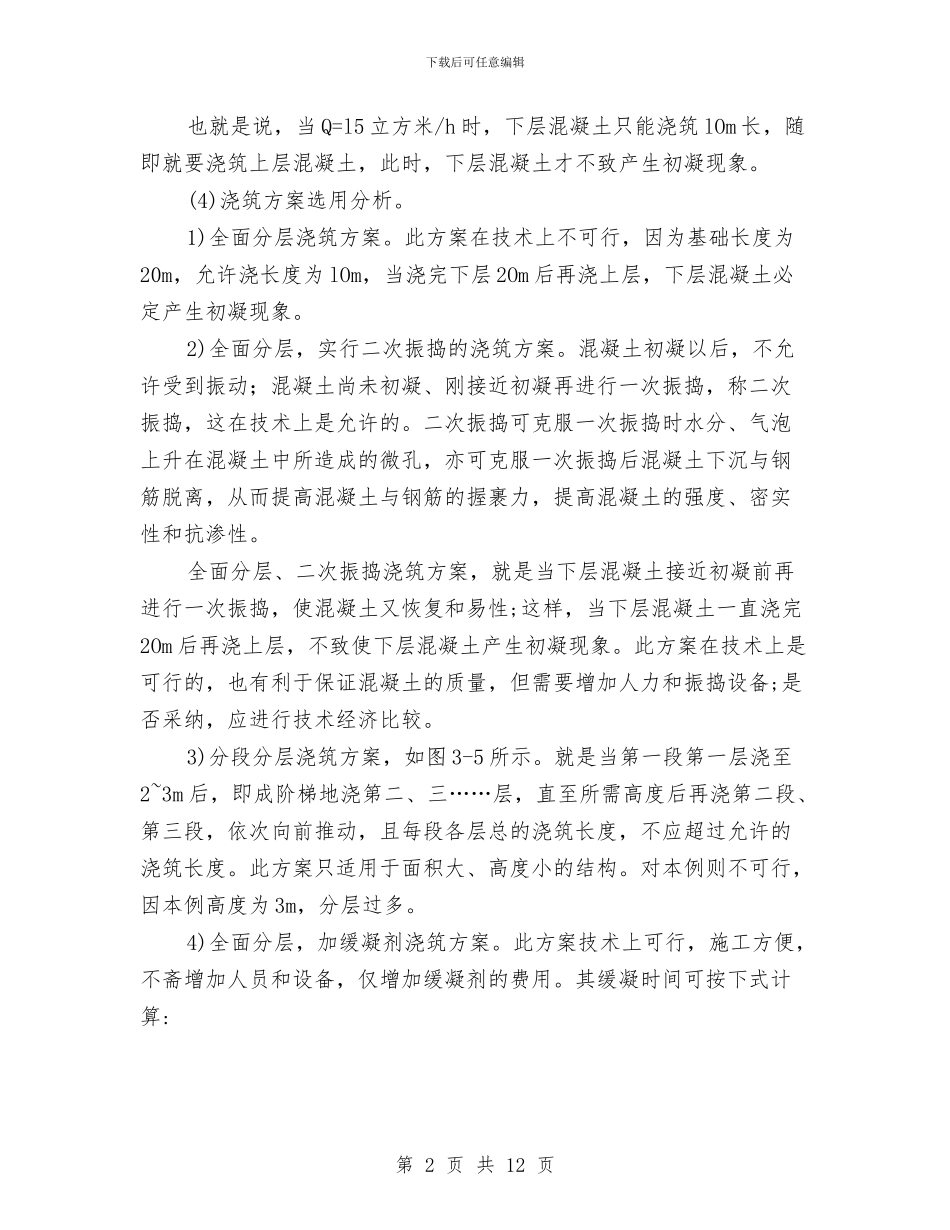

(3)已知 Q=l5 平方米/h,则应求解在此条件下的允许浇筑长度 L第 1 页 共 12 页下载后可任意编辑也就是说,当 Q=l5 立方米/h 时,下层混凝土只能浇筑 lOm 长,随即就要浇筑上层混凝土,此时,下层混凝土才不致产生初凝现象
(4)浇筑方案选用分析
1)全面分层浇筑方案
此方案在技术上不可行,因为基础长度为20m,允许浇长度为 lOm,当浇完下层 2Om 后再浇上层,下层混凝土必定产生初凝现象
2)全面分层,实行二次振捣的浇筑方案
混凝土初凝以后
