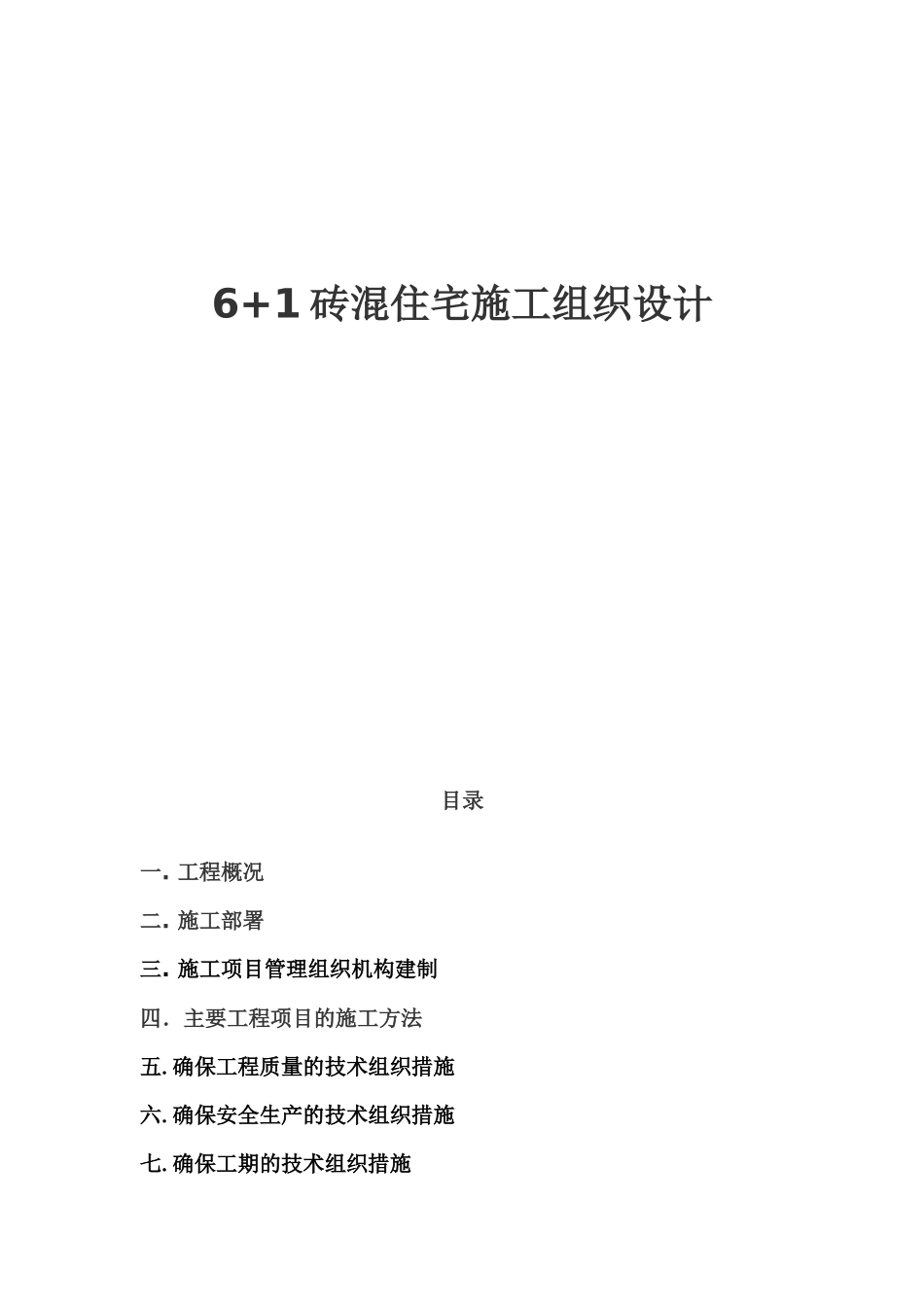

6+1 砖混住宅施工组织设计目录一
施工项目管理组织机构建制四.主要工程项目的施工方法五
确保工程质量的技术组织措施六
确保安全生产的技术组织措施七
确保工期的技术组织措施八

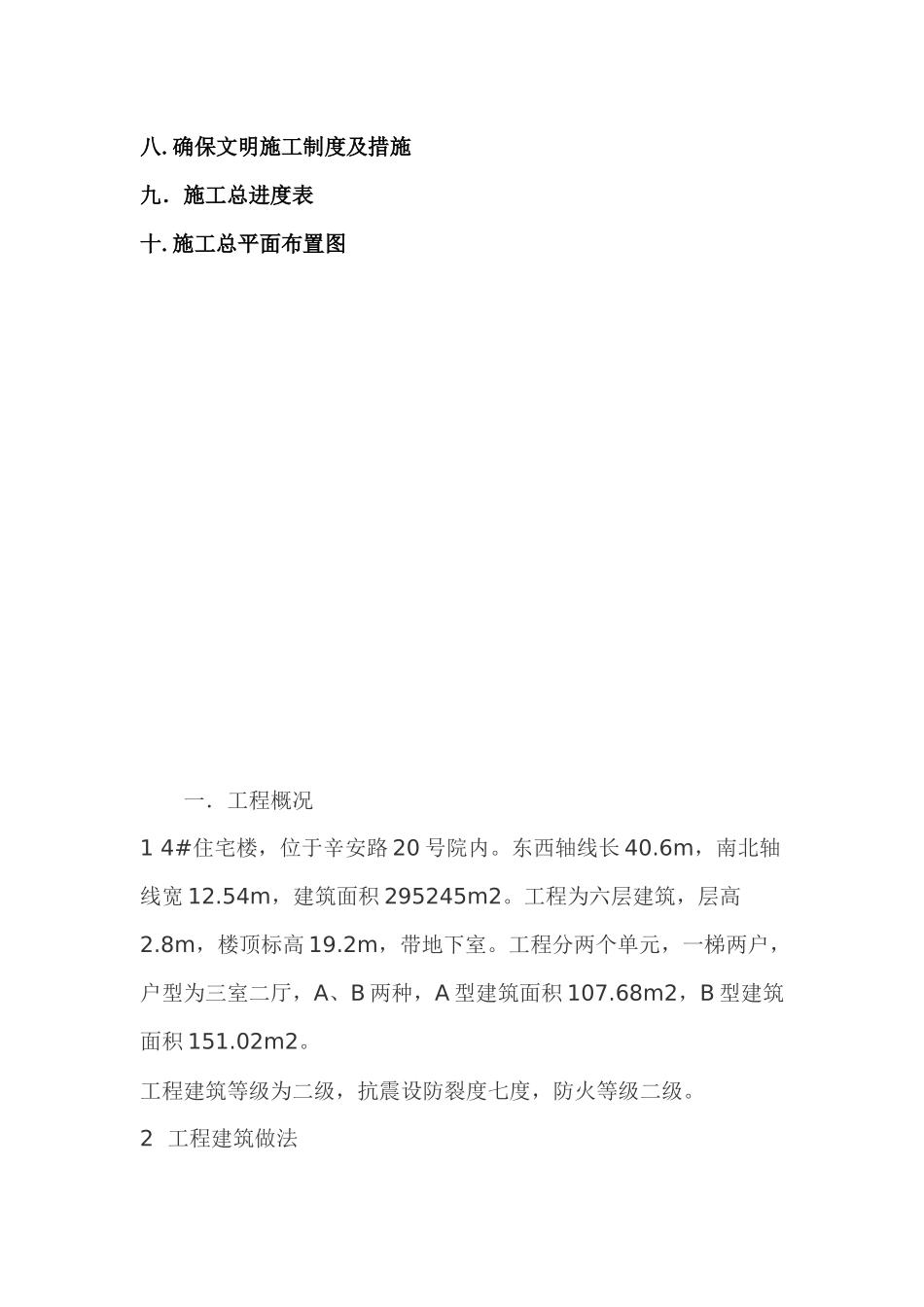

确保文明施工制度及措施九.施工总进度表十
施工总平面布置图一.工程概况1 4#住宅楼,位于辛安路 20 号院内
东西轴线长 40
6m,南北轴线宽 12
54m,建筑面积 295245m2
工程为六层建筑,层高2
8m,楼顶标高 19
2m,带地下室
工程分两个单元,一梯两户,户型为三室二厅,A、B 两种,A 型建筑面积 107
68m2,B 型建筑面积 151
工程建筑等级为二级,抗震设防裂度七度,防火等级二级

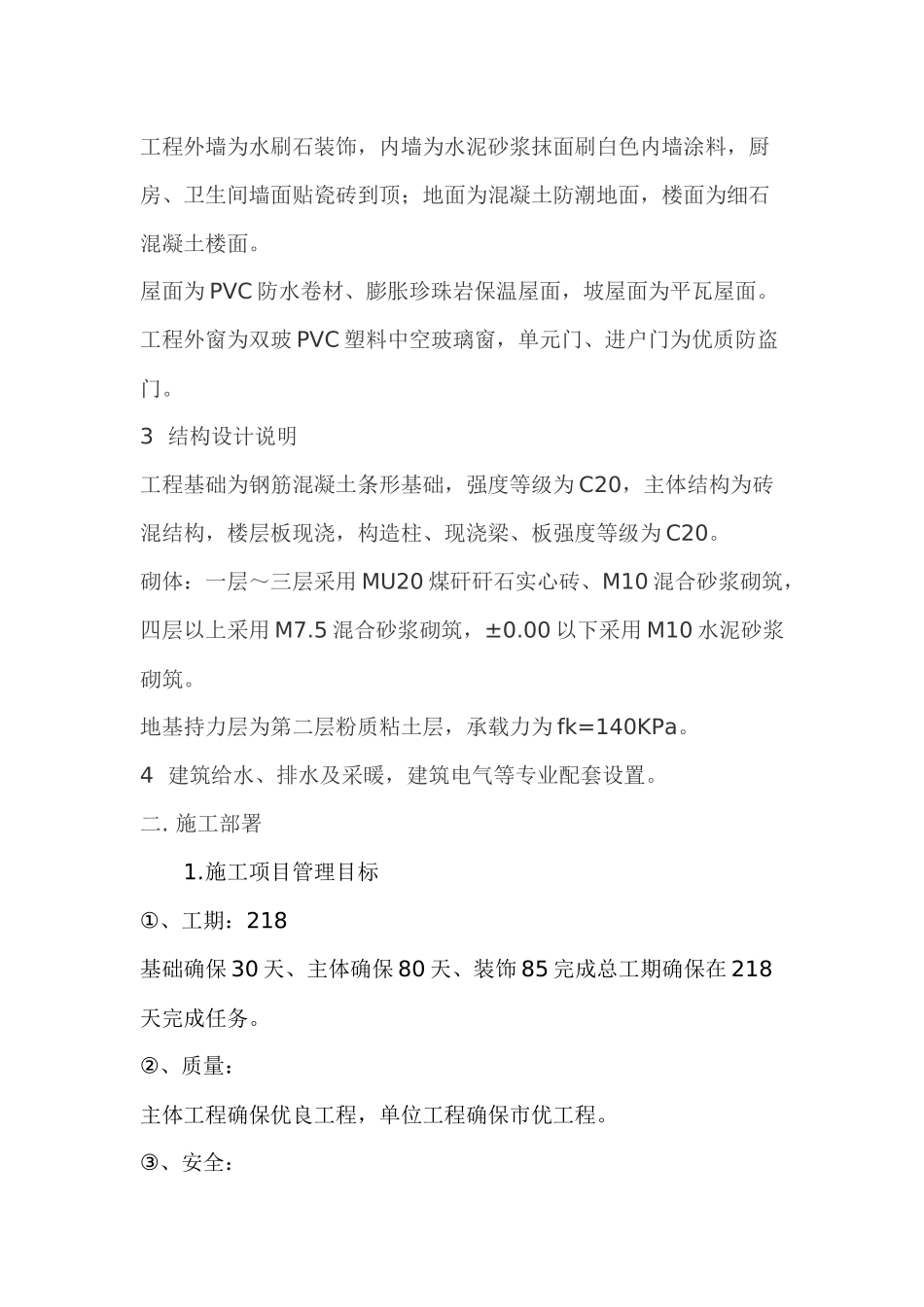

2 工程建筑做法工程外墙为水刷石装饰,内墙为水泥砂浆抹面刷白色内墙涂料,厨房、卫生间墙面贴瓷砖到顶;地面为混凝土防潮地面,楼面为细石混凝土楼面
屋面为 PVC 防水卷材、膨胀珍珠岩保温屋面,坡屋面为平瓦屋面
工程外窗为双玻 PVC 塑料中空玻璃窗,单元门、进户门为优质防盗门
3 结构设计说明工程基础为钢筋混凝土条形基础,强度等级为 C20,主体结构为砖混结构,楼层板现浇,构造柱、现浇梁、板强度等级为 C20
砌体:一层~三层采用 MU20 煤矸矸石实心砖、M10 混合砂浆砌筑,四层以上采用 M7
5 混合砂浆砌筑,±0
00 以下采用 M10 水泥砂浆砌筑
地基持力层为第二层粉质粘土层,承载力为 fk=140KPa
4 建筑给水、排水及采暖,建筑电气等专业配套设置
施工项目管理目标 ①、工期:218 基础确保 30 天、主体确保 80 天、装饰 85 完成总工期确保在 218天完成任务
②、质量: 主体工程确保优良工程,单位工程确保市优工程
③、安全: 杜绝重大伤亡与火灾事故,一般事故频率控制在 0
1%以内 ④、现场管理: 坚持
