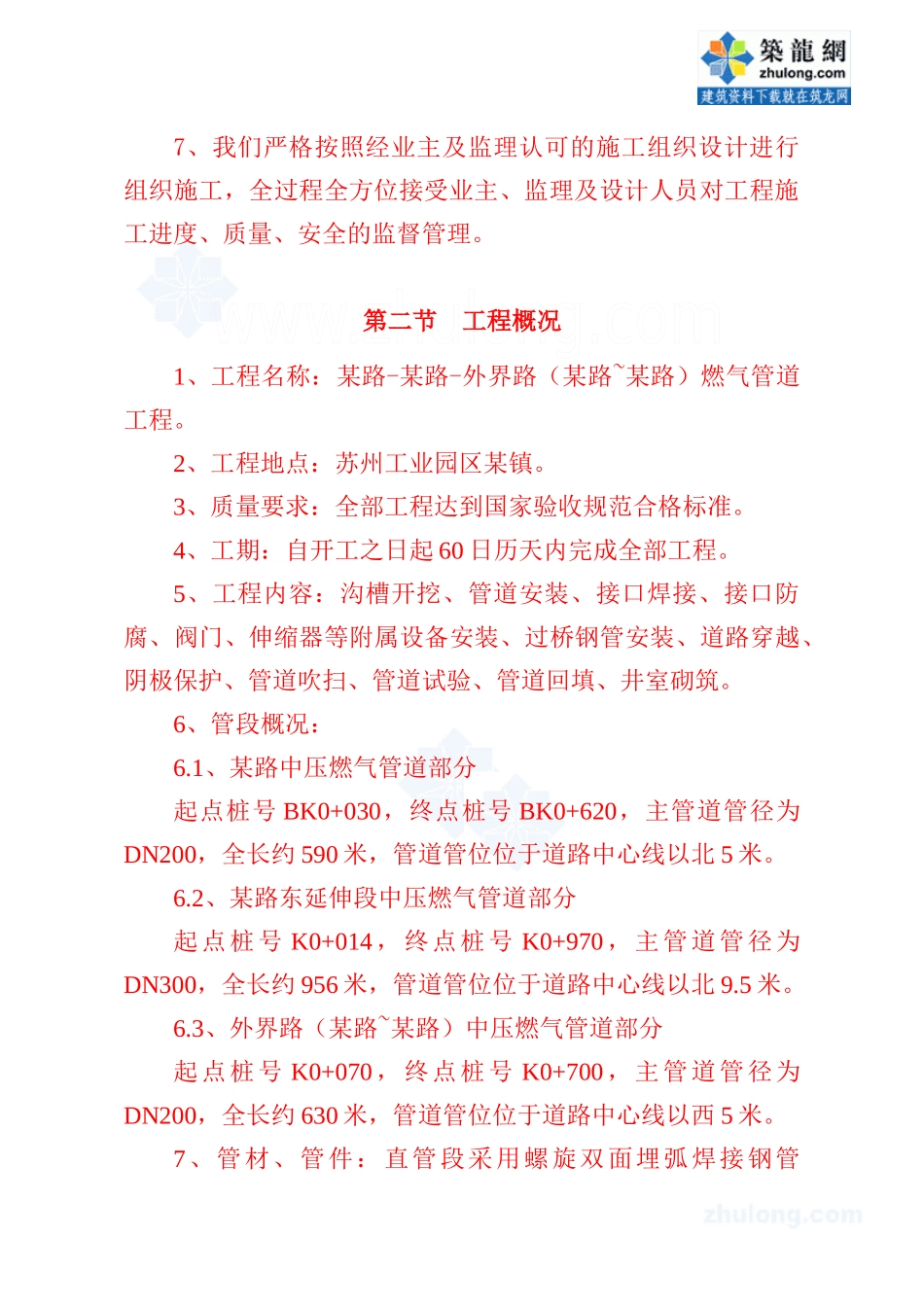

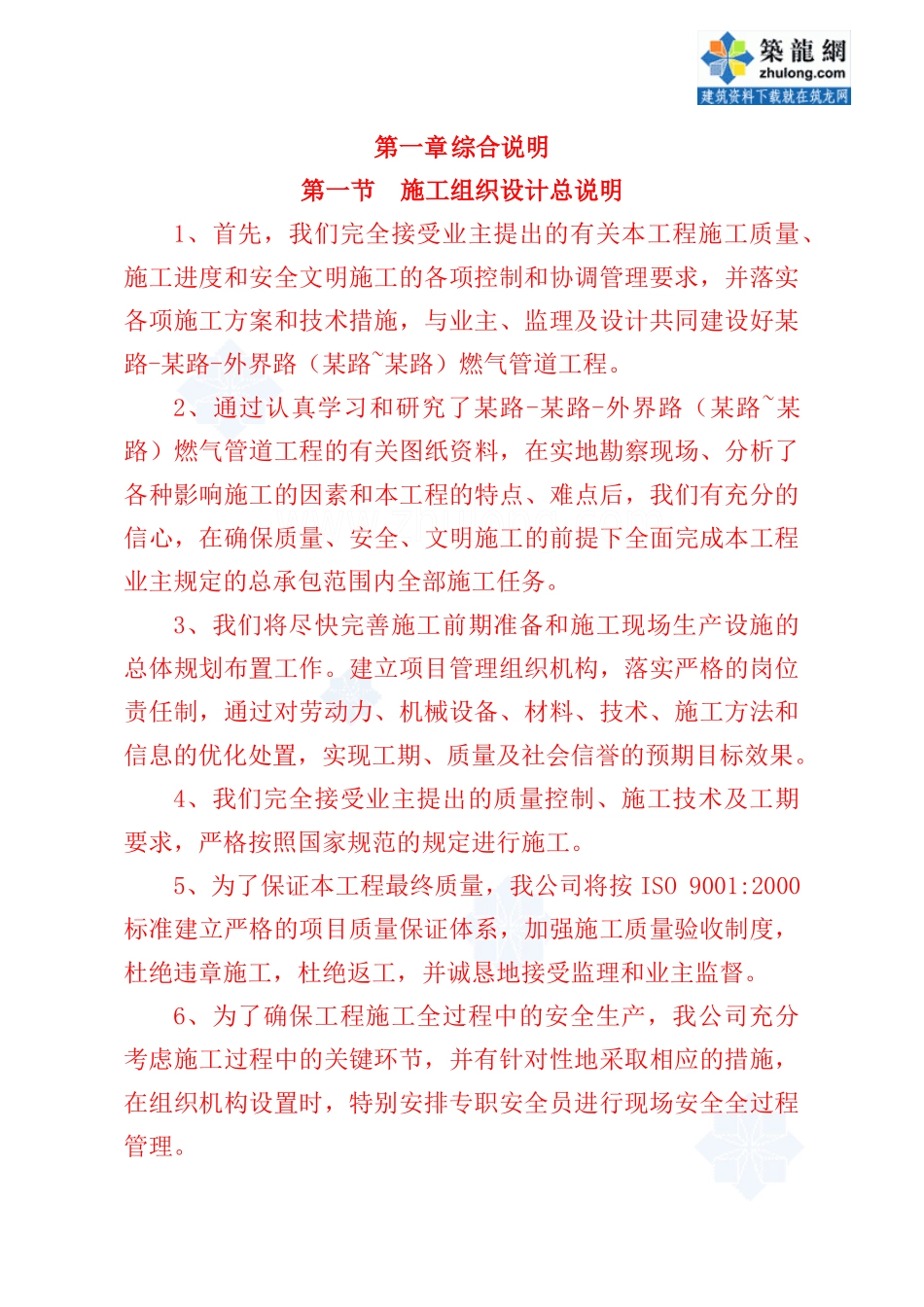

第一章综合说明第一节 施工组织设计总说明1、首先,我们完全接受业主提出的有关本工程施工质量、施工进度和安全文明施工的各项控制和协调管理要求,并落实各项施工方案和技术措施,与业主、监理及设计共同建设好某路-某路-外界路(某路~某路)燃气管道工程。2、通过认真学习和研究了某路-某路-外界路(某路~某路)燃气管道工程的有关图纸资料,在实地勘察现场、分析了各种影响施工的因素和本工程的特点、难点后,我们有充分的信心,在确保质量、安全、文明施工的前提下全面完成本工程业主规定的总承包范围内全部施工任务。3、我们将尽快完善施工前期准备和施工现场生产设施的总体规划布置工作。建立项目管理组织机构,落实严格的岗位责任制,通过对劳动力、机械设备、材料、技术、施工方法和信息的优化处置,实现工期、质量及社会信誉的预期目标效果。4、我们完全接受业主提出的质量控制、施工技术及工期要求,严格按照国家规范的规定进行施工。5、为了保证本工程最终质量,我公司将按 ISO 9001:2000标准建立严格的项目质量保证体系,加强施工质量验收制度,杜绝违章施工,杜绝返工,并诚恳地接受监理和业主监督。6、为了确保工程施工全过程中的安全生产,我公司充分考虑施工过程中的关键环节,并有针对性地采取相应的措施,在组织机构设置时,特别安排专职安全员进行现场安全全过程管理。7、我们严格按照经业主及监理认可的施工组织设计进行组织施工,全过程全方位接受业主、监理及设计人员对工程施工进度、质量、安全的监督管理。第二节 工程概况1、工程名称:某路-某路-外界路(某路~某路)燃气管道工程。2、工程地点:苏州工业园区某镇。3、质量要求:全部工程达到国家验收规范合格标准。4、工期:自开工之日起 60 日历天内完成全部工程。5、工程内容:沟槽开挖、管道安装、接口焊接、接口防腐、阀门、伸缩器等附属设备安装、过桥钢管安装、道路穿越、阴极保护、管道吹扫、管道试验、管道回填、井室砌筑。6、管段概况:6.1、某路中压燃气管道部分起点桩号 BK0+030,终点桩号 BK0+620,主管道管径为DN200,全长约 590 米,管道管位位于道路中心线以北 5 米。 6.2、某路东延伸段中压燃气管道部分起点桩号 K0+014,终点桩号 K0+970,主管道管径为DN300,全长约 956 米,管道管位位于道路中心线以北 9.5 米。6.3、外界路(某路~某路)中压燃气管道部分起点桩号 K0+070,终点桩号 K0+700,主管道管径为DN200,全长约 630 米...
