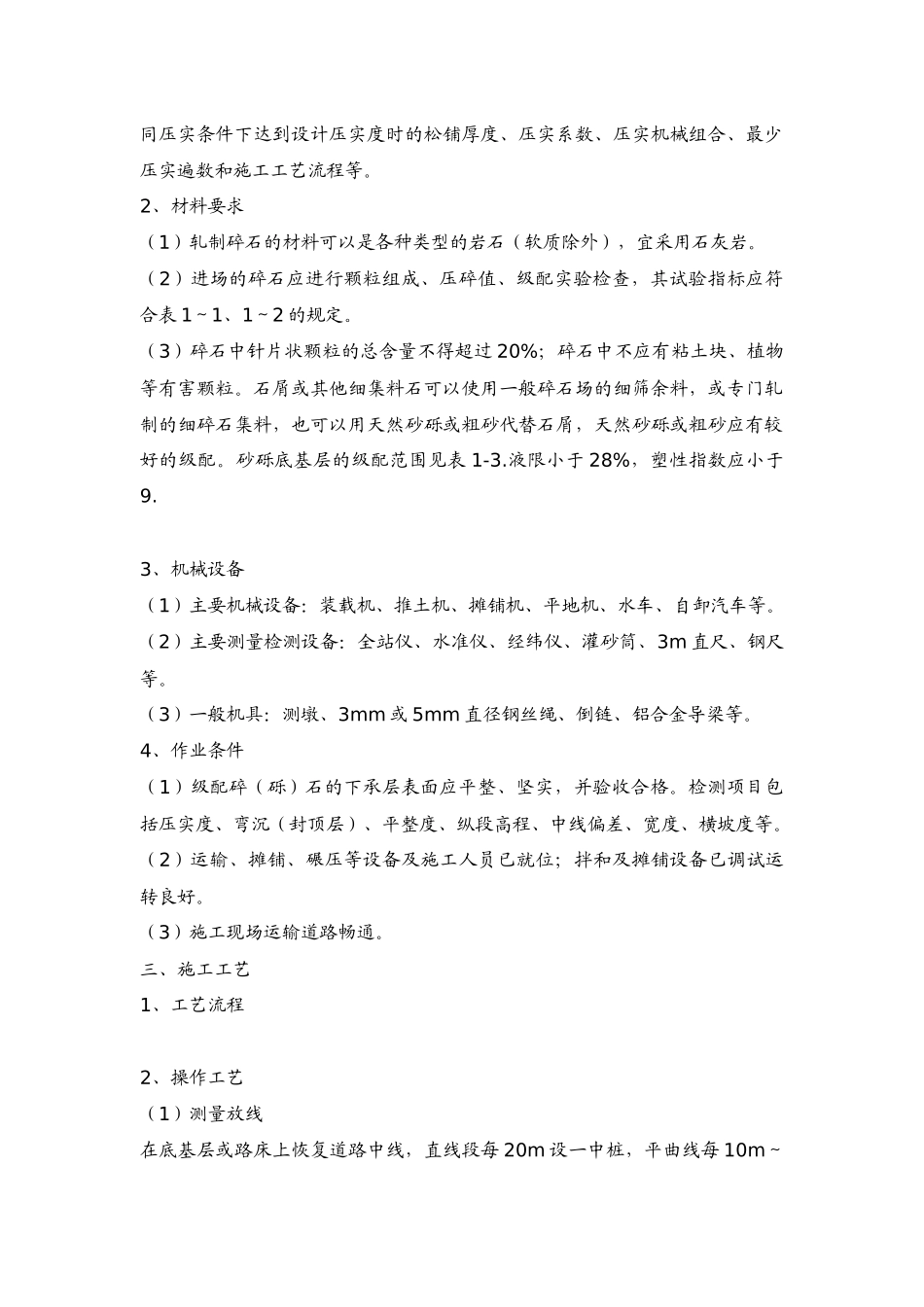

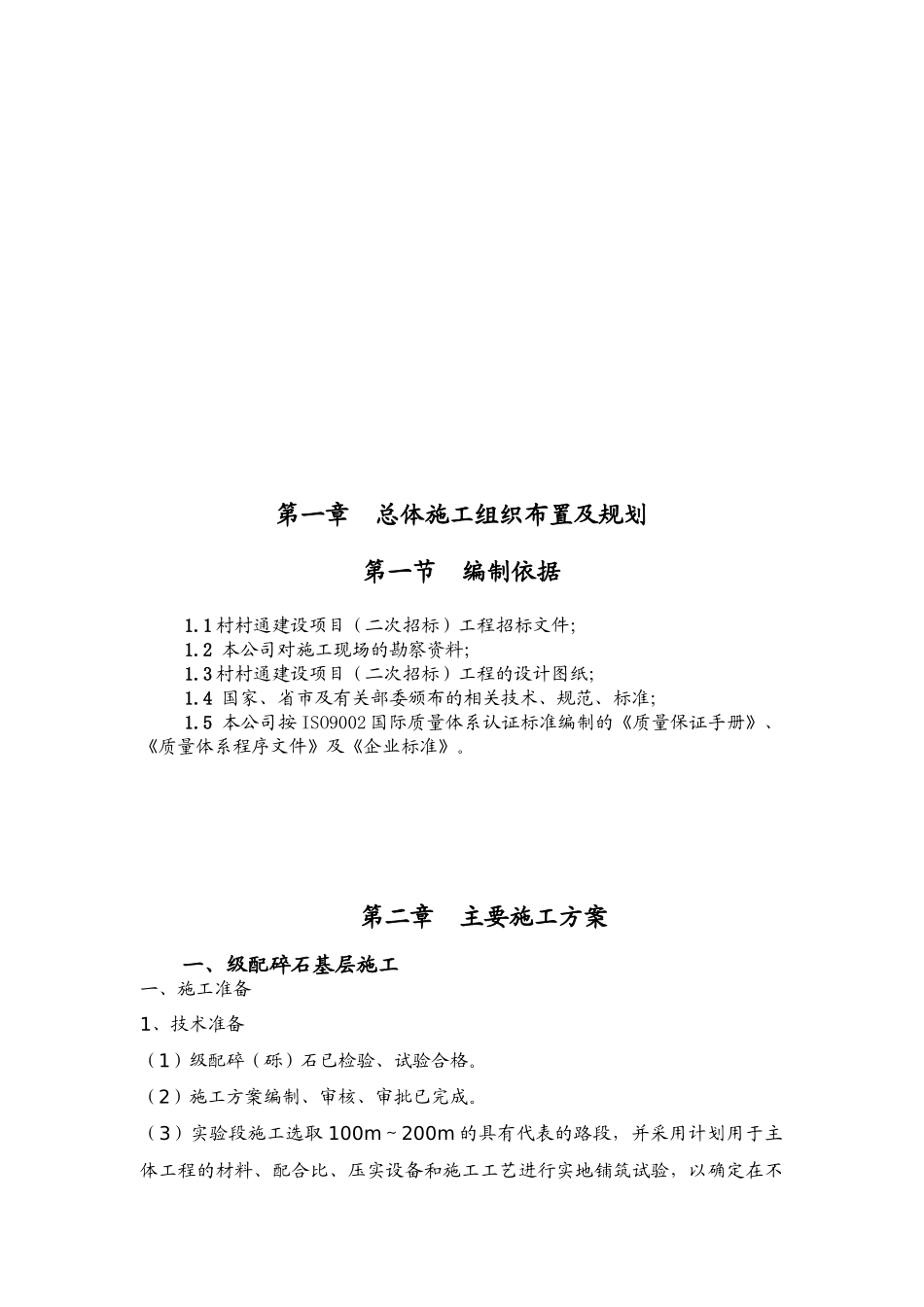

施工组织设计第一章 总体施工组织布置及规划第一节 编制依据1.1 村村通建设项目(二次招标)工程招标文件;1.2 本公司对施工现场的勘察资料;1.3 村村通建设项目(二次招标)工程的设计图纸;1.4 国家、省市及有关部委颁布的相关技术、规范、标准;1.5 本公司按 ISO9002 国际质量体系认证标准编制的《质量保证手册》、《质量体系程序文件》及《企业标准》。第二章 主要施工方案一、级配碎石基层施工一、施工准备1、技术准备(1)级配碎(砾)石已检验、试验合格。(2)施工方案编制、审核、审批已完成。(3)实验段施工选取 100m~200m 的具有代表的路段,并采用计划用于主体工程的材料、配合比、压实设备和施工工艺进行实地铺筑试验,以确定在不同压实条件下达到设计压实度时的松铺厚度、压实系数、压实机械组合、最少压实遍数和施工工艺流程等。2、材料要求(1)轧制碎石的材料可以是各种类型的岩石(软质除外),宜采用石灰岩。(2)进场的碎石应进行颗粒组成、压碎值、级配实验检查,其试验指标应符合表 1~1、1~2 的规定。(3)碎石中针片状颗粒的总含量不得超过 20%;碎石中不应有粘土块、植物等有害颗粒。石屑或其他细集料石可以使用一般碎石场的细筛余料,或专门轧制的细碎石集料,也可以用天然砂砾或粗砂代替石屑,天然砂砾或粗砂应有较好的级配。砂砾底基层的级配范围见表 1-3.液限小于 28%,塑性指数应小于9.3、机械设备(1)主要机械设备:装载机、推土机、摊铺机、平地机、水车、自卸汽车等。(2)主要测量检测设备:全站仪、水准仪、经纬仪、灌砂筒、3m 直尺、钢尺等。(3)一般机具:测墩、3mm 或 5mm 直径钢丝绳、倒链、铝合金导梁等。4、作业条件(1)级配碎(砾)石的下承层表面应平整、坚实,并验收合格。检测项目包括压实度、弯沉(封顶层)、平整度、纵段高程、中线偏差、宽度、横坡度等。(2)运输、摊铺、碾压等设备及施工人员已就位;拌和及摊铺设备已调试运转良好。(3)施工现场运输道路畅通。三、施工工艺1、工艺流程 2、操作工艺(1)测量放线在底基层或路床上恢复道路中线,直线段每 20m 设一中桩,平曲线每 10m~15m 测放一中桩;平曲线段每 10m 设高程桩;并测设路基边桩,标示出基层面设计高程。摊铺机作业时,4m~6m 放置测墩,并依据钢丝绳或铝合金导梁或摊铺厚度测设墩顶标高,控制设计标高。(2)级配碎(砾)石运输1)集料装车时,应控制每车料的数量基本相等。2)根据各路段...
