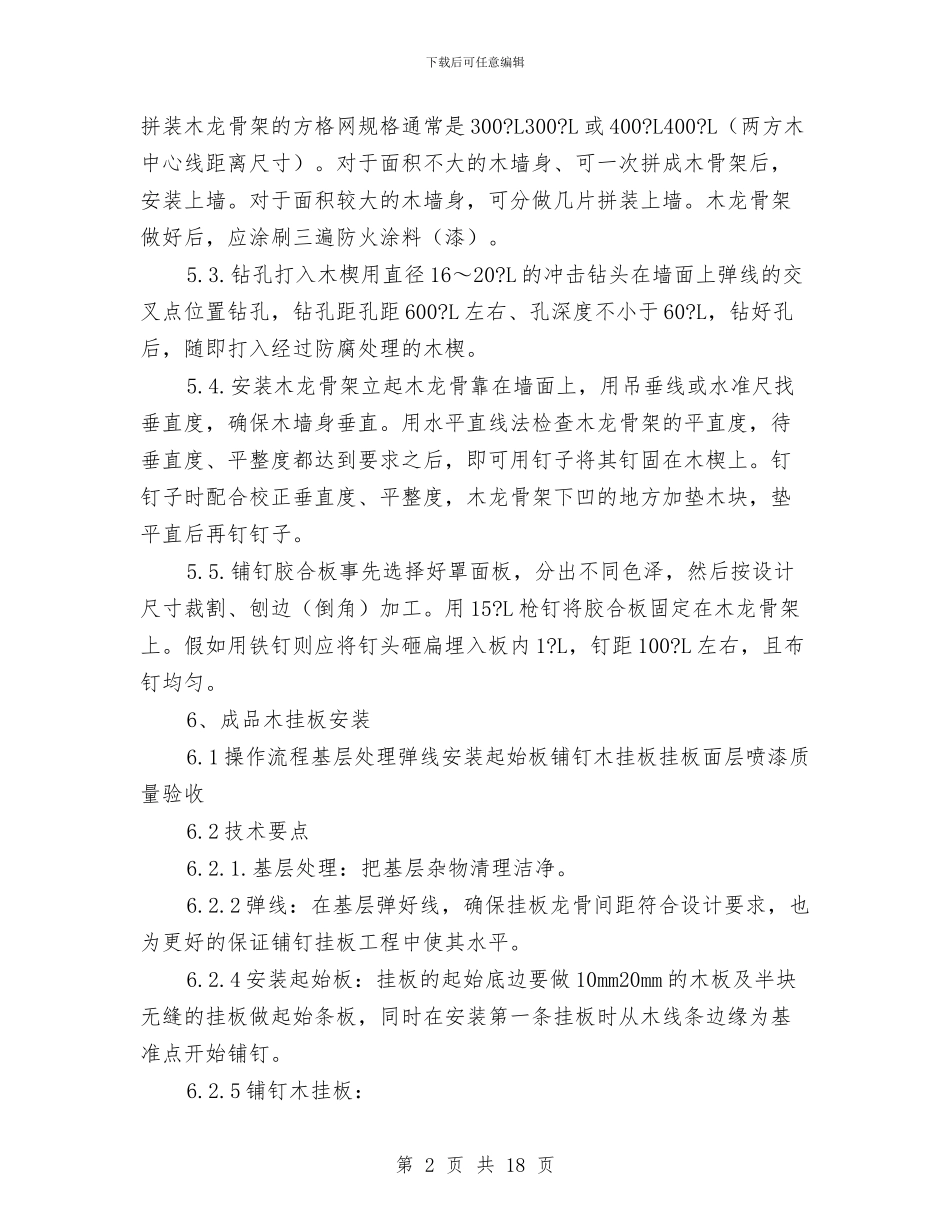

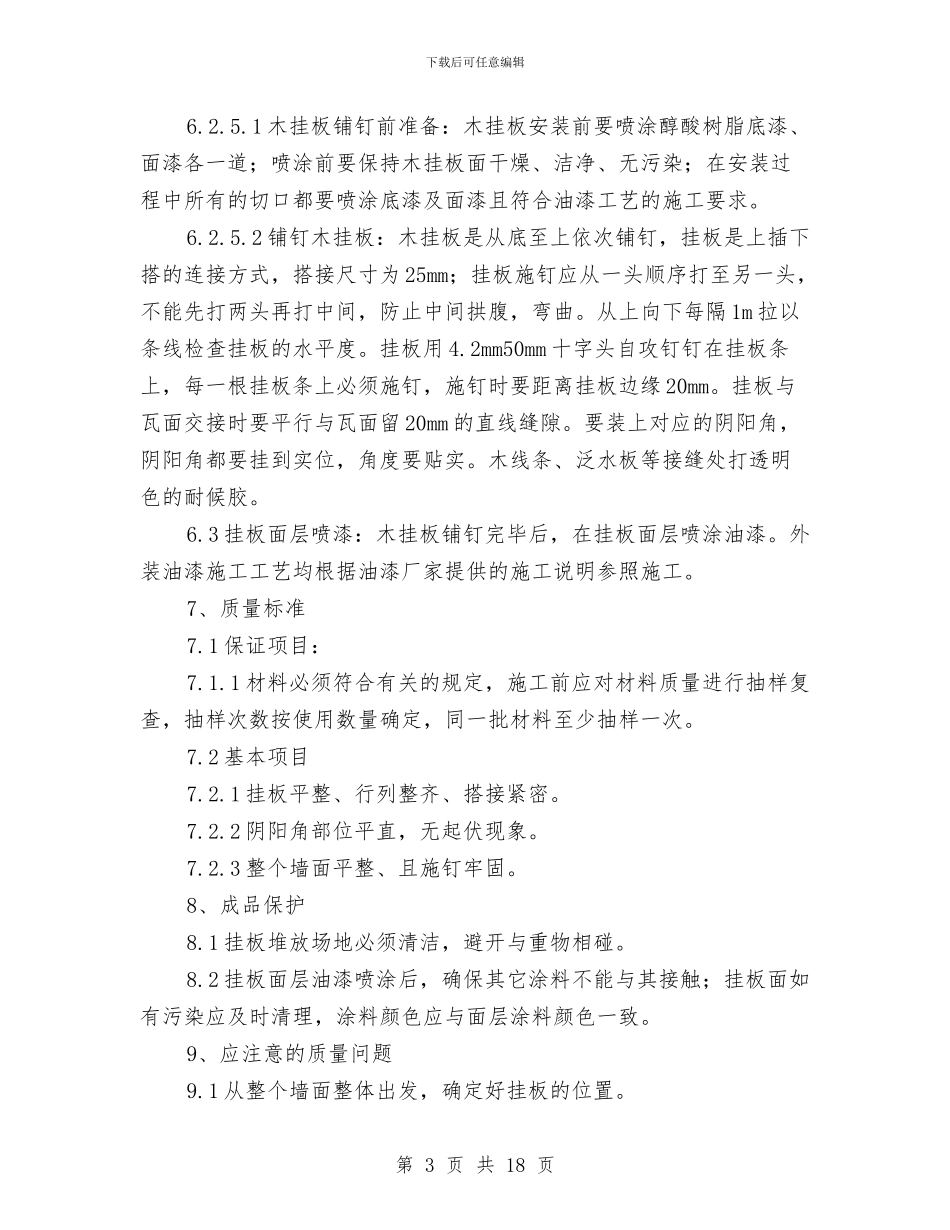

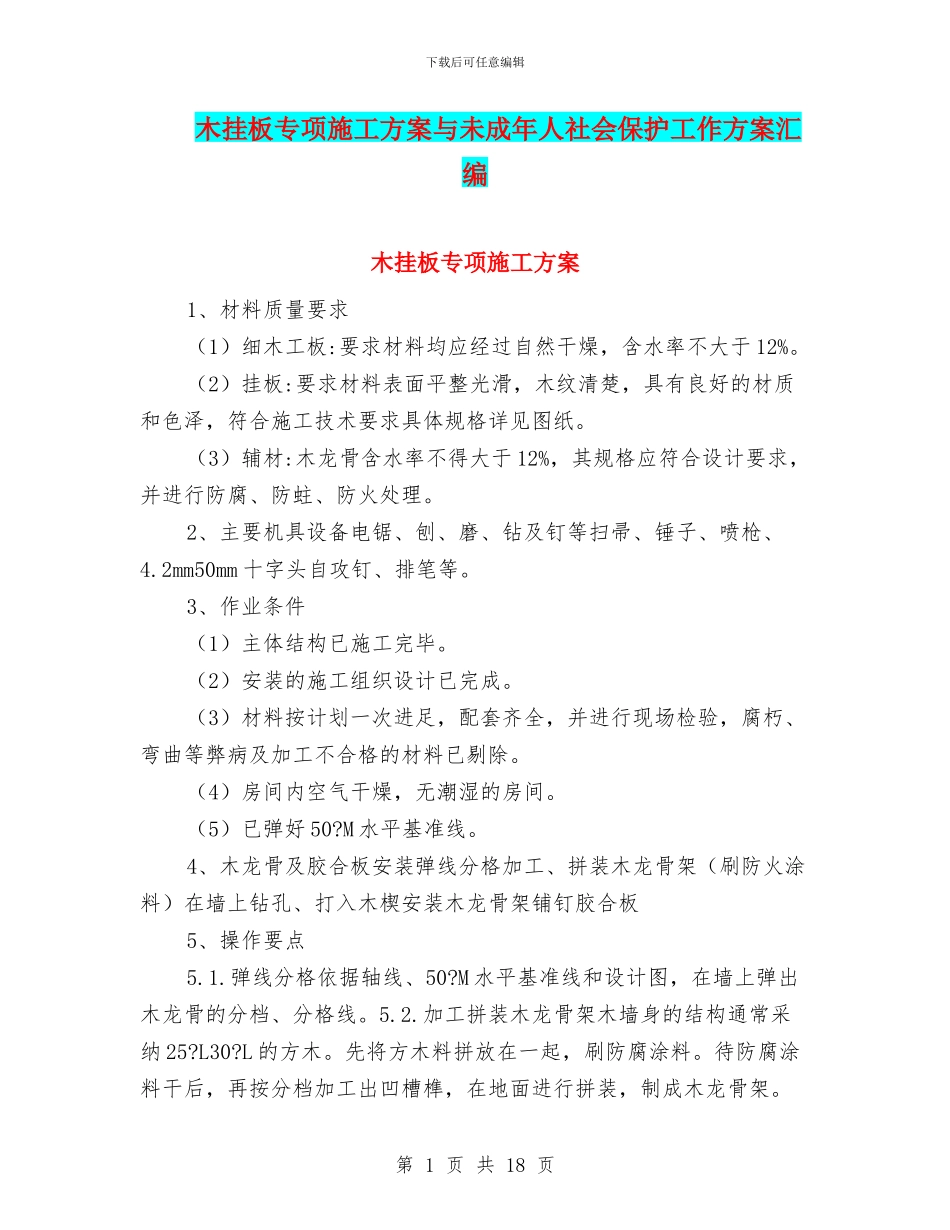

下载后可任意编辑木挂板专项施工方案与未成年人社会保护工作方案汇编木挂板专项施工方案1、材料质量要求(1)细木工板:要求材料均应经过自然干燥,含水率不大于 12%。(2)挂板:要求材料表面平整光滑,木纹清楚,具有良好的材质和色泽,符合施工技术要求具体规格详见图纸。(3)辅材:木龙骨含水率不得大于 12%,其规格应符合设计要求,并进行防腐、防蛀、防火处理。2、主要机具设备电锯、刨、磨、钻及钉等扫帚、锤子、喷枪、4.2mm50mm 十字头自攻钉、排笔等。3、作业条件(1)主体结构已施工完毕。(2)安装的施工组织设计已完成。(3)材料按计划一次进足,配套齐全,并进行现场检验,腐朽、弯曲等弊病及加工不合格的材料已剔除。(4)房间内空气干燥,无潮湿的房间。(5)已弹好 50?M 水平基准线。4、木龙骨及胶合板安装弹线分格加工、拼装木龙骨架(刷防火涂料)在墙上钻孔、打入木楔安装木龙骨架铺钉胶合板5、操作要点5.1.弹线分格依据轴线、50?M 水平基准线和设计图,在墙上弹出木龙骨的分档、分格线。5.2.加工拼装木龙骨架木墙身的结构通常采纳 25?L30?L 的方木。先将方木料拼放在一起,刷防腐涂料。待防腐涂料干后,再按分档加工出凹槽榫,在地面进行拼装,制成木龙骨架。第 1 页 共 18 页下载后可任意编辑拼装木龙骨架的方格网规格通常是 300?L300?L 或 400?L400?L(两方木中心线距离尺寸)。对于面积不大的木墙身、可一次拼成木骨架后,安装上墙。对于面积较大的木墙身,可分做几片拼装上墙。木龙骨架做好后,应涂刷三遍防火涂料(漆)。5.3.钻孔打入木楔用直径 16~20?L 的冲击钻头在墙面上弹线的交叉点位置钻孔,钻孔距孔距 600?L 左右、孔深度不小于 60?L,钻好孔后,随即打入经过防腐处理的木楔。5.4.安装木龙骨架立起木龙骨靠在墙面上,用吊垂线或水准尺找垂直度,确保木墙身垂直。用水平直线法检查木龙骨架的平直度,待垂直度、平整度都达到要求之后,即可用钉子将其钉固在木楔上。钉钉子时配合校正垂直度、平整度,木龙骨架下凹的地方加垫木块,垫平直后再钉钉子。5.5.铺钉胶合板事先选择好罩面板,分出不同色泽,然后按设计尺寸裁割、刨边(倒角)加工。用 15?L 枪钉将胶合板固定在木龙骨架上。假如用铁钉则应将钉头砸扁埋入板内 1?L,钉距 100?L 左右,且布钉均匀。6、成品木挂板安装6.1 操作流程基层处理弹线安装起始板铺钉木挂板挂板面层喷漆质量验收6.2 技术要点6.2.1.基层处理:把基层杂物清理...
