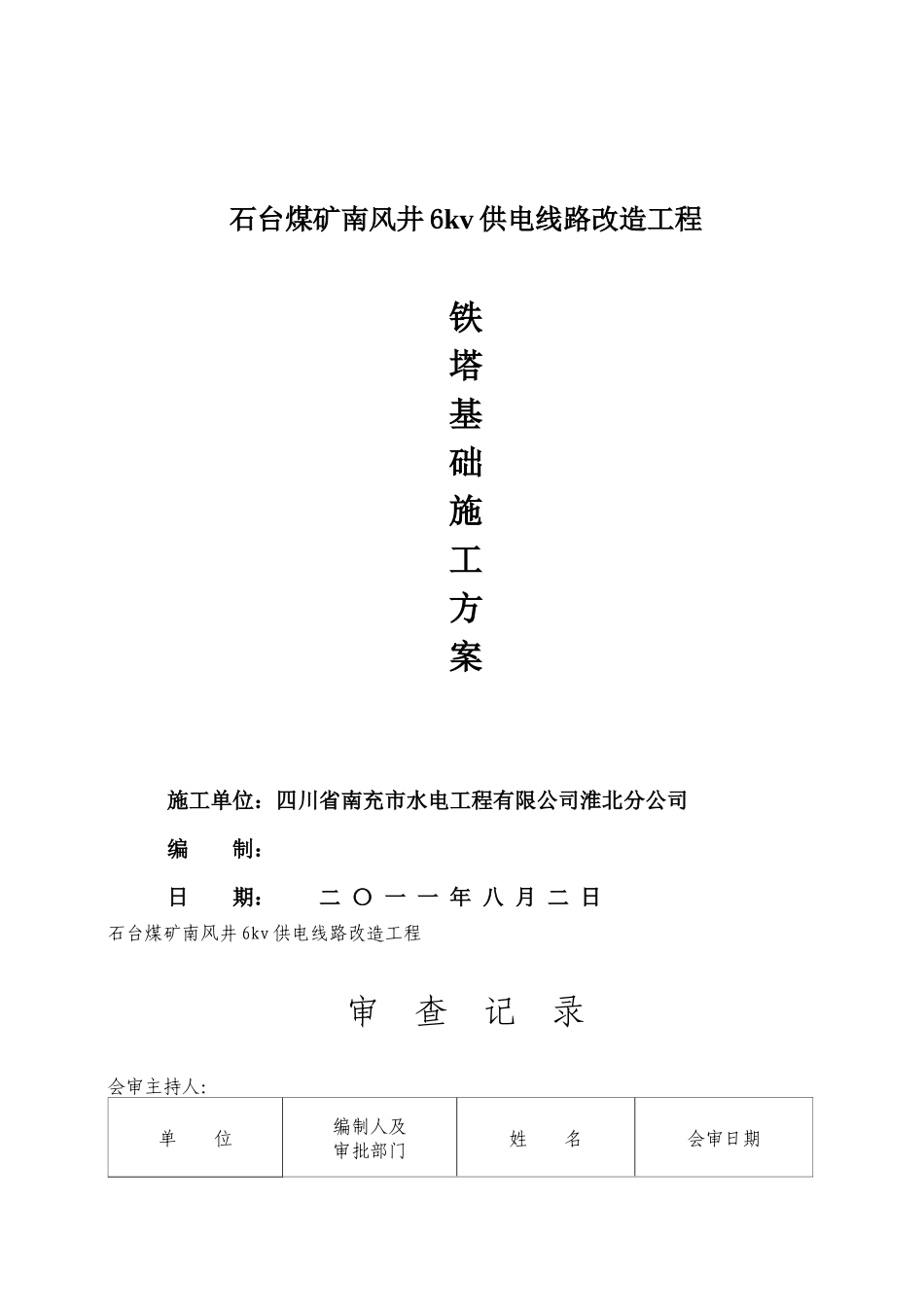

石台煤矿南风井 6kv 供电线路改造工程铁塔基础施 工 方 案 施工单位:四川省南充市水电工程有限公司淮北分公司 编 制: 日 期: 二 〇 一 一 年 八 月 二 日 石台煤矿南风井 6kv 供电线路改造工程审 查 记 录会审主持人:单 位编制人及审批部门姓 名会审日期四川省南充市水电工程有限公司淮北分公司编 制 人 技术负责人石台煤矿机 保 科安 监 处调 度 所机 电 副 总石台煤矿南风井 6kv 供电线路改造工程审 批 记 录会审主持人:单 位编制人及审批部门姓 名会审日期四川省南充市水电工程有限公司淮北分公司编 制 人 技术负责人工程建设公司安装管理部技 术 组技 术 负 责工程建设公司土 建 科安 监 处一、工程概况: 石台煤矿 6kv 线路配套基础土建工程,由四川省南充市水电工程有限公司淮北分公司承接施工,位于淮北杜集区石台镇、靠近公里、乡村,人员、由于地区土质环境情况比较复杂;工期短,施工难度大。为确保安全生产和施工进度及人员的安全,不出轻伤以上事故,特制定本施工方案,施工时必须按照此方案执行。本线路铁塔基础工程,采用先进的钻机桩施工工艺,现场混凝土浇筑施工方案。该方案具有高效、底噪、环保、成孔质量高、机械化程度高、施工时间短、具有流水作业块等优点,现在国内外广泛推广使用。基础施工主要工艺流程:测量定点放线→钻机成孔→下放钢筋笼→安放地脚螺栓→下放钢护筒→灌注混凝土→(养护)交成品。二、施工准备 1、资料准备(1)开工前应具备场地工程的地质资料和必要的水文地质资料,桩基础工程施工图及图纸会审纪要。(2)施工现场环境和邻近区域内的地下管线(管道、电缆、光缆)、地下构筑物、危险建筑、精密仪器车间等的调查资料。(3)主要施工机械及其配套设备的技术性能资料。(4)具有有效的桩基工程的施工组织设计或施工方案,有关载荷、施工工艺的实验参考资料。2、施工机械与设备用的测量仪器,如、经纬仪、水准仪、钢卷尺、钻机、电焊机等机械设备须有出厂合格证。3、中小型机具的要求(1)搅拌机机体安装坚实平稳、搭有防雨操作棚;各类离合器、制动器、钢丝绳、防护罩必须安全、可靠有效;操作手应持证上岗;必须有良好的单独接地。(2)手持电动工具必须单独安装漏电保护器;防护罩安全有效;外壳必须有接地或接零;橡皮线不准破损。(3)电焊机有可靠的防雨措施;有良好的接地或接零保护;一、二次线接线处应有齐全的防护罩;二...
