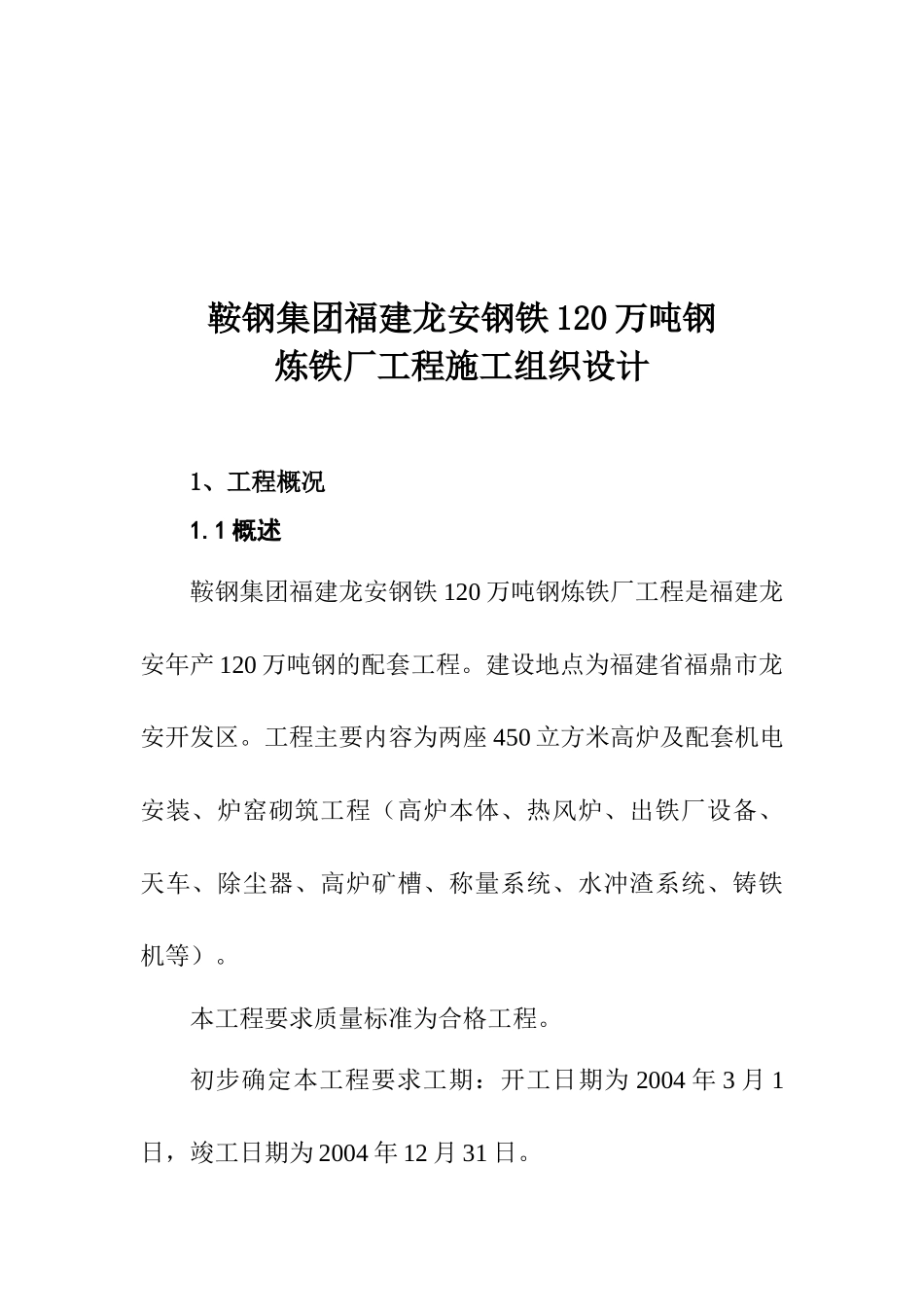

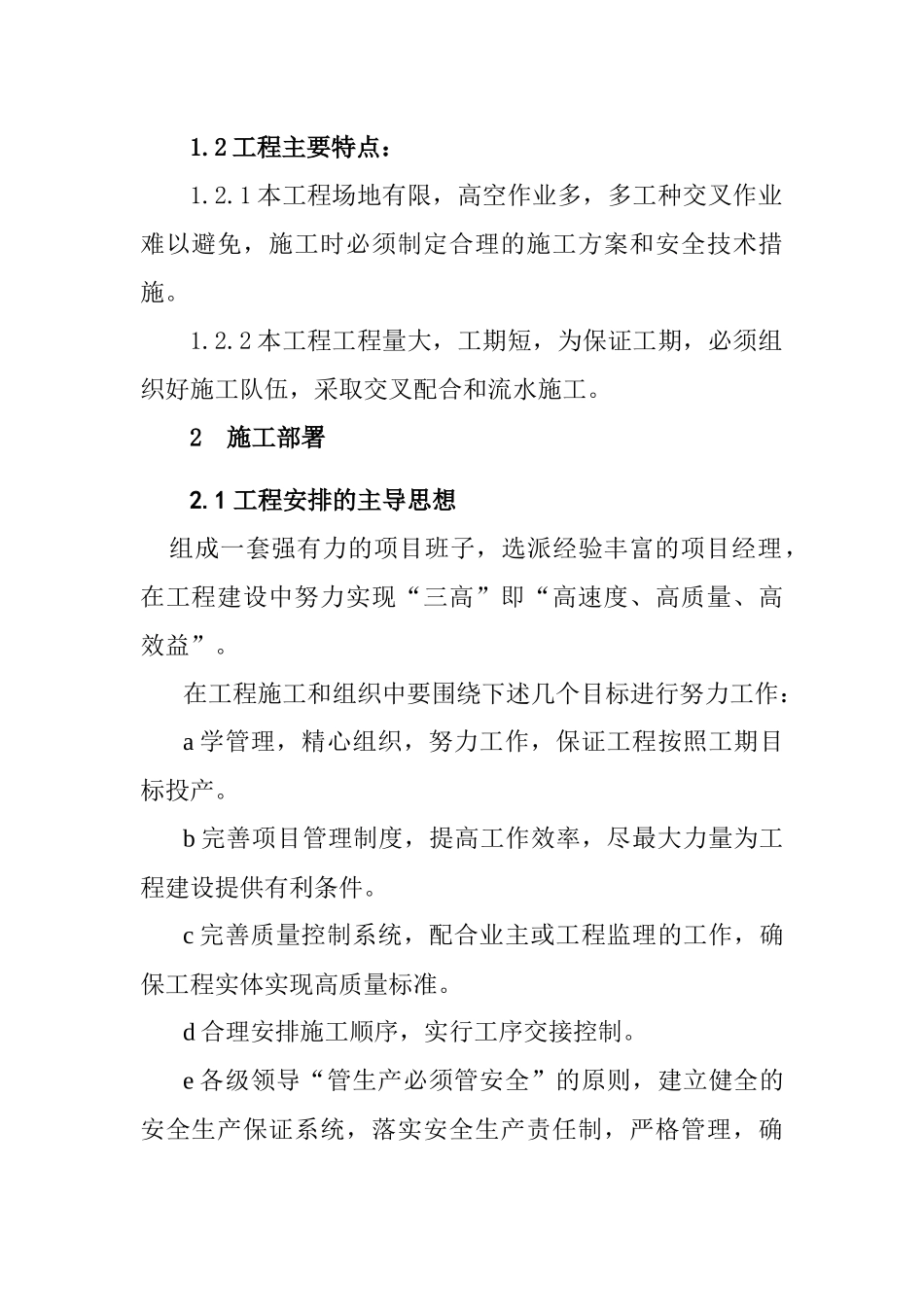

鞍钢集团福建龙安钢铁 120 万吨钢炼铁厂工程 施工组织设计中国第十三冶金建设公司 鞍钢集团福建龙安钢铁 120 万吨钢炼铁厂工程施工组织设计1、工程概况1.1 概述鞍钢集团福建龙安钢铁 120 万吨钢炼铁厂工程是福建龙安年产 120 万吨钢的配套工程。建设地点为福建省福鼎市龙安开发区。工程主要内容为两座 450 立方米高炉及配套机电安装、炉窑砌筑工程(高炉本体、热风炉、出铁厂设备、天车、除尘器、高炉矿槽、称量系统、水冲渣系统、铸铁机等)。本工程要求质量标准为合格工程。初步确定本工程要求工期:开工日期为 2004 年 3 月 1日,竣工日期为 2004 年 12 月 31 日。1.2 工程主要特点:1.2.1 本工程场地有限,高空作业多,多工种交叉作业难以避免,施工时必须制定合理的施工方案和安全技术措施。1.2.2 本工程工程量大,工期短,为保证工期,必须组织好施工队伍,采取交叉配合和流水施工。2 施工部署2.1 工程安排的主导思想 组成一套强有力的项目班子,选派经验丰富的项目经理,在工程建设中努力实现“三高”即“高速度、高质量、高效益”。在工程施工和组织中要围绕下述几个目标进行努力工作:a 学管理,精心组织,努力工作,保证工程按照工期目标投产。b 完善项目管理制度,提高工作效率,尽最大力量为工程建设提供有利条件。c 完善质量控制系统,配合业主或工程监理的工作,确保工程实体实现高质量标准。d 合理安排施工顺序,实行工序交接控制。e 各级领导“管生产必须管安全”的原则,建立健全的安全生产保证系统,落实安全生产责任制,严格管理,确保安全生产。2.2 施工总体部署划分区域,同步施工,根据本工程的工艺流程和平面布置的特点,施工时分为高炉本体(包括风口平台、出铁场、重力除尘器、干法除尘、主控制室)鼓风机房(包括6kv 高配室)、煤气净化设施、高炉喷煤设施、冲渣系统等多个施工区域,全面展开,同步施工,以确保施工总进度的实现。抓关键工程、关键工序和关键专业:对工程构成主体、影响施工总工期的主要专业、关键工序实施节点控制。土建、钢结构、筑炉和机电安装四大专业,从人员到机具配备、施工方法等实施程序化管理。高炉本体钢结构采用 150T 履带式吊车进行安装,高炉需在拼装台上拼装,并采用“扩大部件”组合吊装方法,减少高空作业,加快施工进度。根据本高炉的特点,高炉砌筑采用一段作业法施工。炉底、炉缸的砌筑要利用出铁场和风口平台进料。耐材仓库设在高炉附近区...
