第二章 电梯安装及拆除方案第一节 施工电梯布置1
1 施工电梯布置概况我方在整个结构施工阶段分阶段布置施工电梯,随结构高度的升高逐渐增加电梯的数量,特别在核芯筒施工至 300m 后,由于考虑到后续装饰工程的运输需要以及施工电梯与永久电梯之间的转换因素,原则上始终保持有 4 台电梯处于工作状态,这样不但满足施工阶段人员材料运输的便捷,同时也避免了因为个别电梯意外故障而使垂直交通发生拥堵的情况
按照以上原则,我方在整个施工节点共布置 6 台人货两用变频调速施工升降机
其中在核芯筒内部有 4 台电梯,核芯筒外围钢结构附着 2 台斜爬电梯

2 核芯筒内部施工电梯布置图 4
1 核芯筒内部施工电梯布置图2 号 电梯1 号 电梯4 号 电梯3 号 电梯临 时 登 高 脚手图 4
2 核芯筒内 4 号施工电梯门洞口处理核芯筒内部电梯分别布置在电梯 3#、4#、5#、6#井筒的位置,按次序编为①~④号电梯,安装高度为-16
00~+436
75 米,其中①、②号为单笼,③、④号为双笼;该四部升降机随核芯筒施工进度安排逐个安装,同时在电梯出口设置临时登高脚手,施工人员可沿此脚手进入钢平台挂脚手

对于 3 号和 4 号电梯,由于洞口设计为单笼电梯使用,所以洞口的剪力墙需要后浇,洞口处理如图 4
可以保证施工电梯的正常使用,并保证永久结构的质量和不占用绝对工期

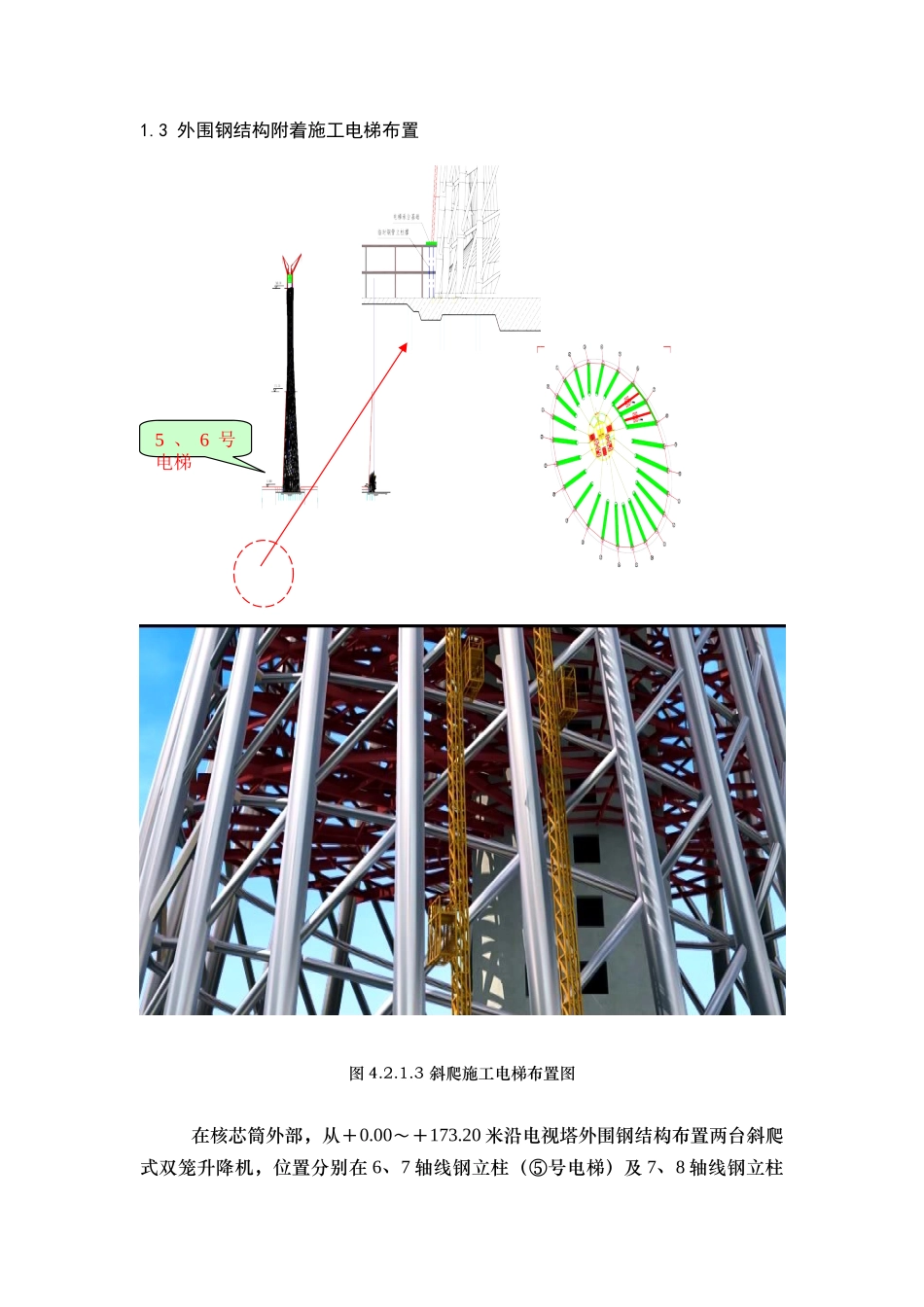

3 外围钢结构附着施工电梯布置图 4
3 斜爬施工电梯布置图在核芯筒外部,从+0
00~+173
20 米沿电视塔外围钢结构布置两台斜爬式双笼升降机,位置分别在 6、7 轴线钢立柱(⑤号电梯)及 7、8 轴线钢立柱5 、 6 号电梯(⑥号电梯)间
升降机导轨支架附着于钢结构环梁上,节点处理可根据需要采用焊接或栓接
(斜爬电梯停层于有楼层处)图 4
4 施工电梯布置图第二节 施工电梯
